Das Projekt “Verkehrssanierung und städtebauliche Entwicklung Laupen VSEL” beinhaltet einige Projektteile, die für uns besonders herausfordernd waren und nicht nur nach Aussen optisch spektakulär wirkten. Wir haben uns entschieden, von diesen ausgewählten Projektteilen aussagekräftige Aufnahmen auszuwählen und sie hier zu zeigen. Unsere Auswahl ist natürlich subjektiv. Wer mehr davon sehen will, wird unter Fotogalerie und Videogalerie fündig.

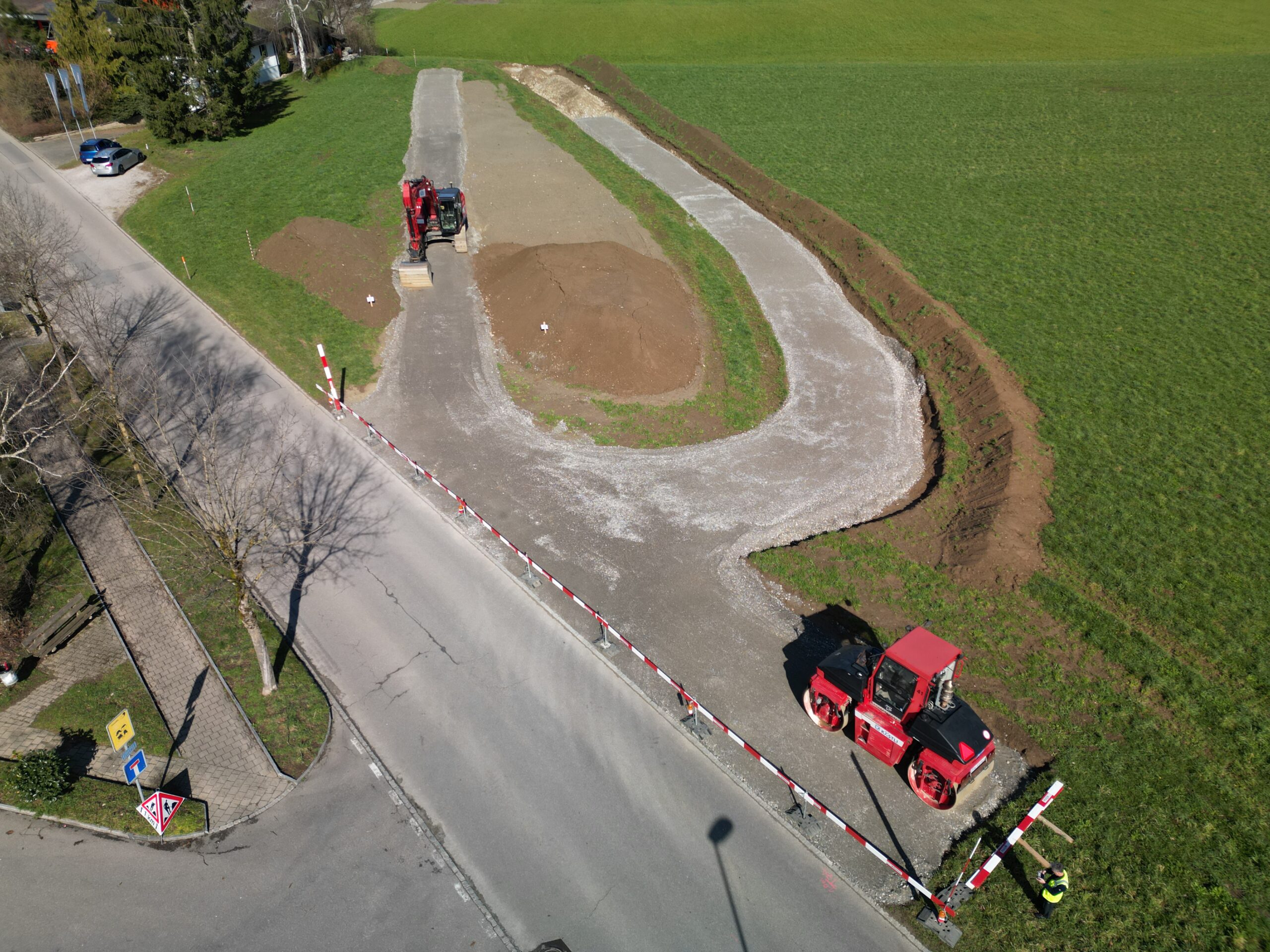

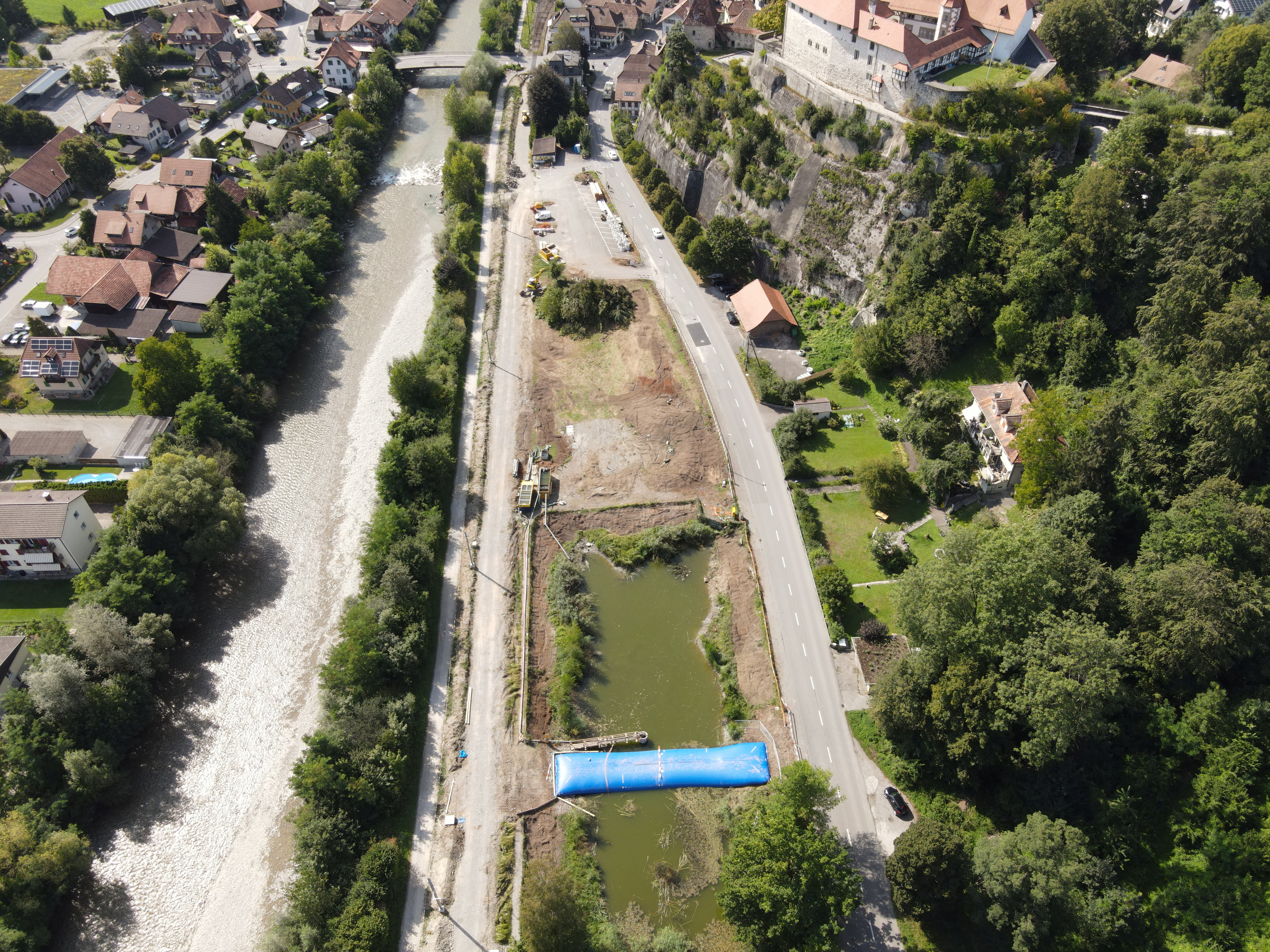

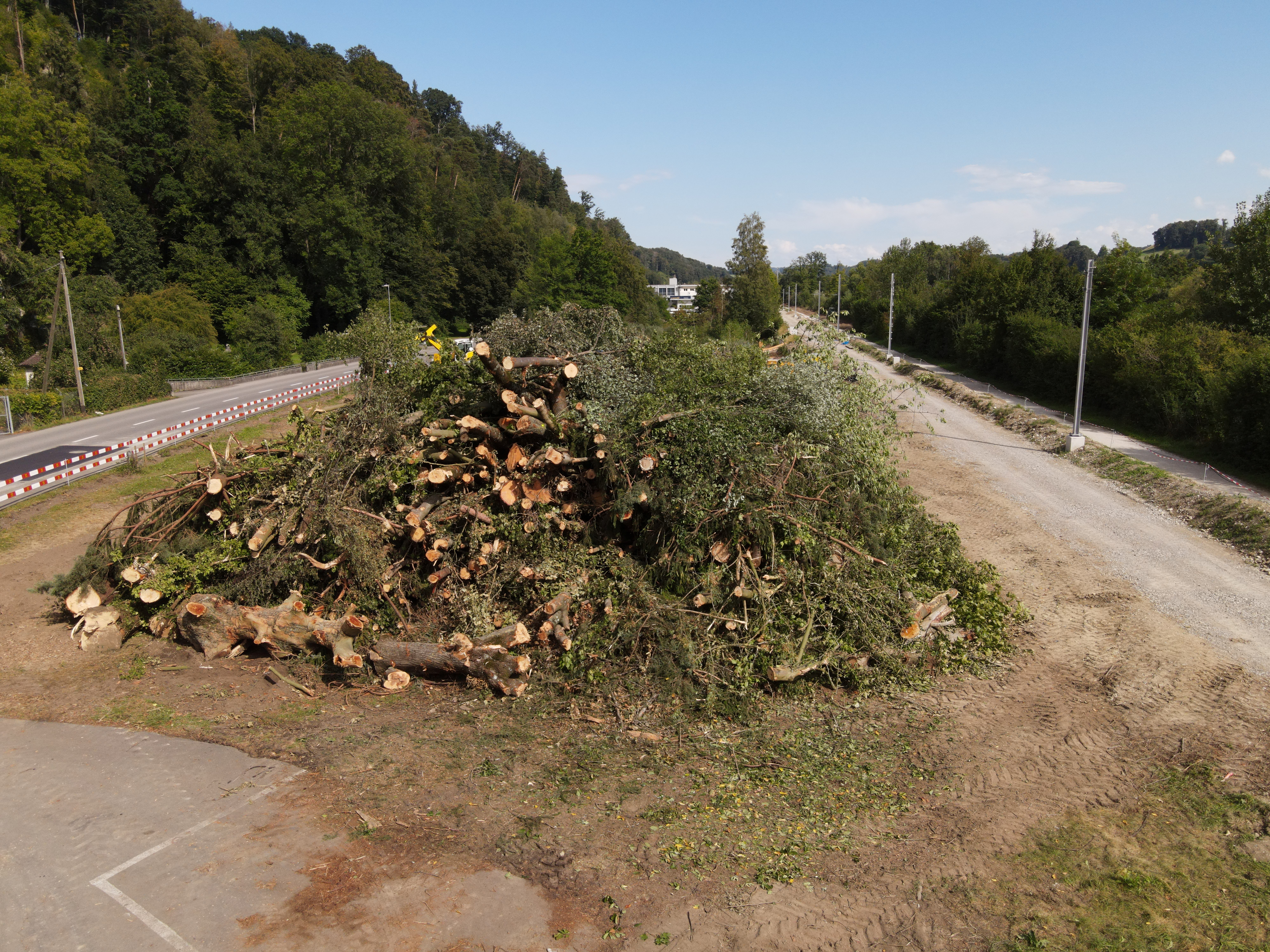

Amphibienschutzmassnahmen
Zweites Bauprojekt der BHG VSEL.
Baubeginn: 13.3.2022. Bauende: Mitte September 2024

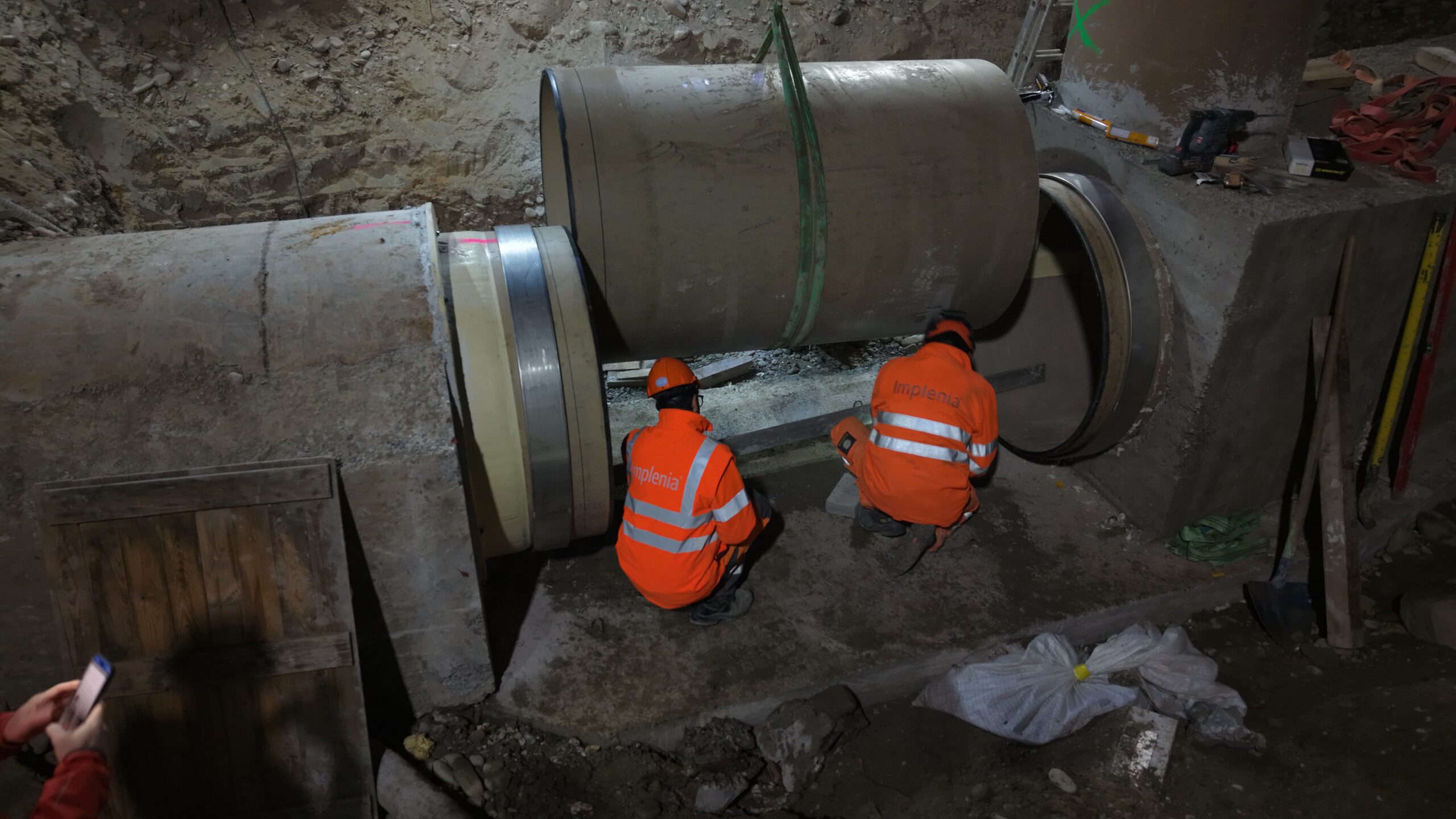

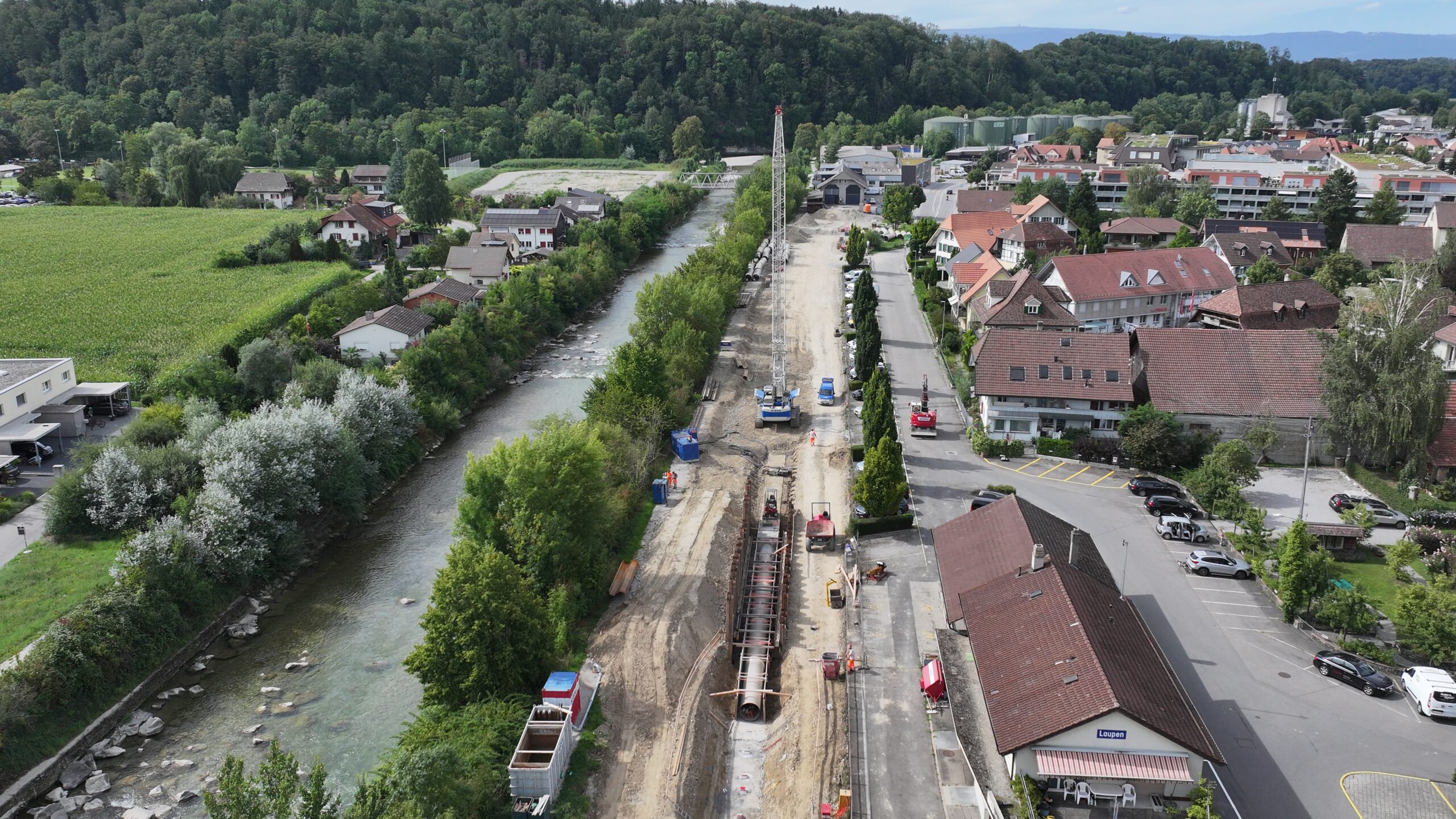

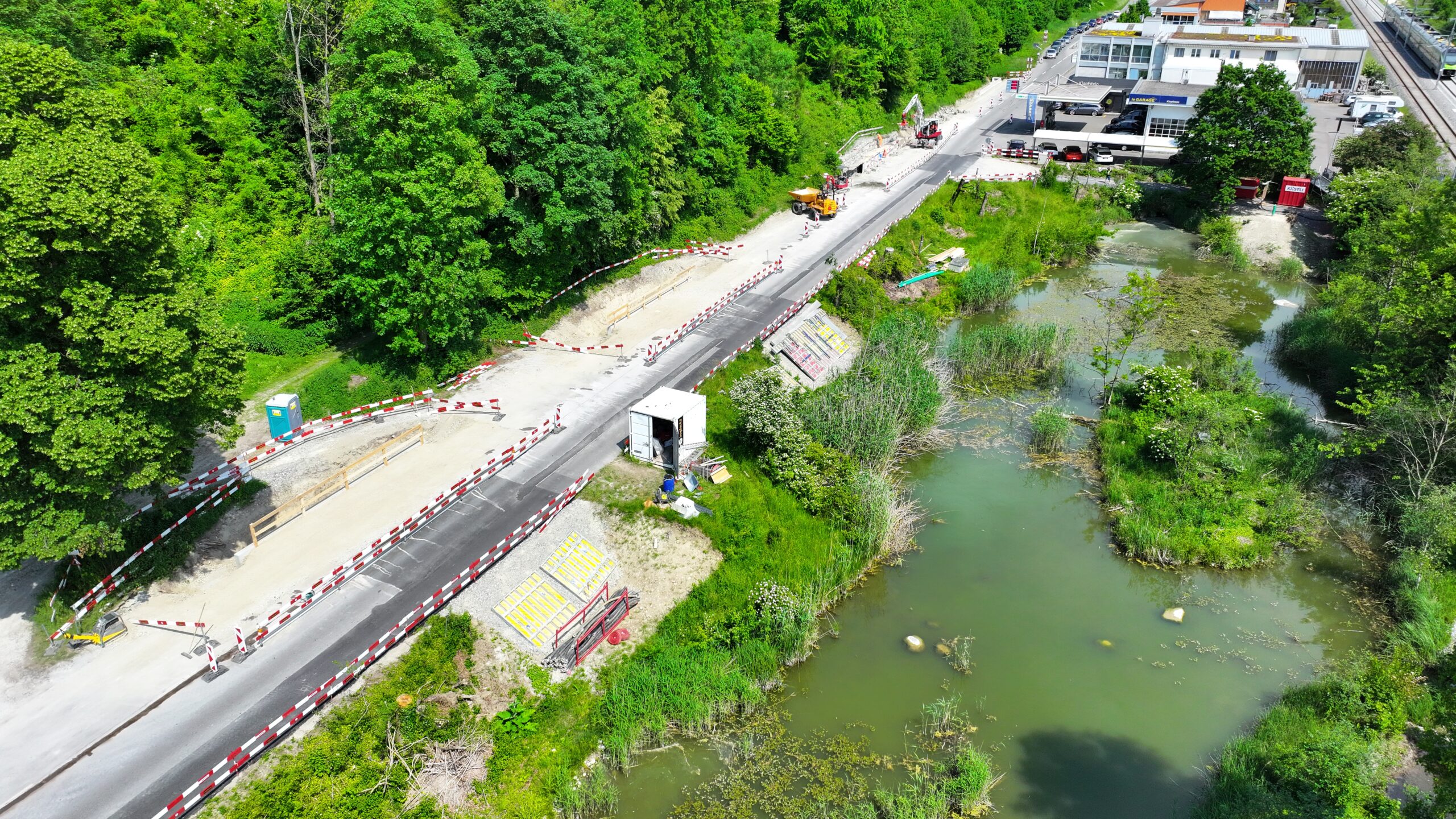

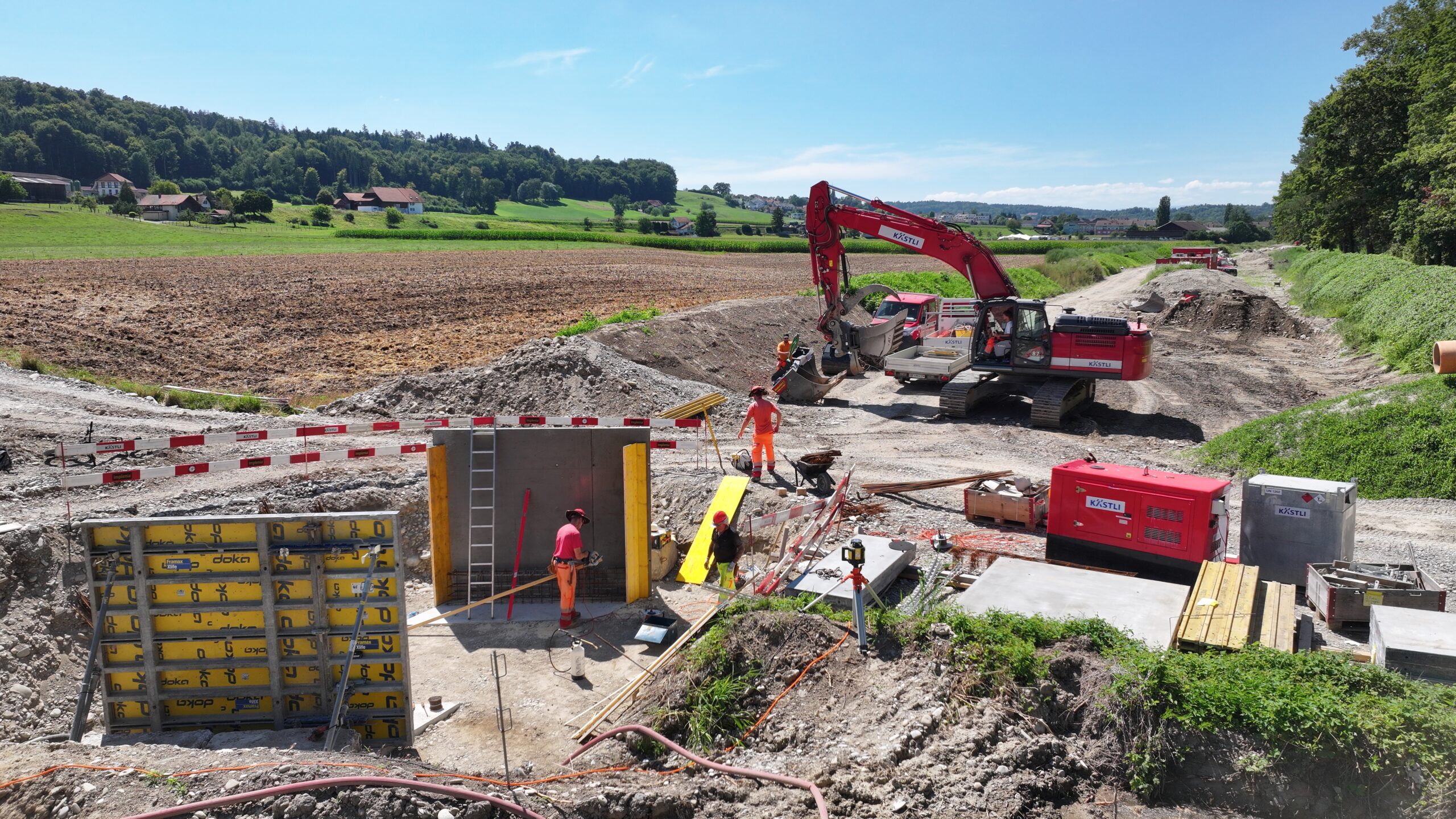

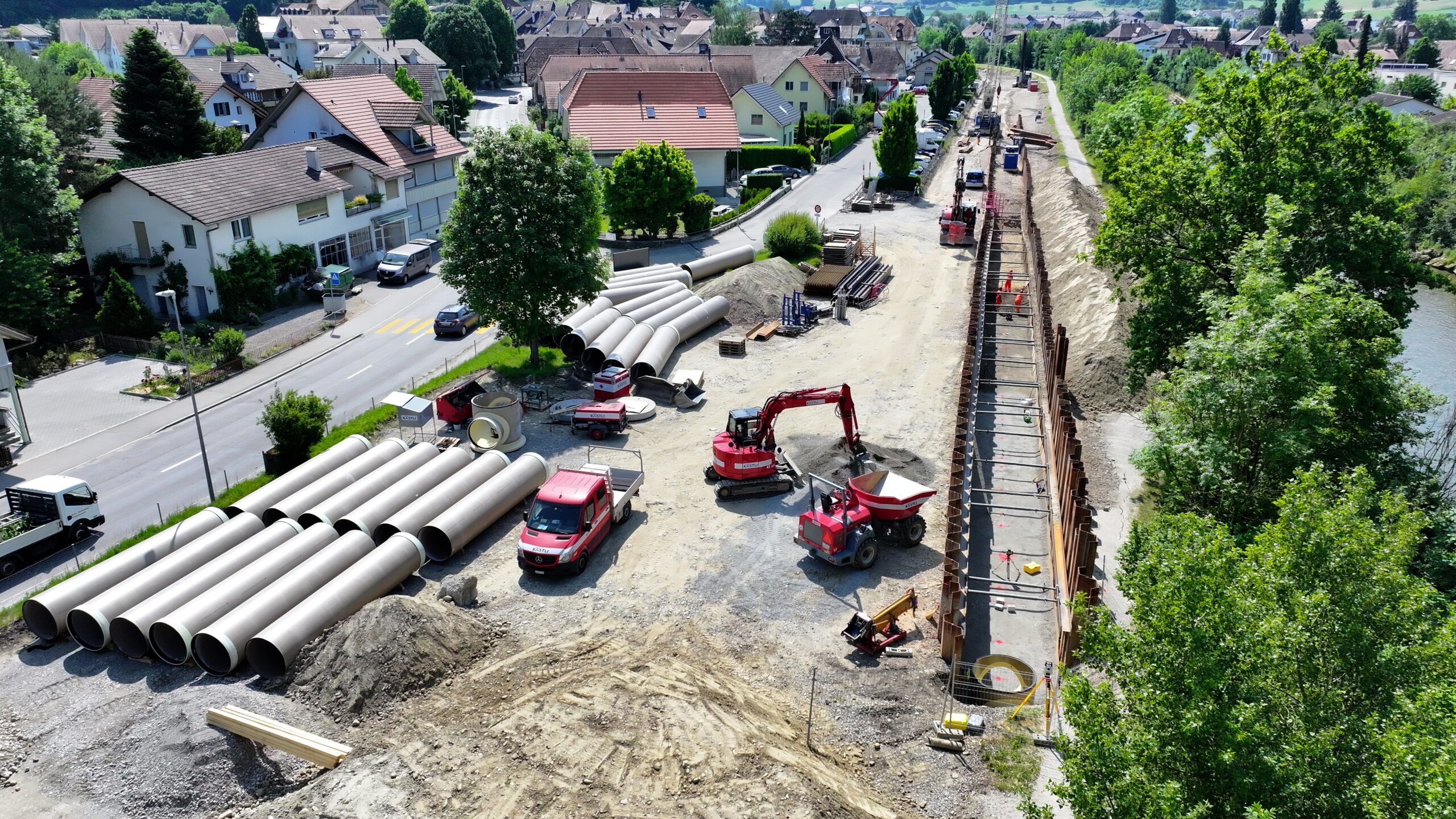

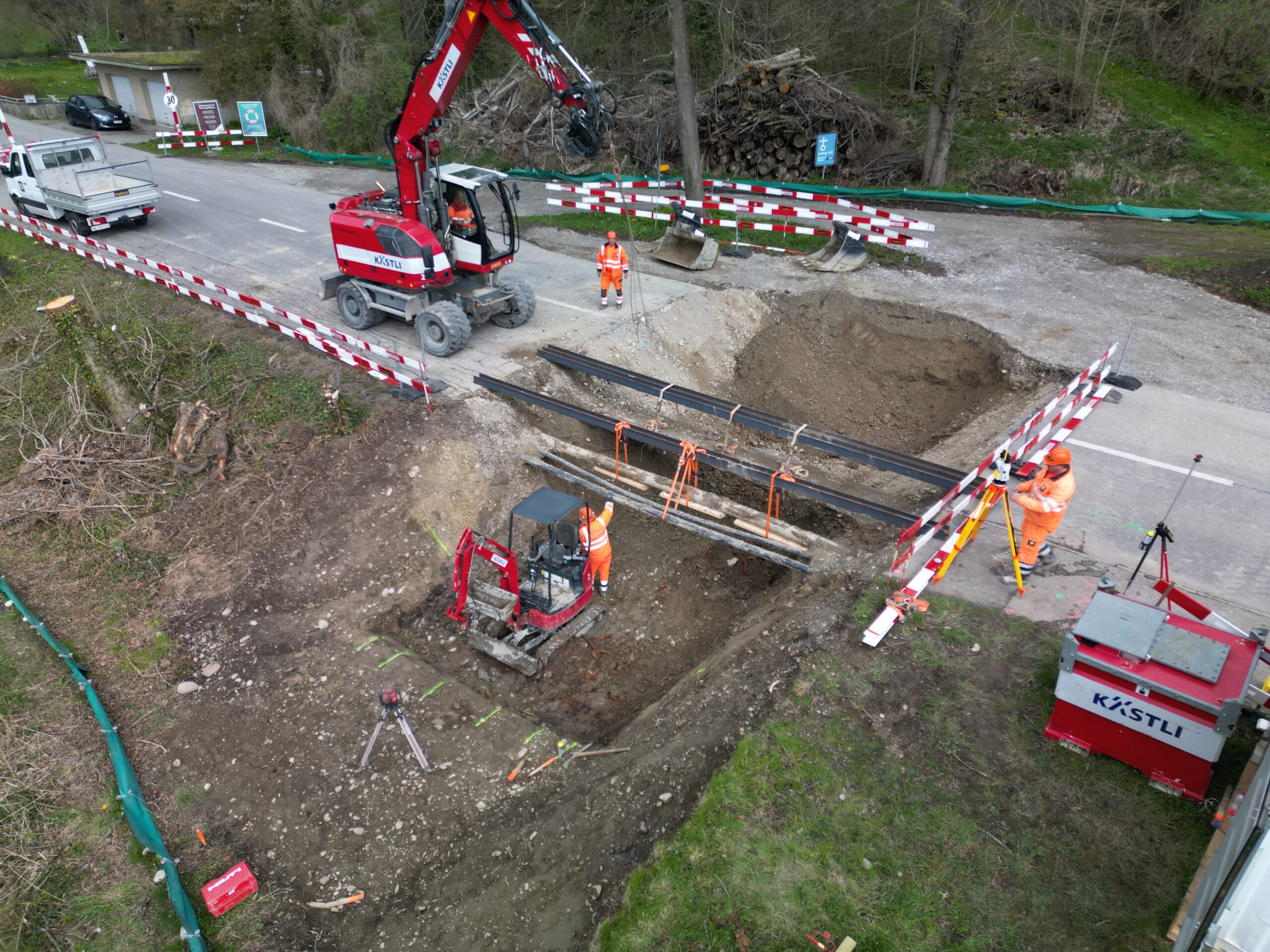

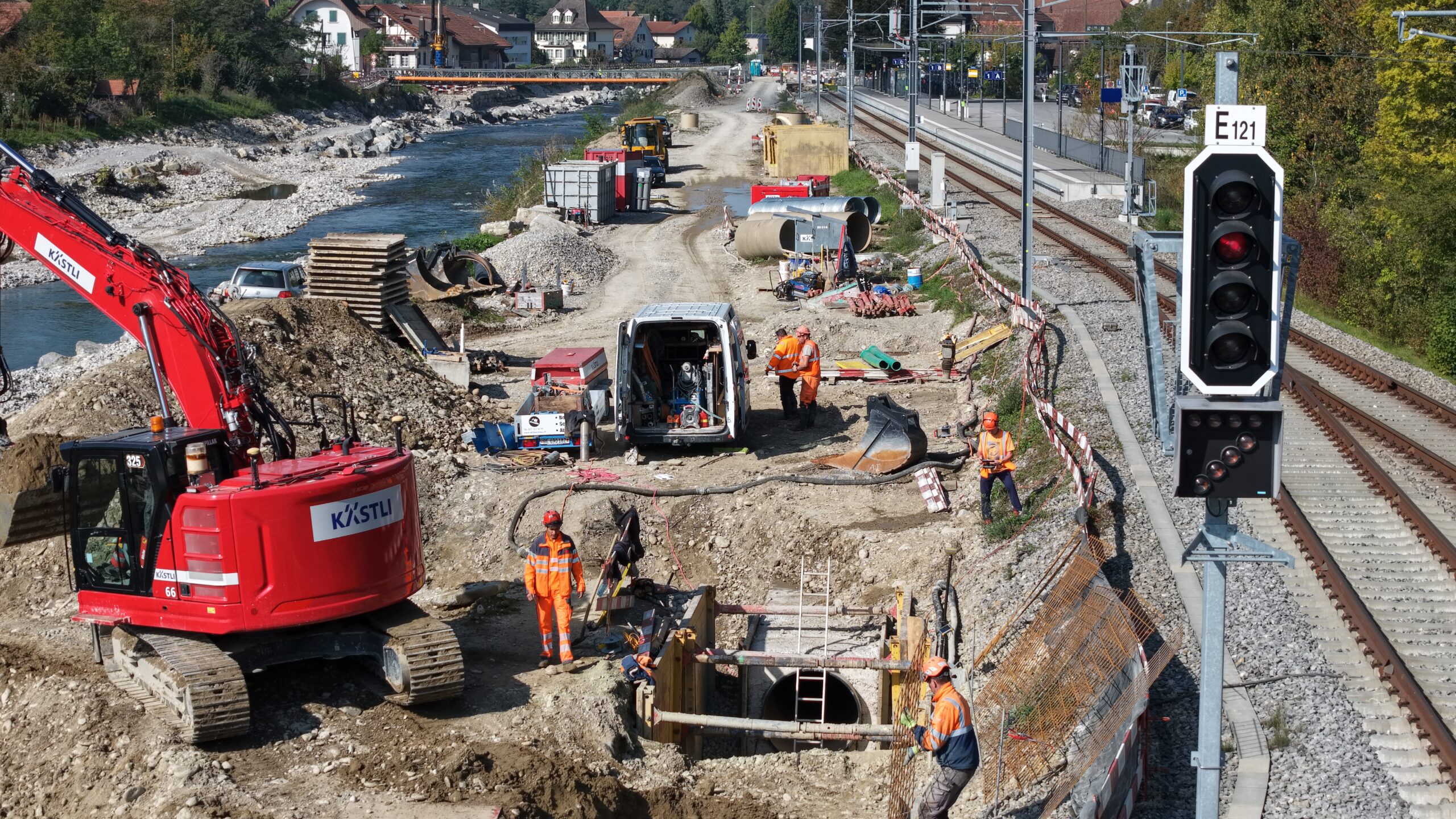

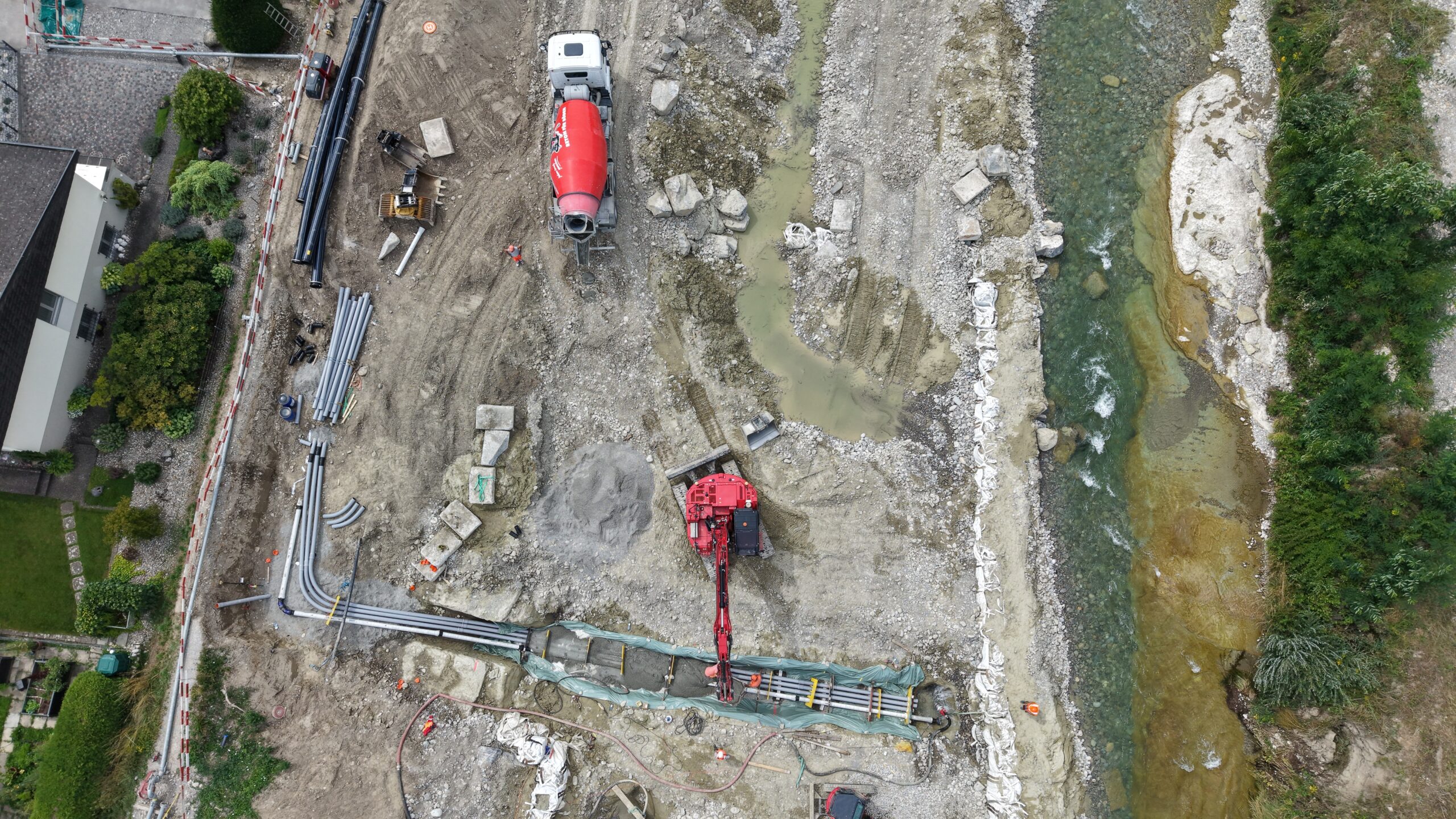

Verlegung ARA-Leitung
Erstellung vor Bauumfahrung Stedtli.
Baubeginn: Mitte Mai 2023. Bauende: Ende Oktober 2025

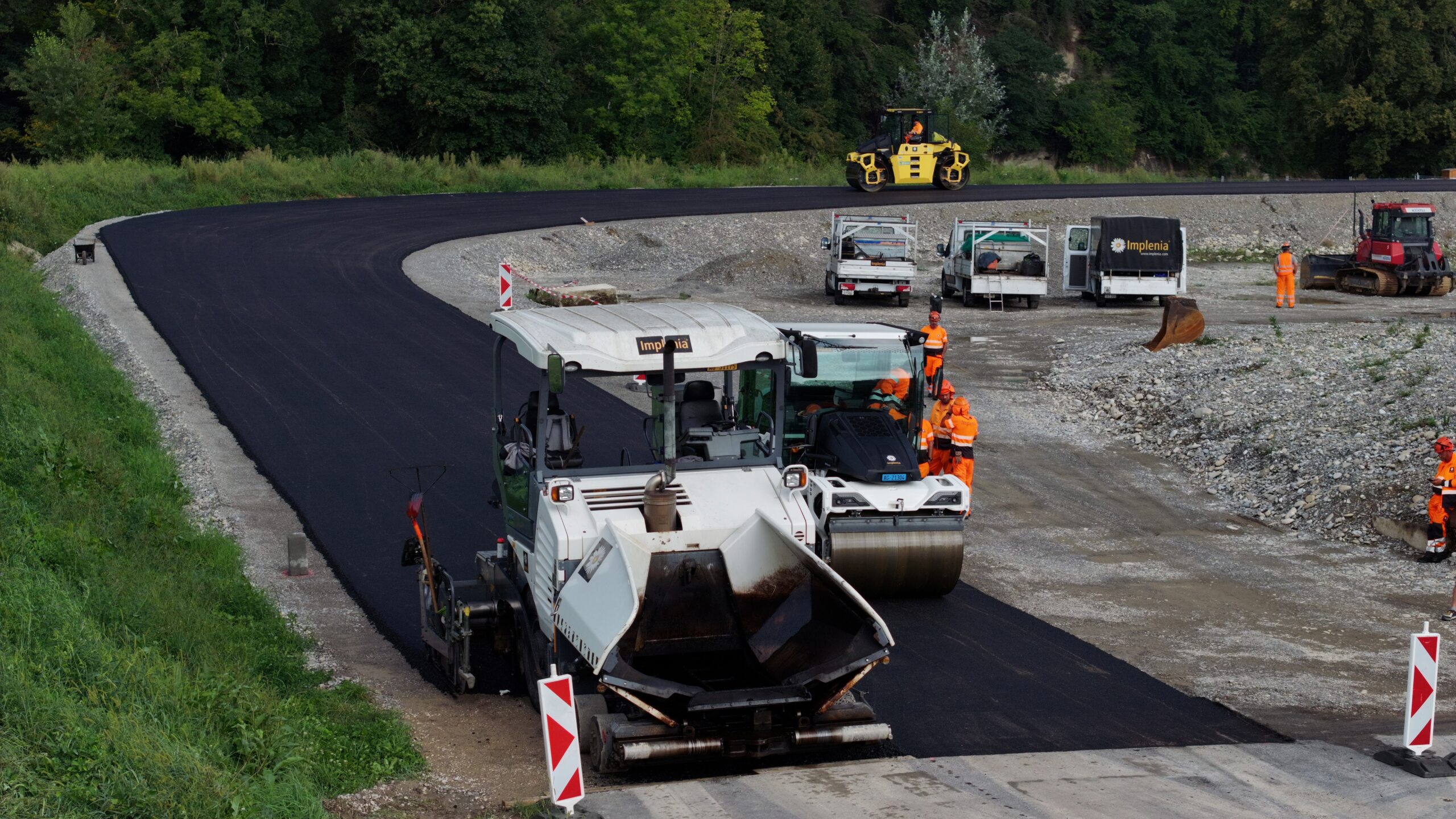

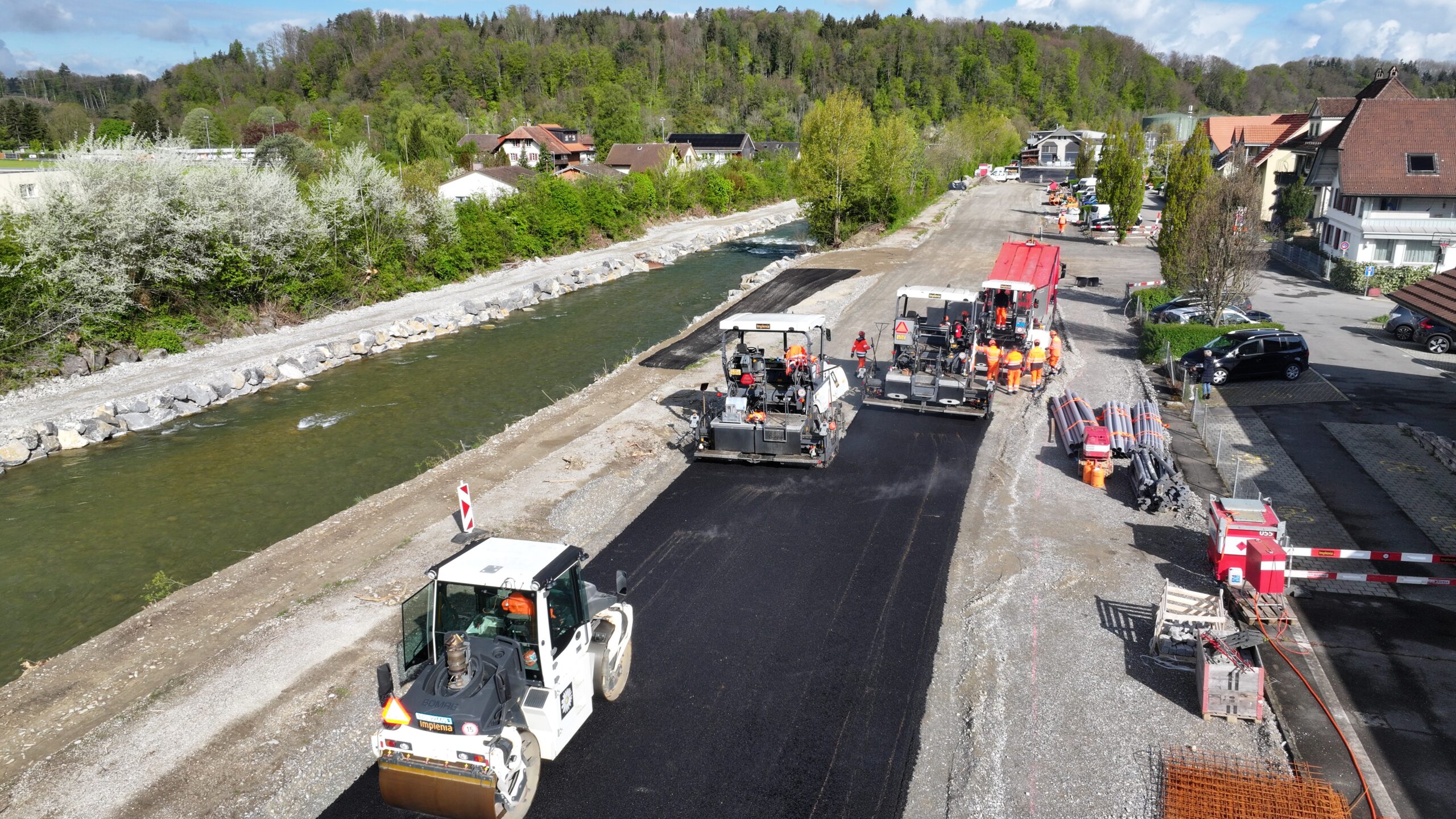

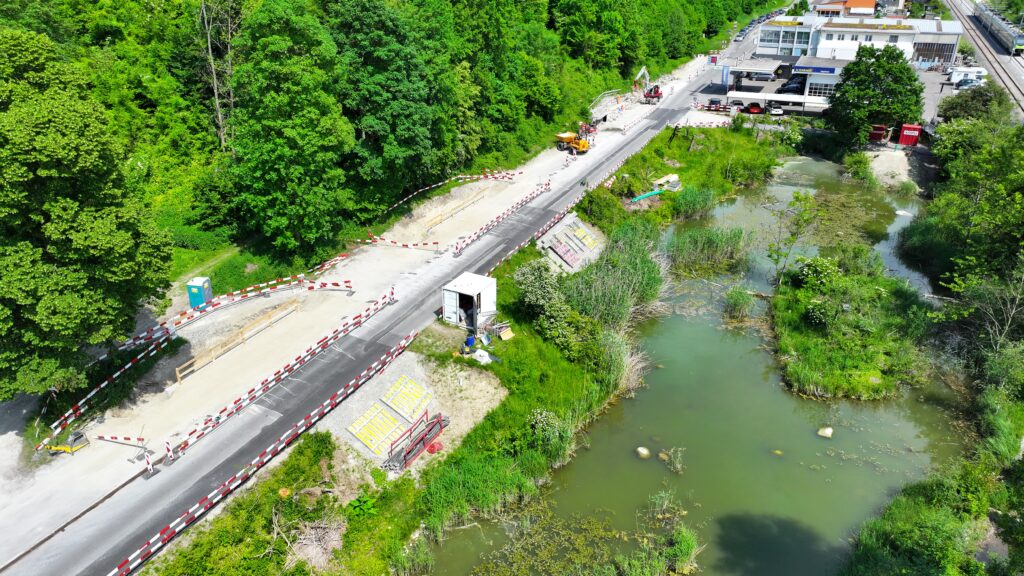

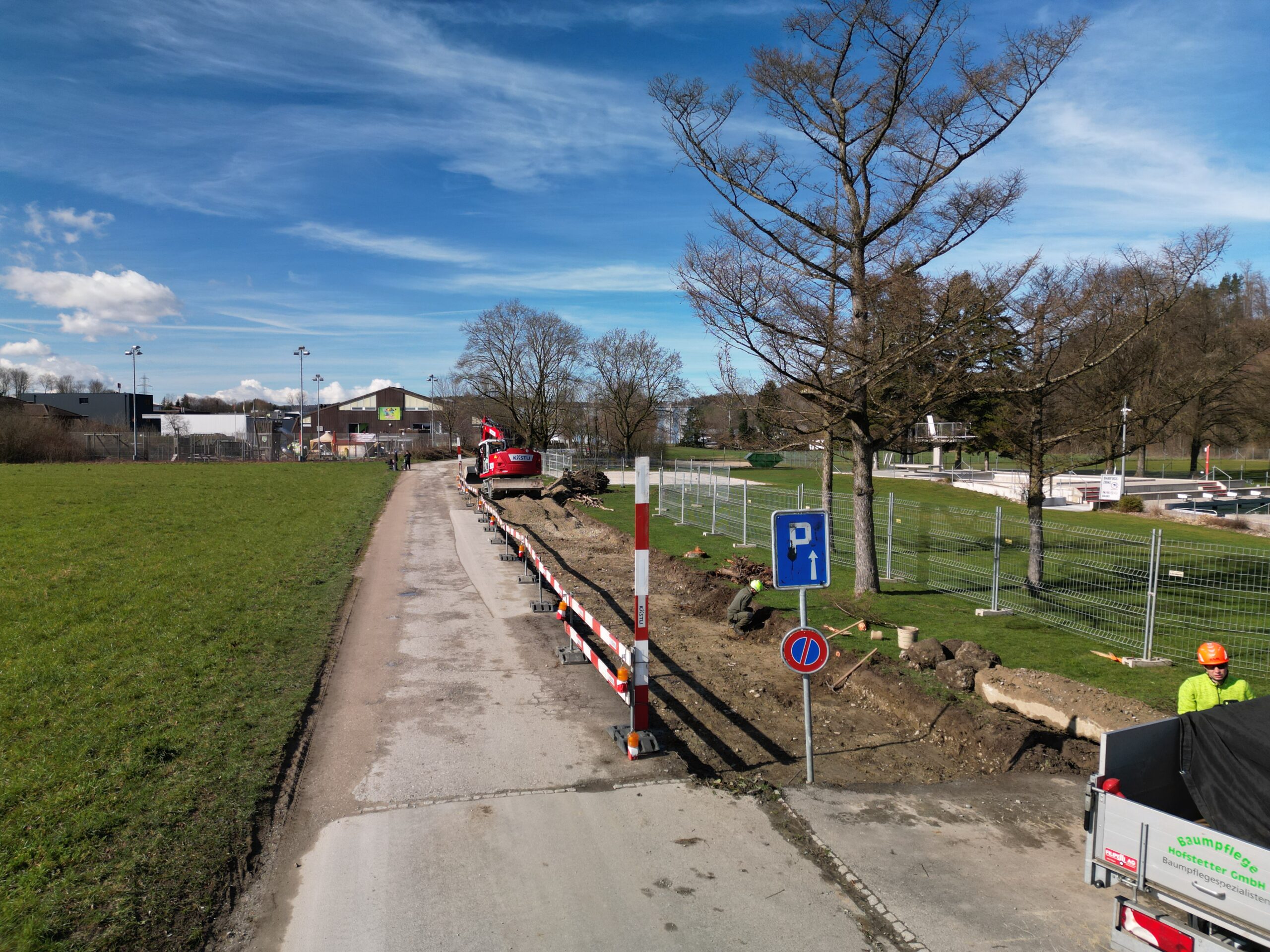

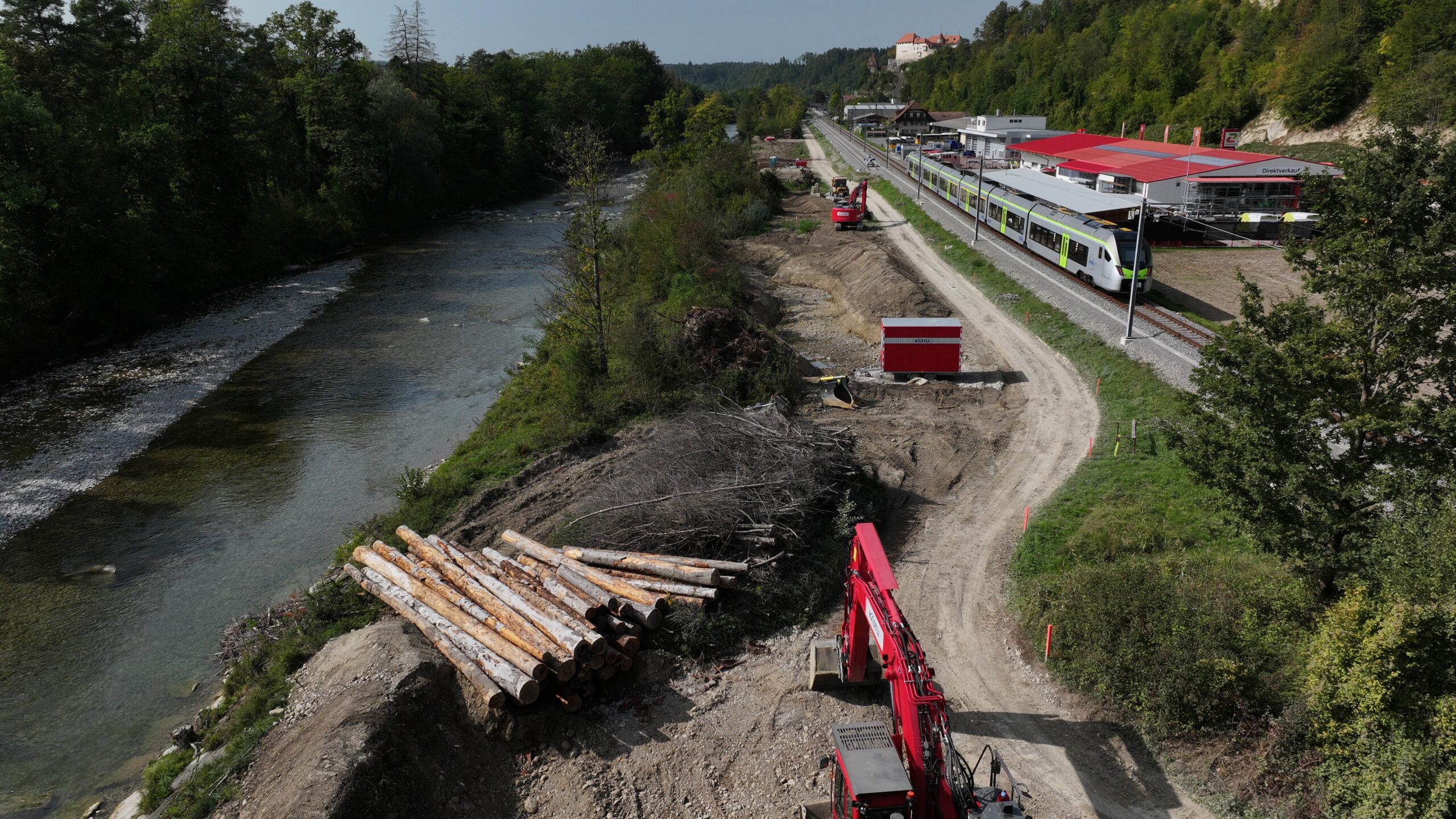

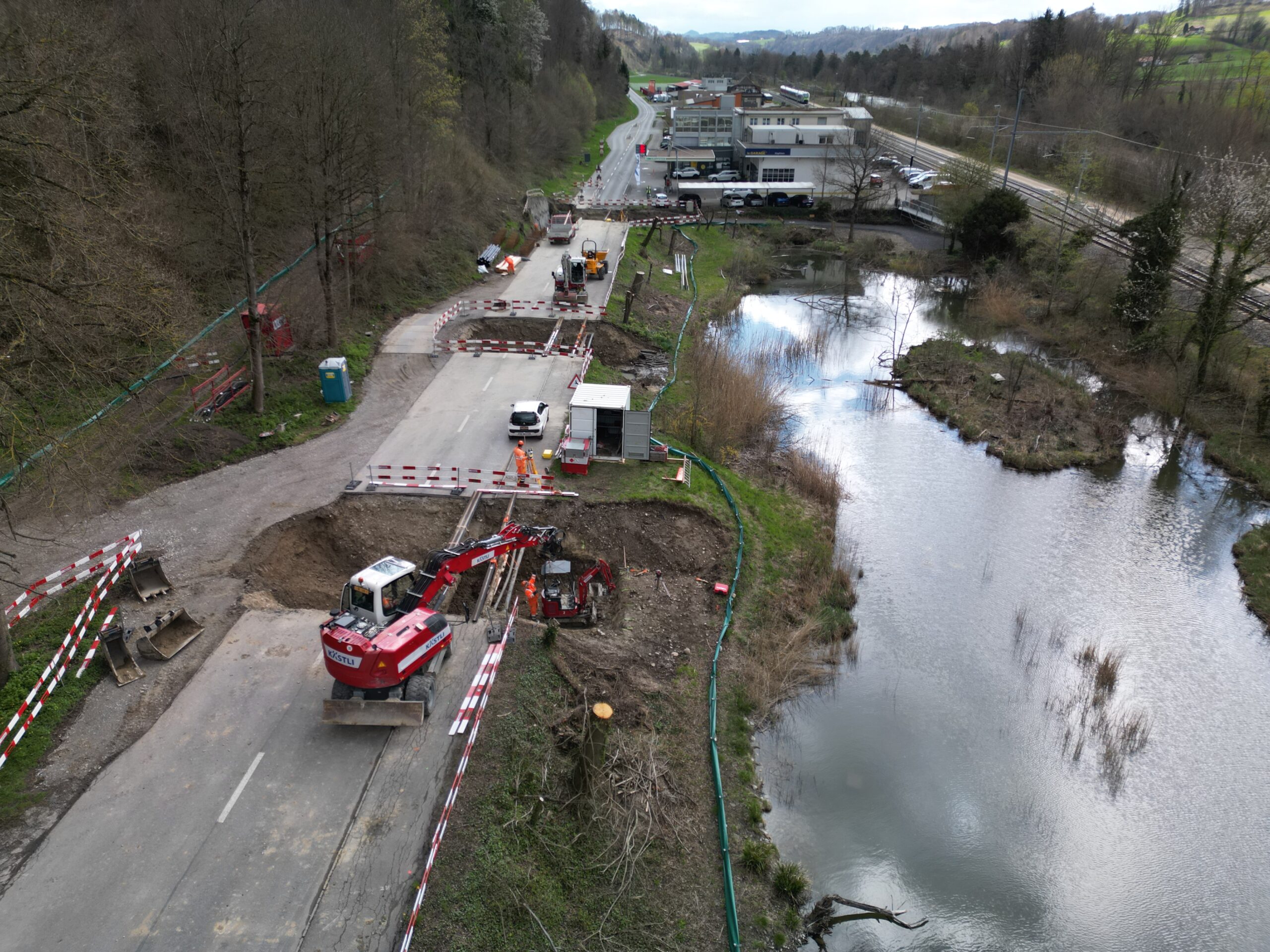

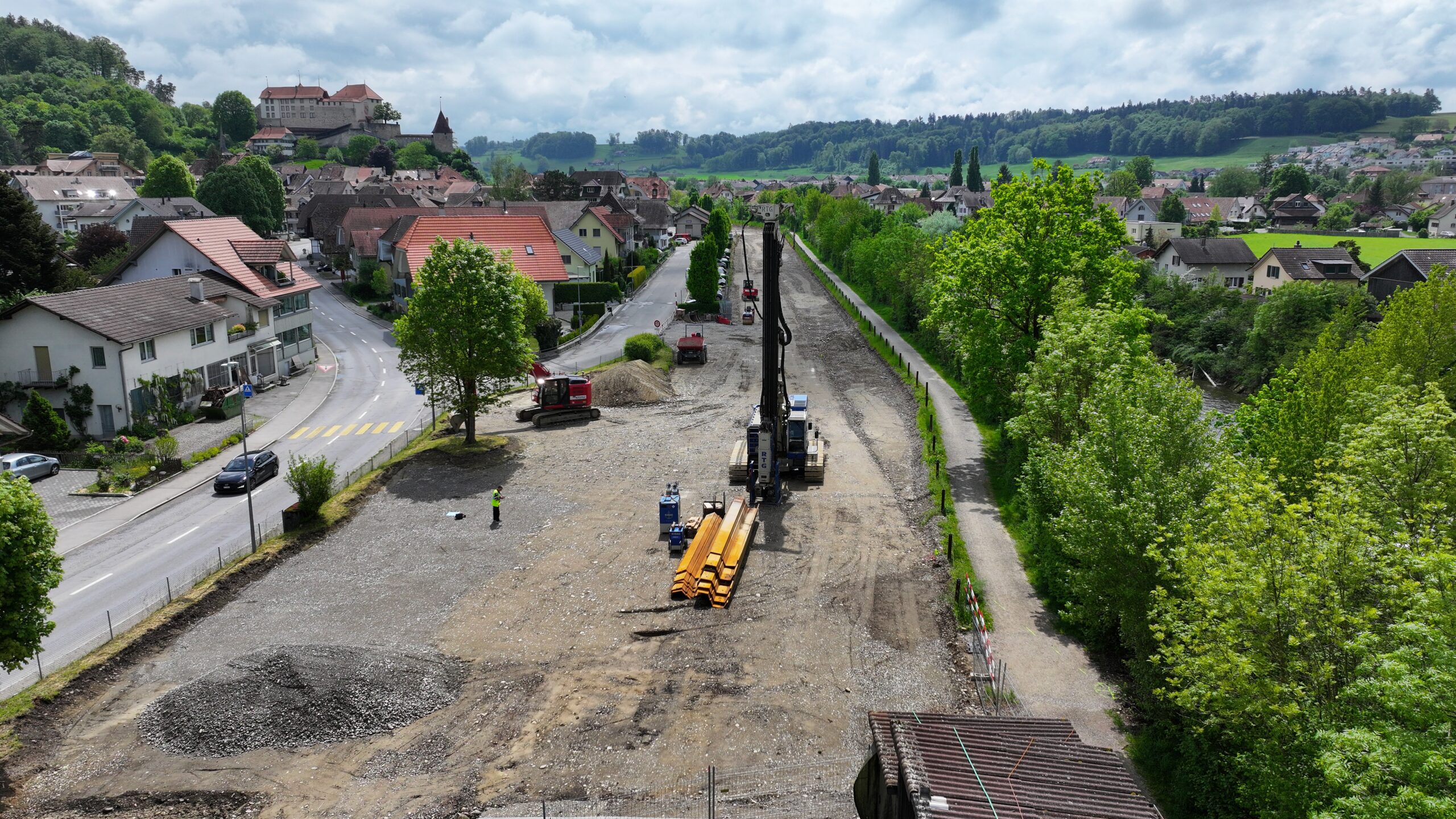

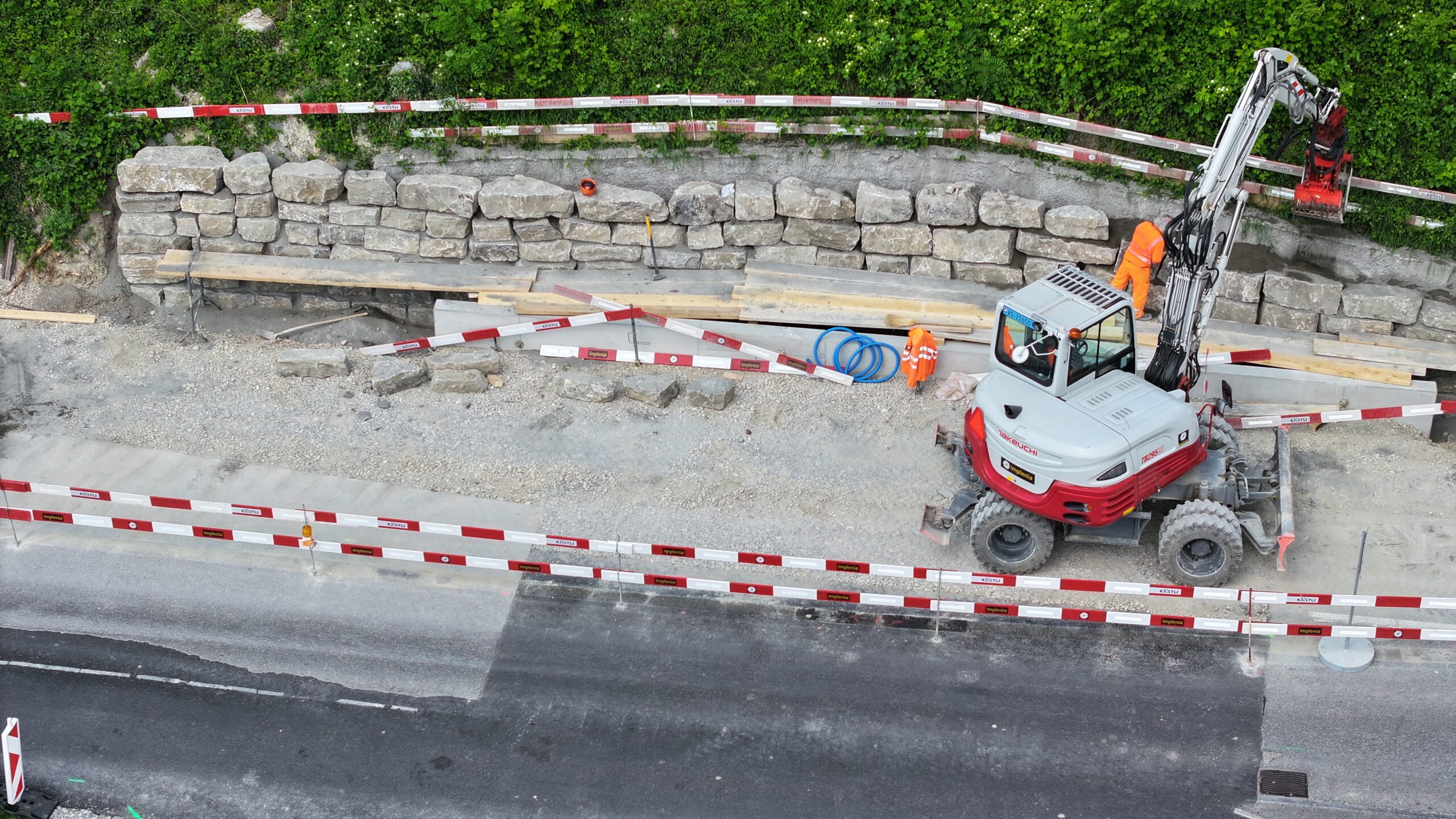

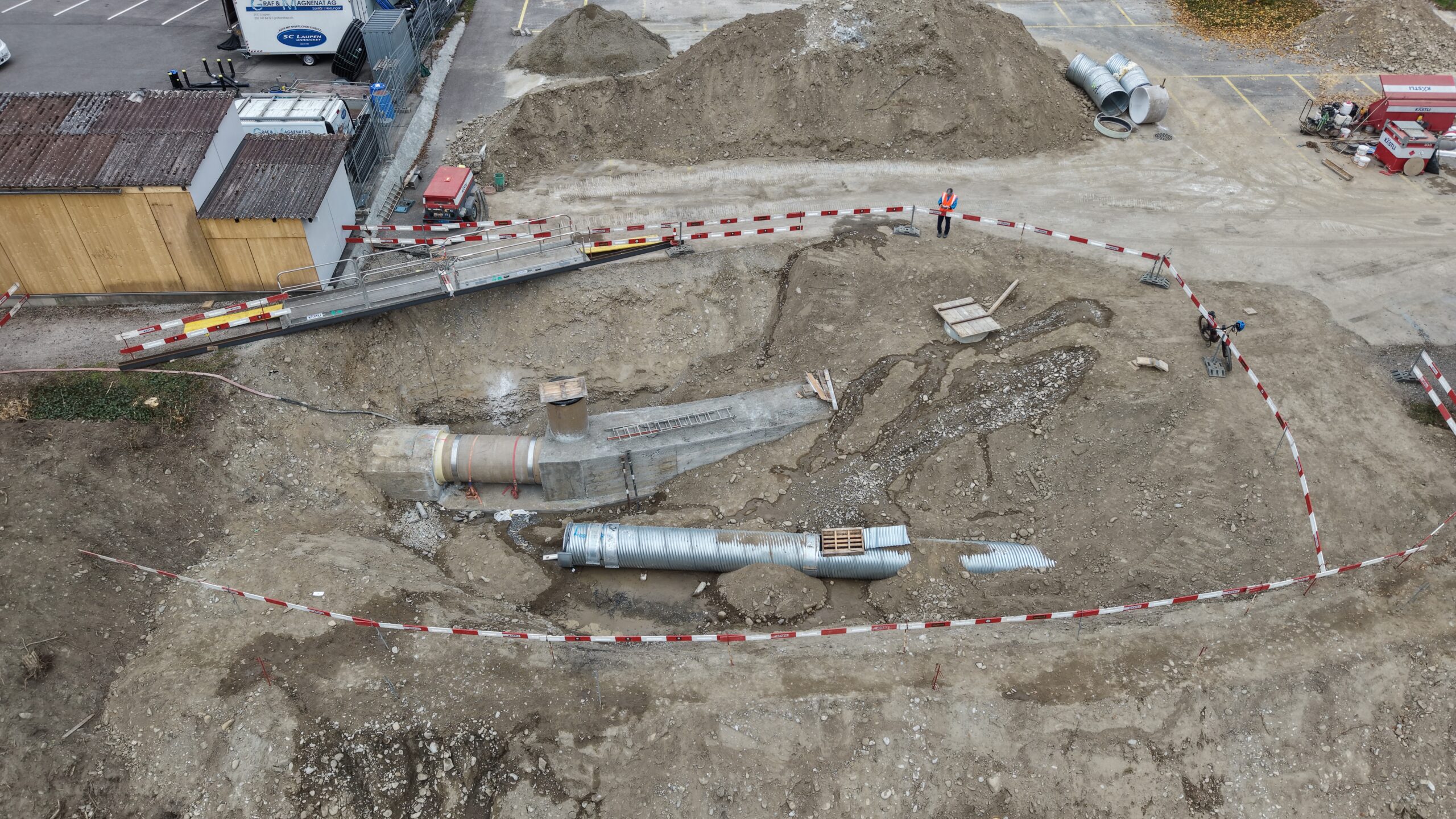

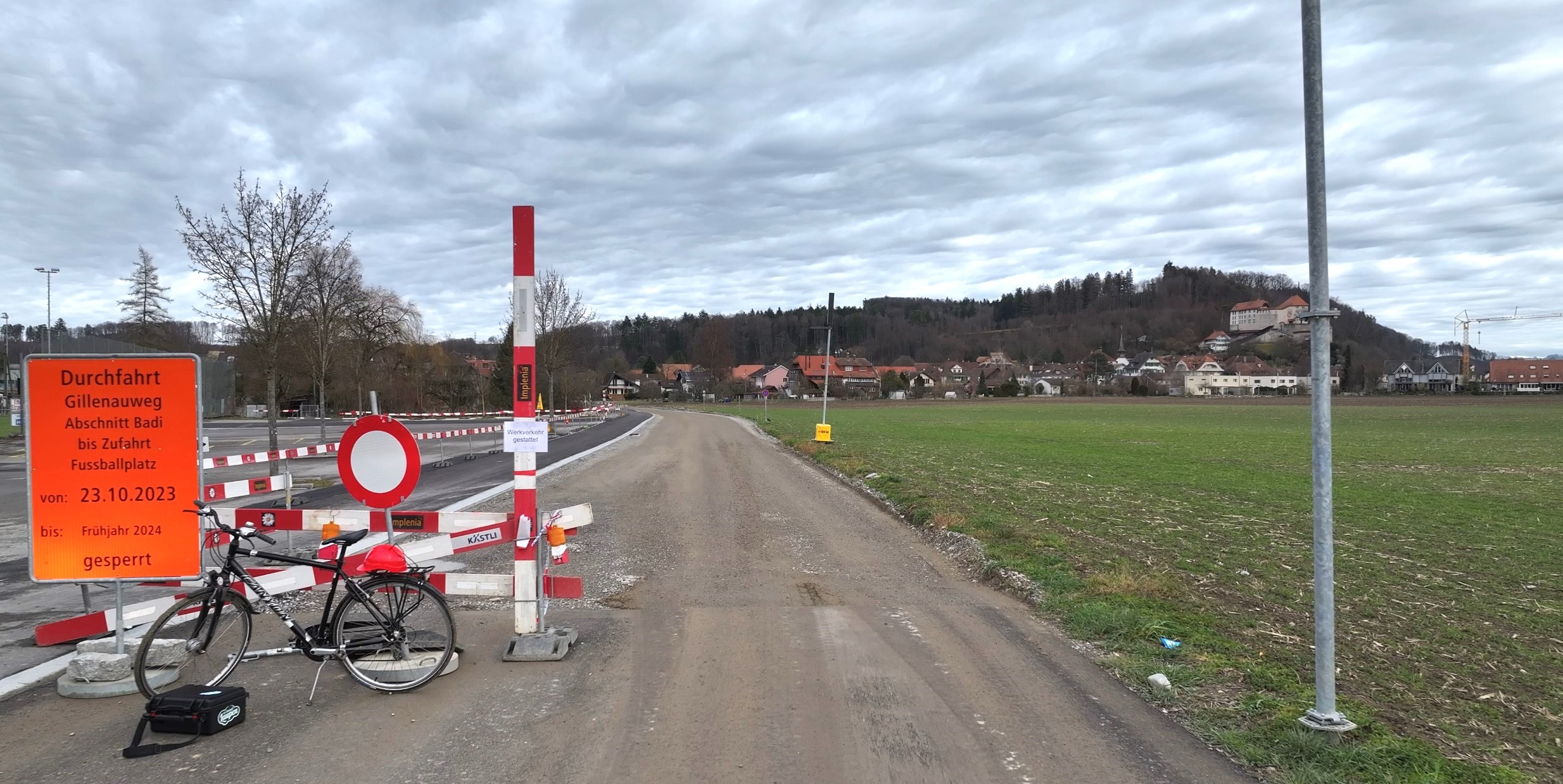

Bauumfahrung West

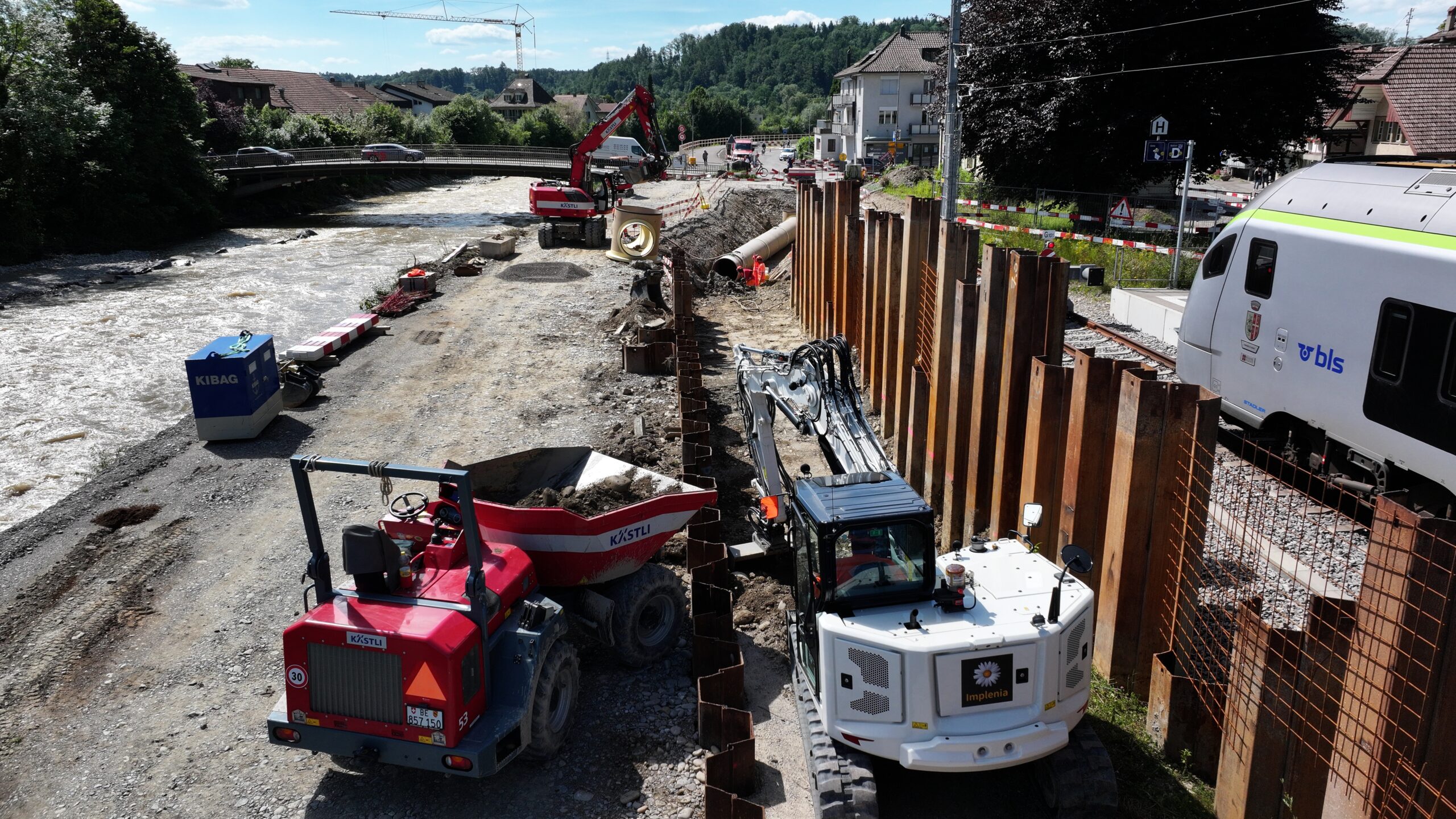

Erstellung vor Sanierung Ortsdurchfahrt Stedtli.
Baubeginn: 15.3.2023. Bauende: Ende August 2024

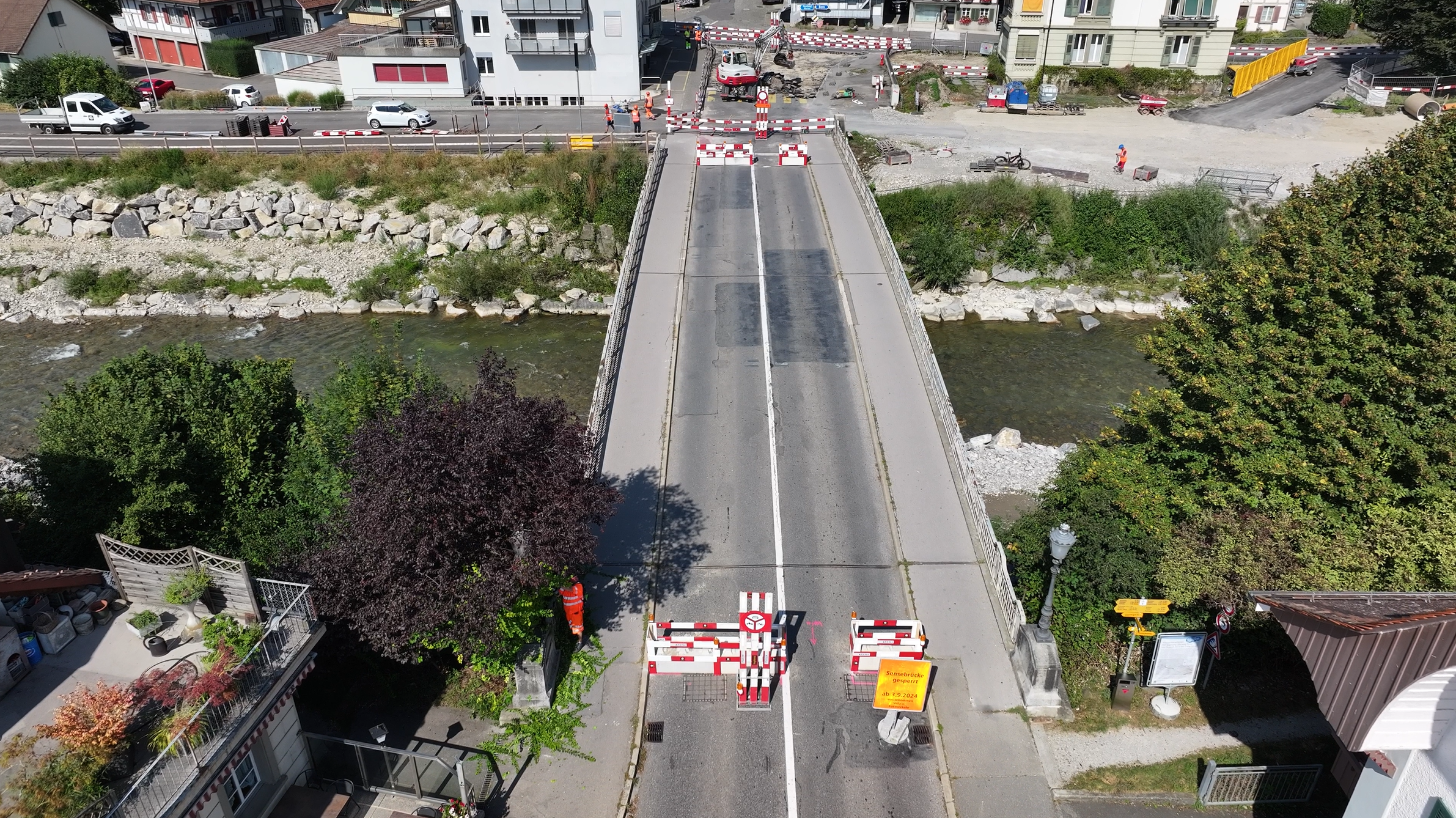

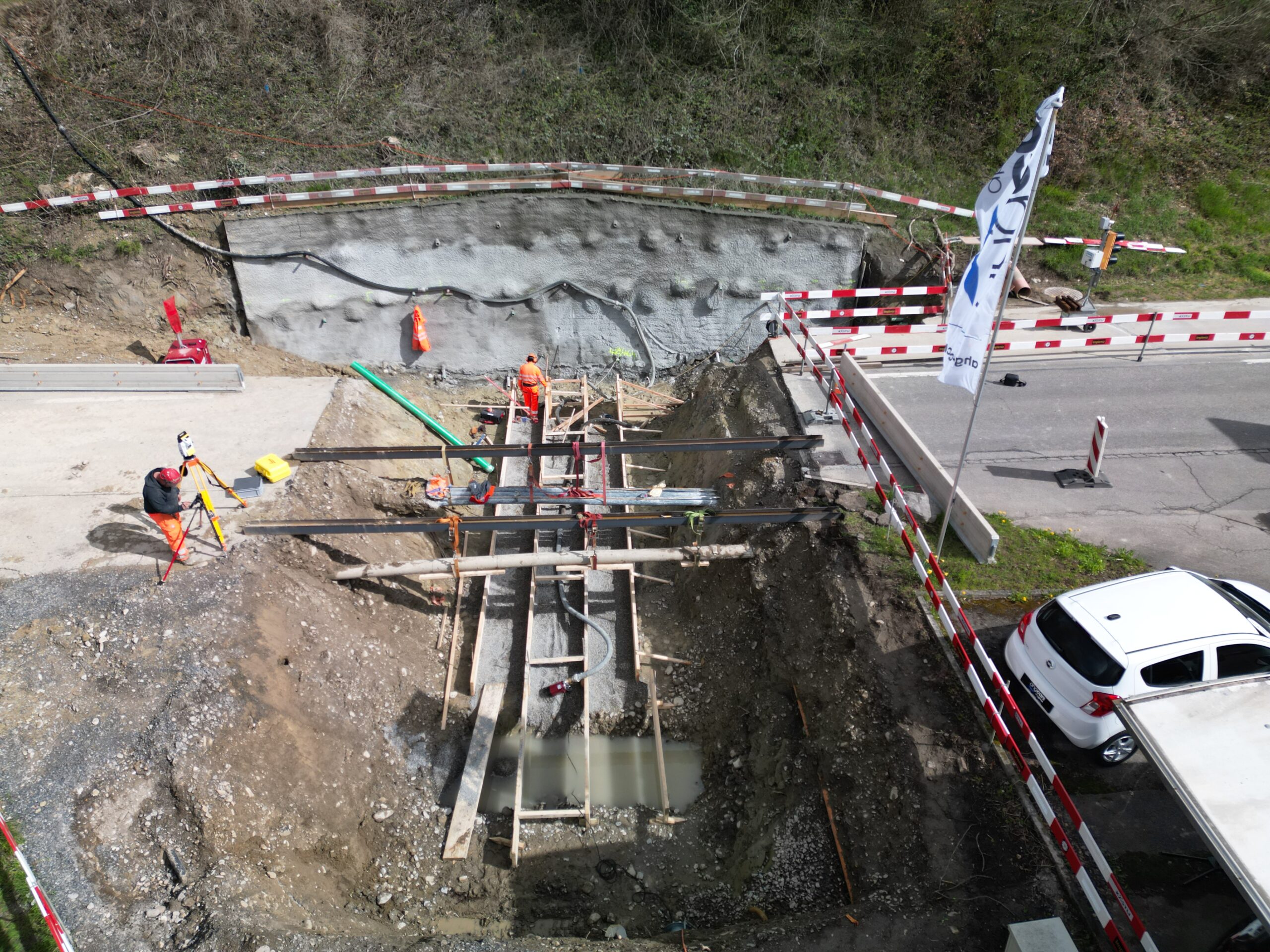

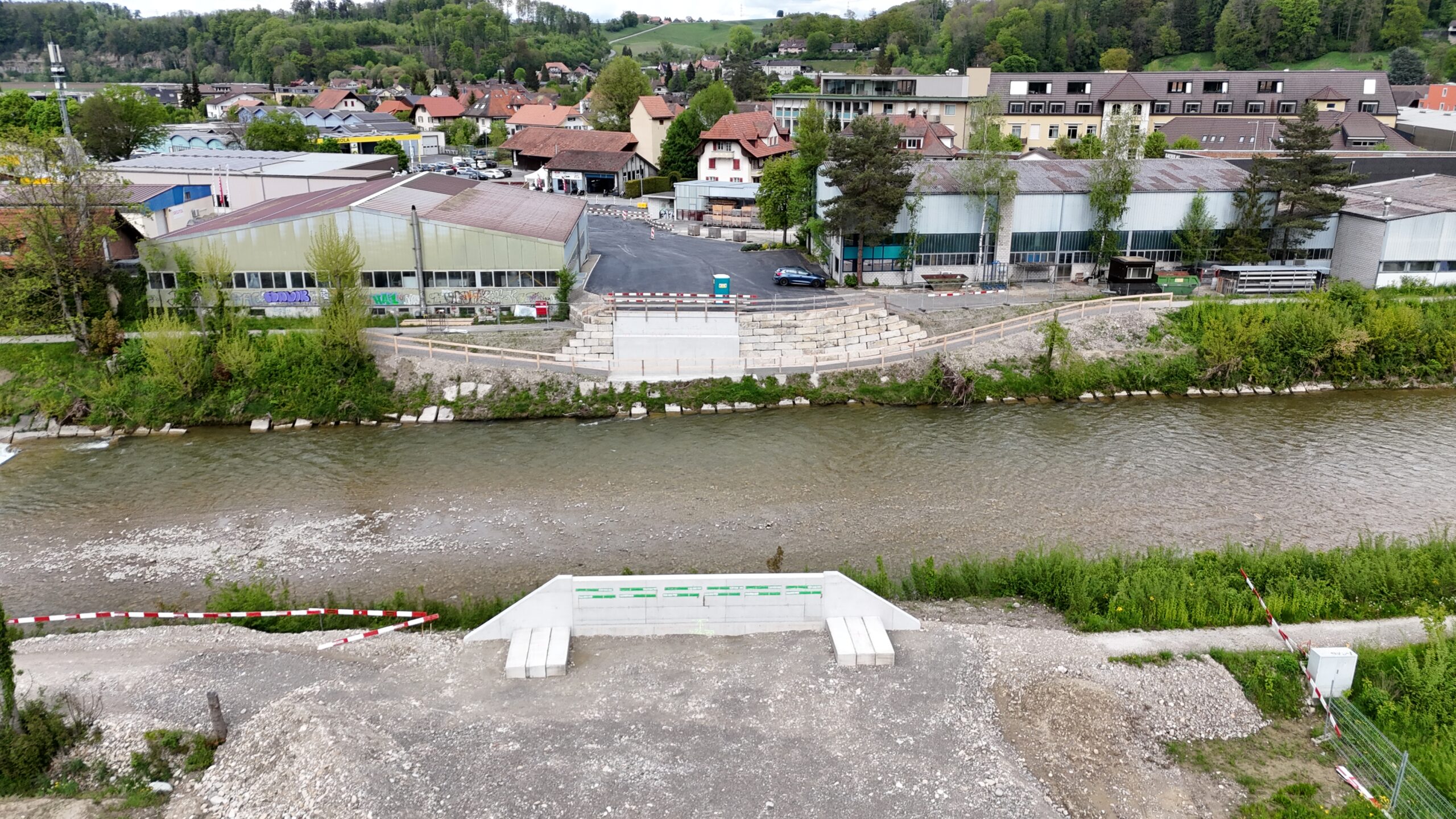

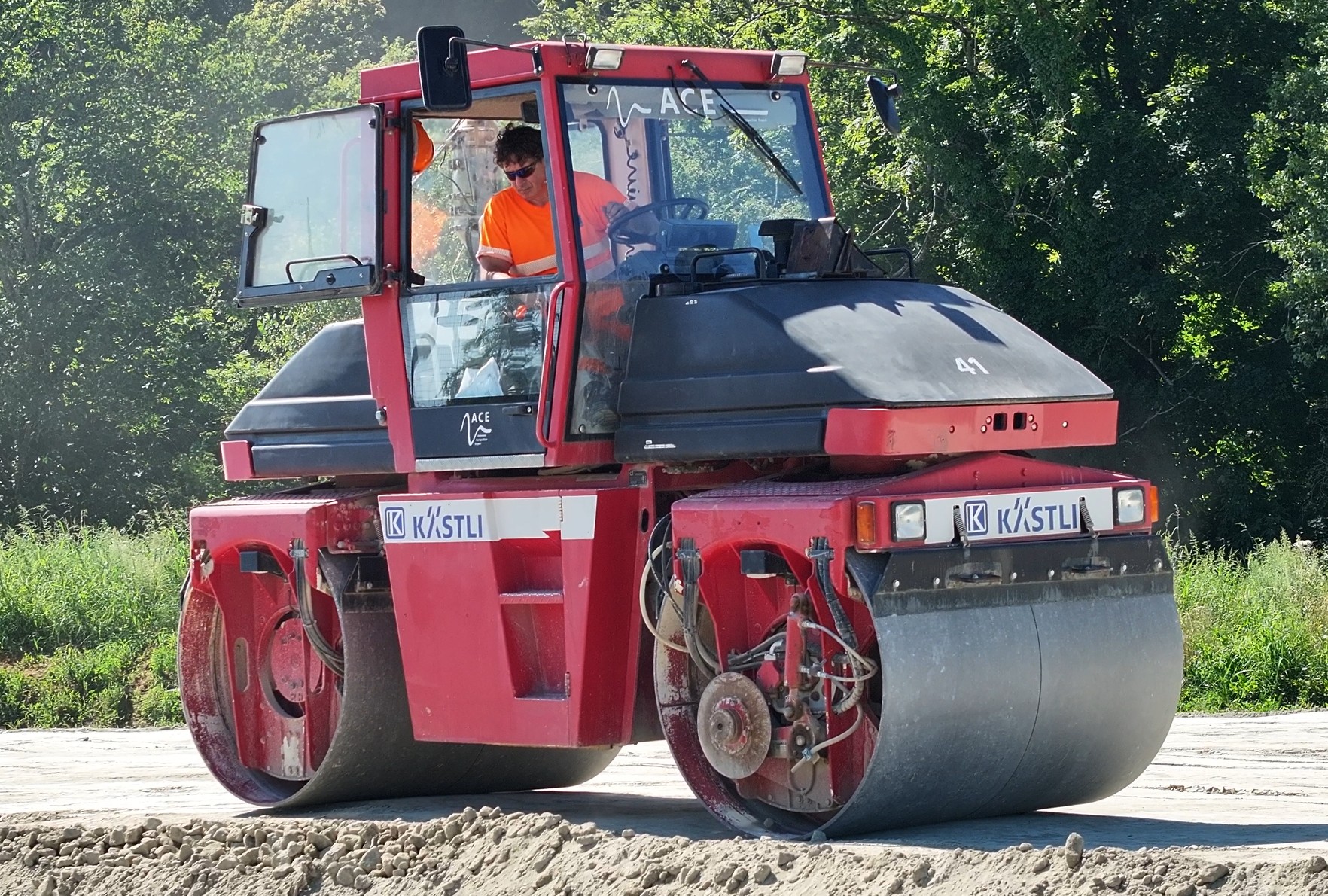

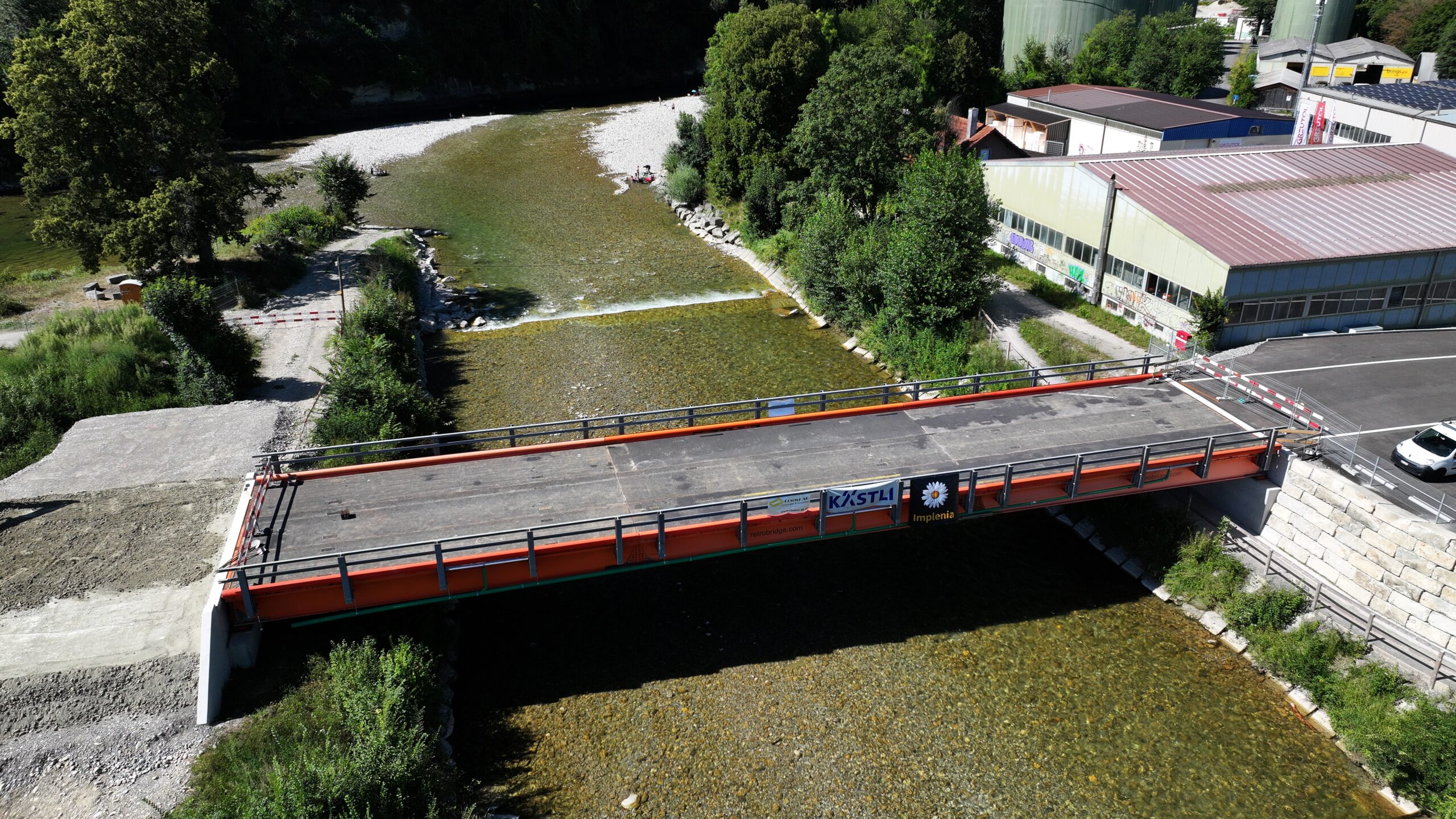

Baumfahrung West. Temporäre Brücke
Die temporäre Brücke ist nötig, damit Laupen umfahren werden kann, wenn die Sanierung der Ortsdurchfahrt Stedtli sowie der Neubau Sensebrücke umgesetzt werden.

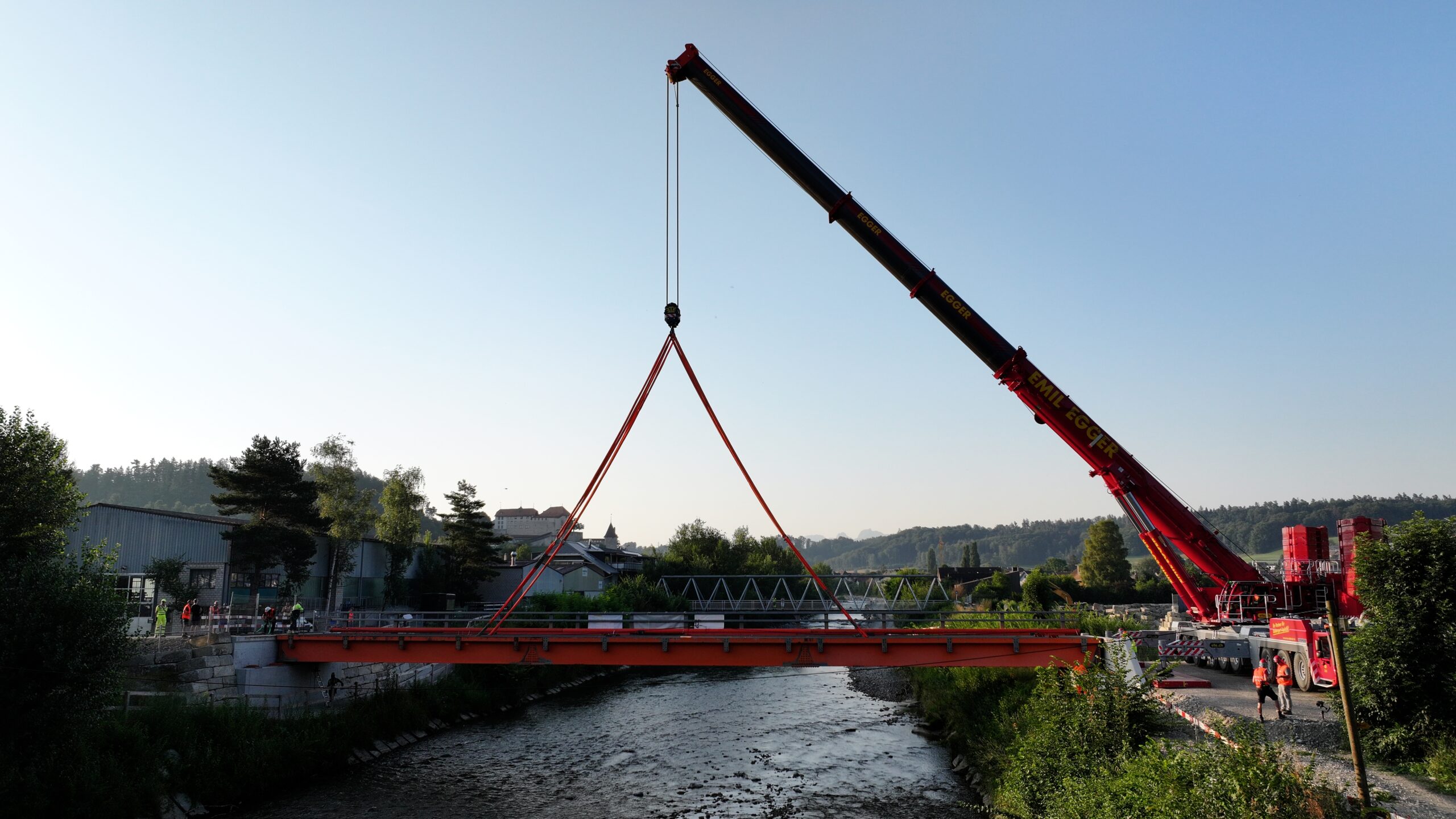

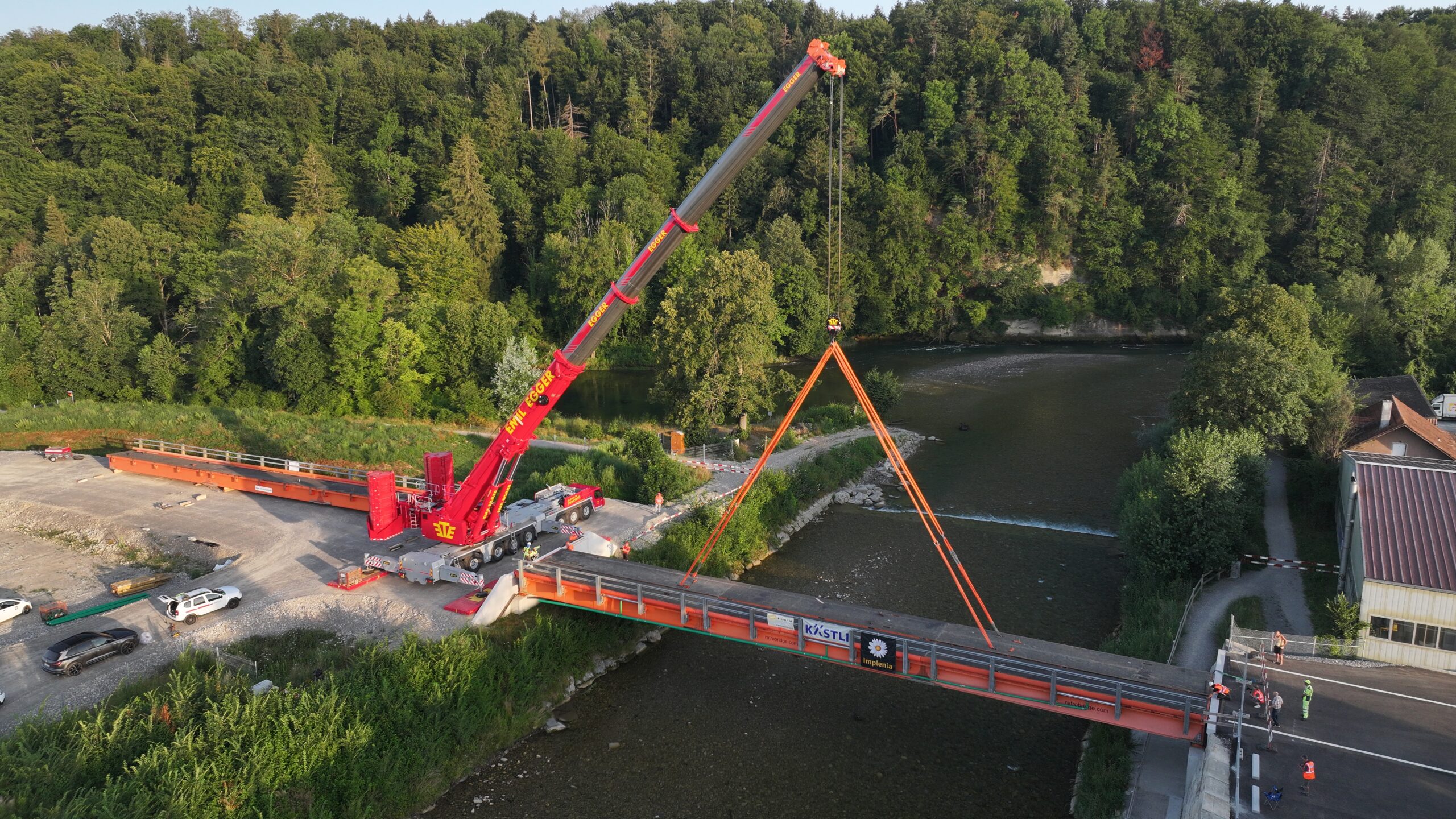

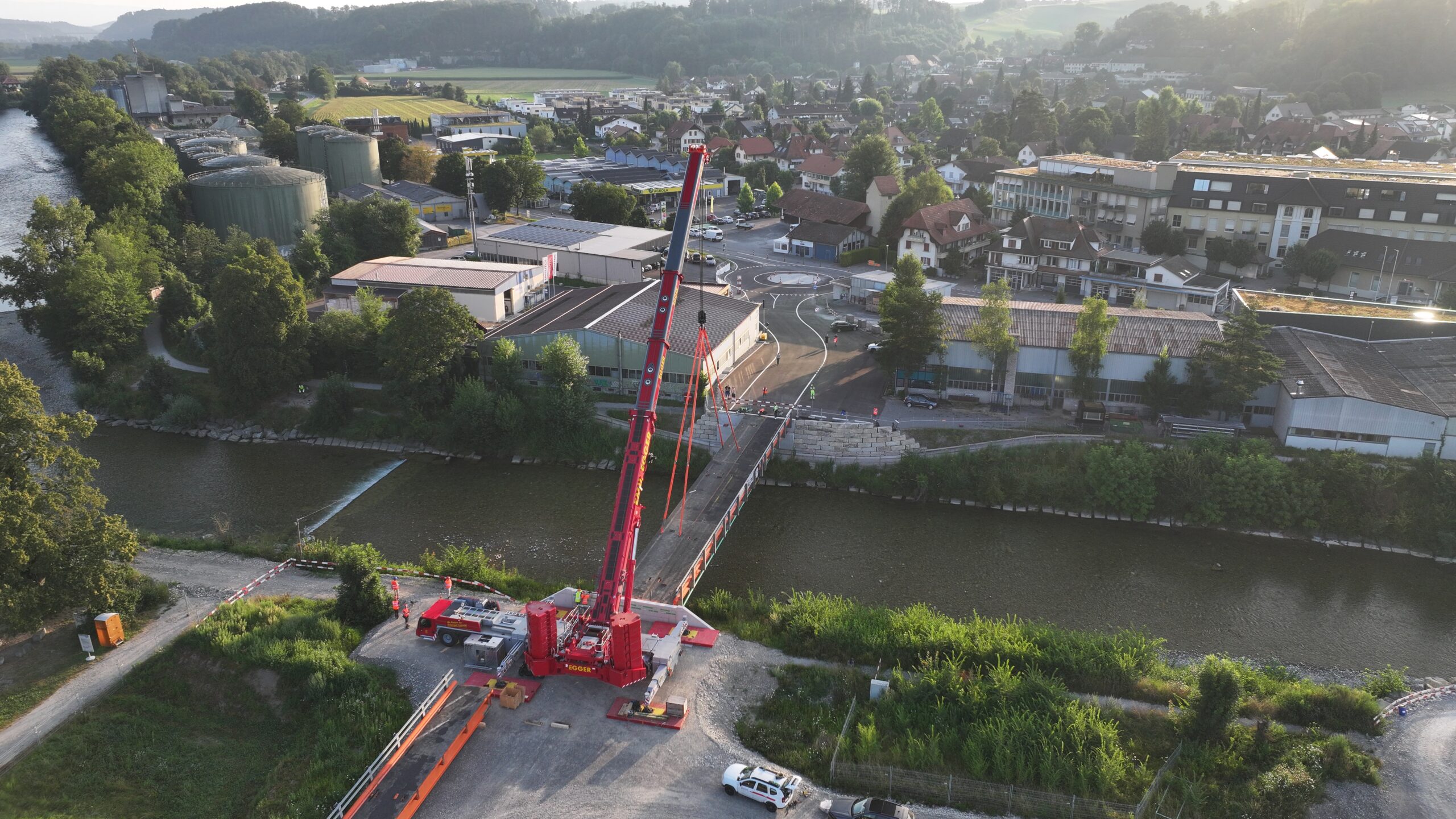

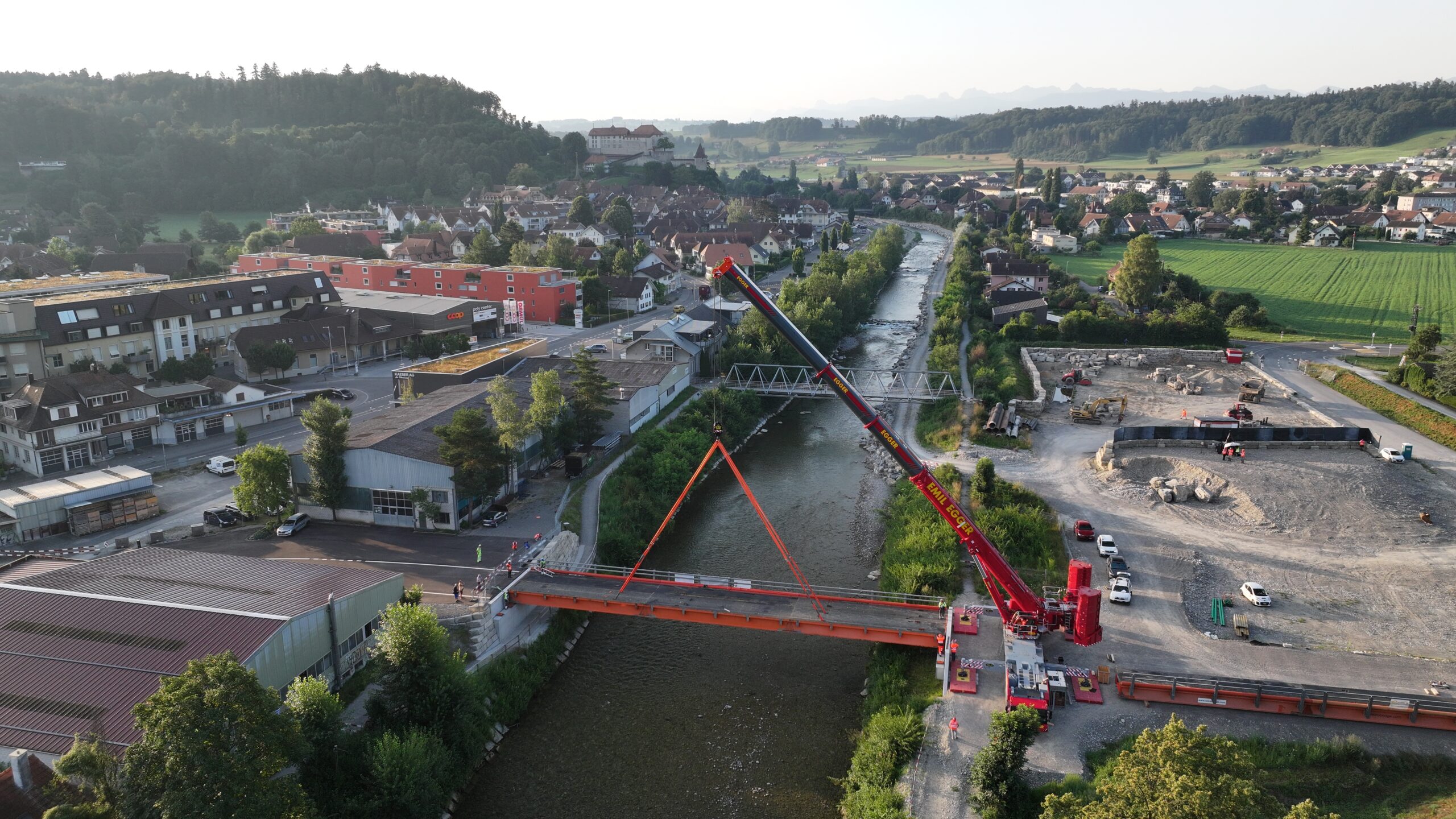

Einhebung Brücke: 31. Juli 2024. Inbetriebnahme: 2.9.2024

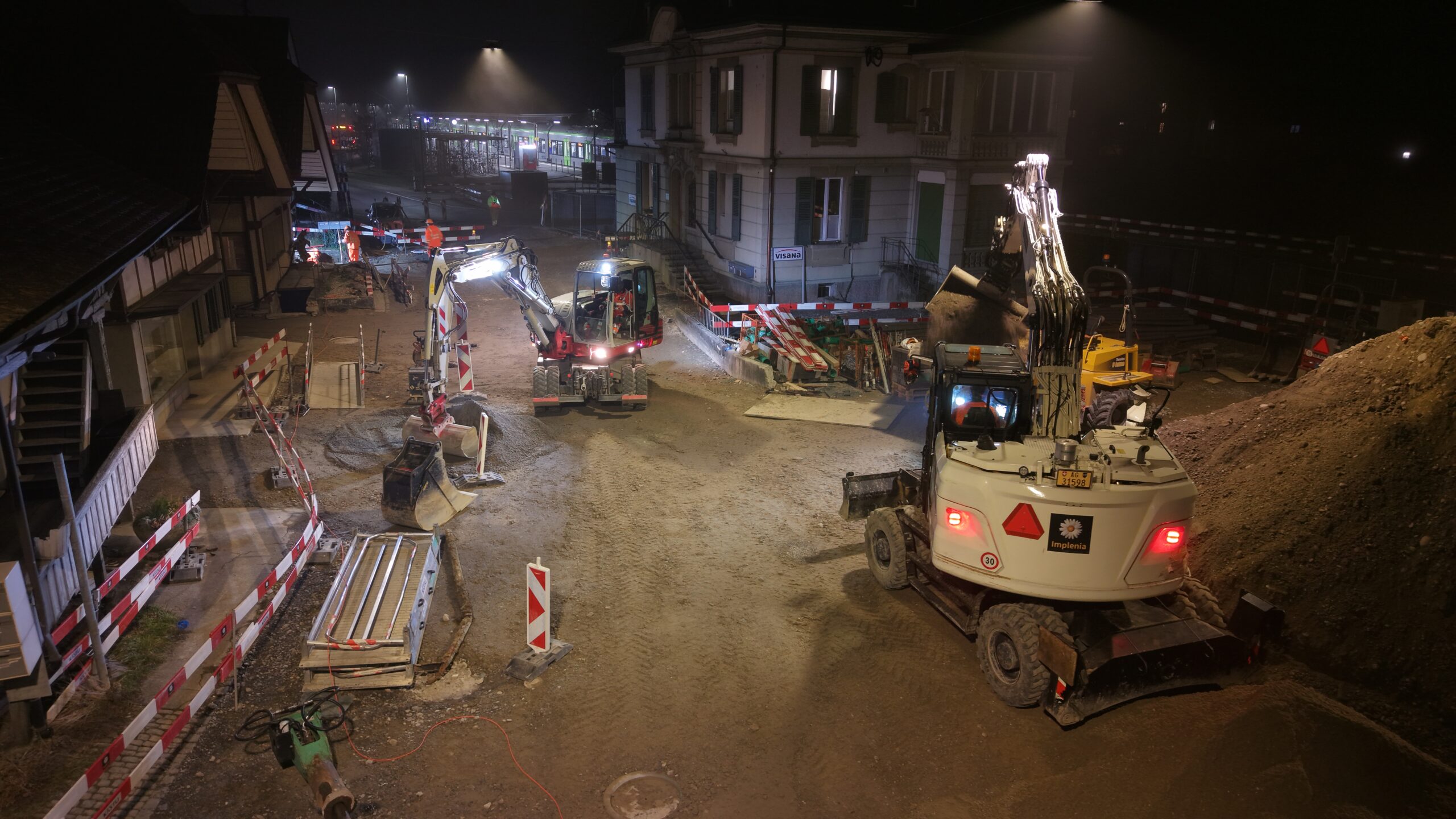

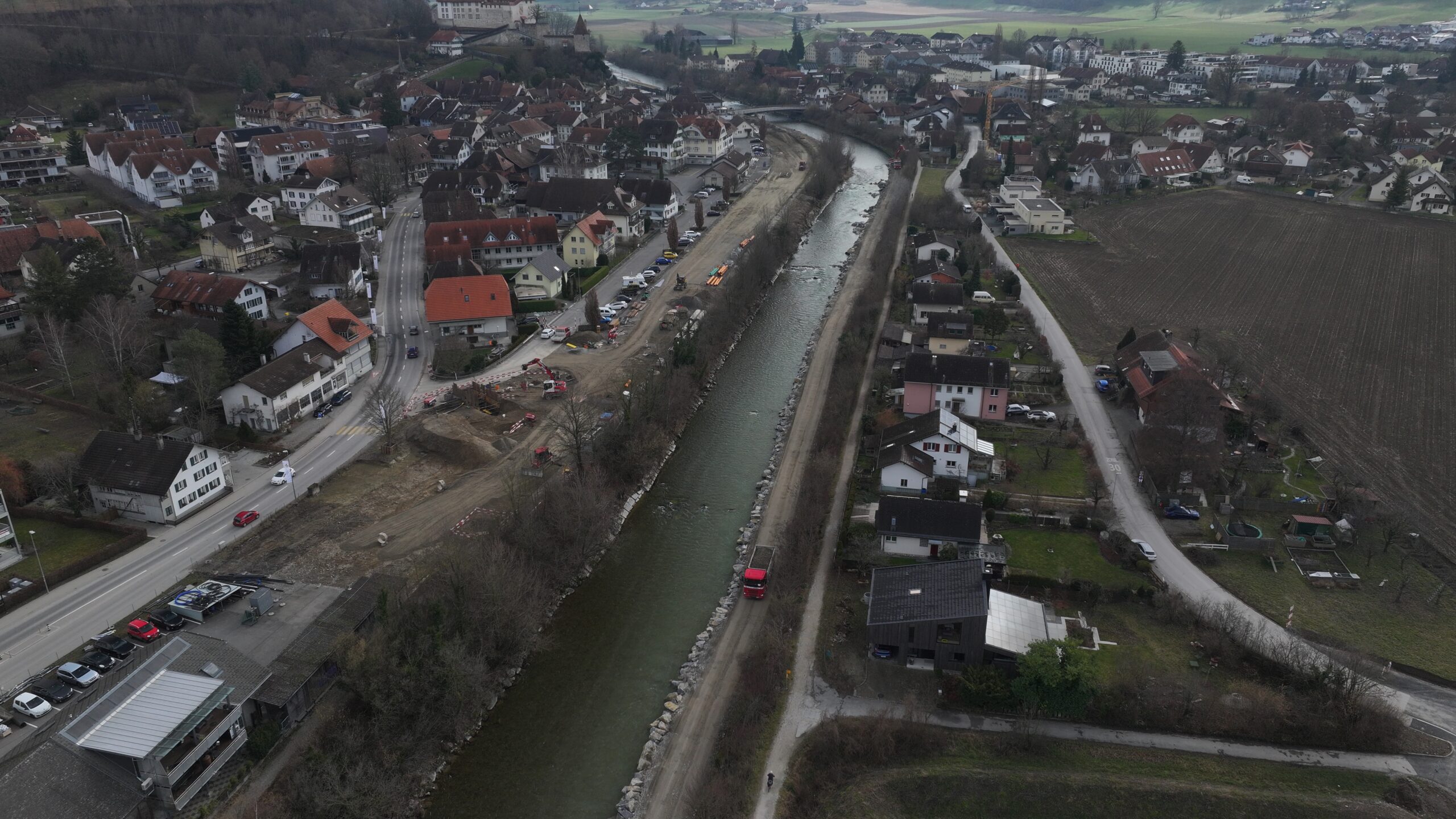

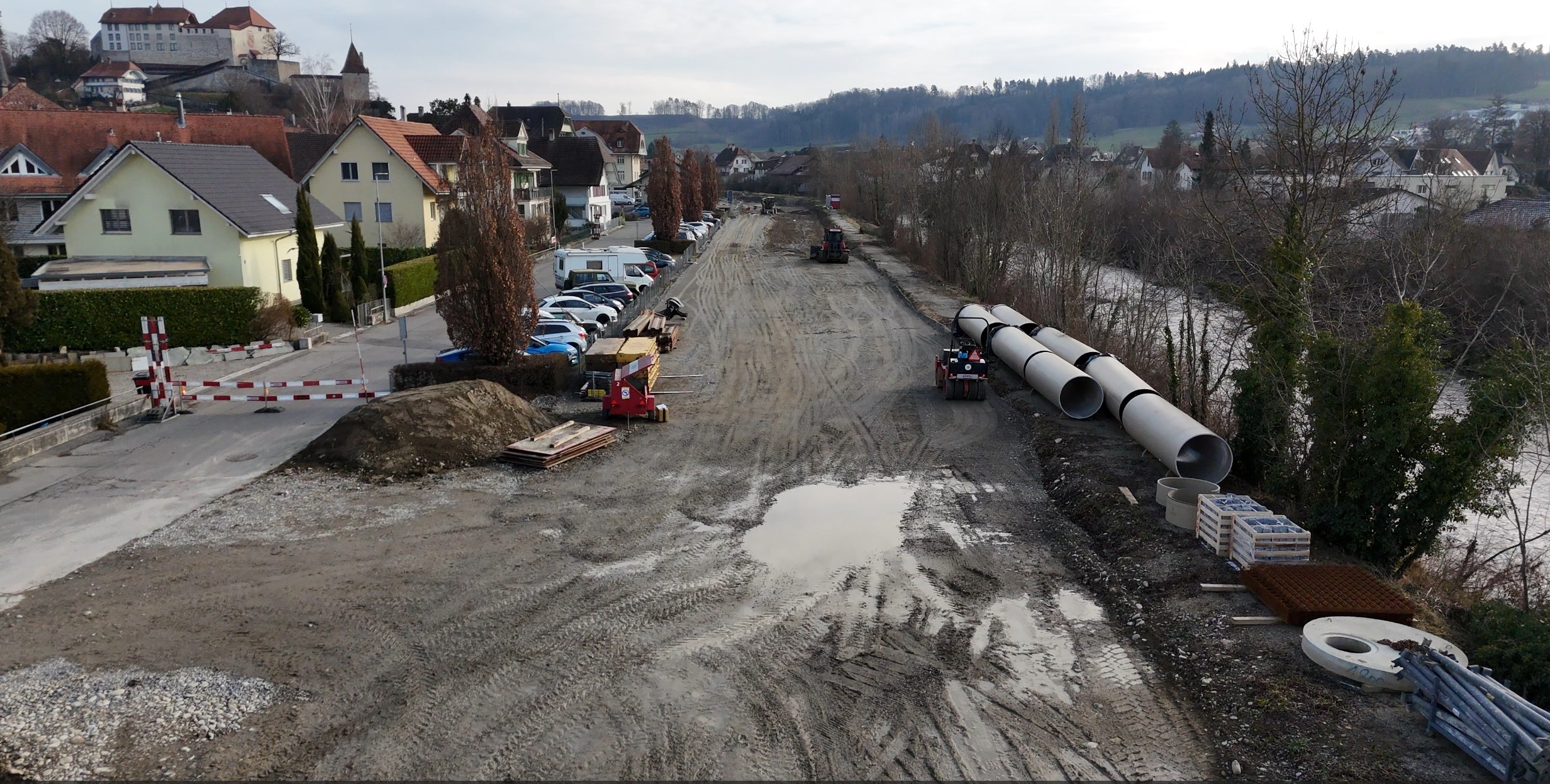

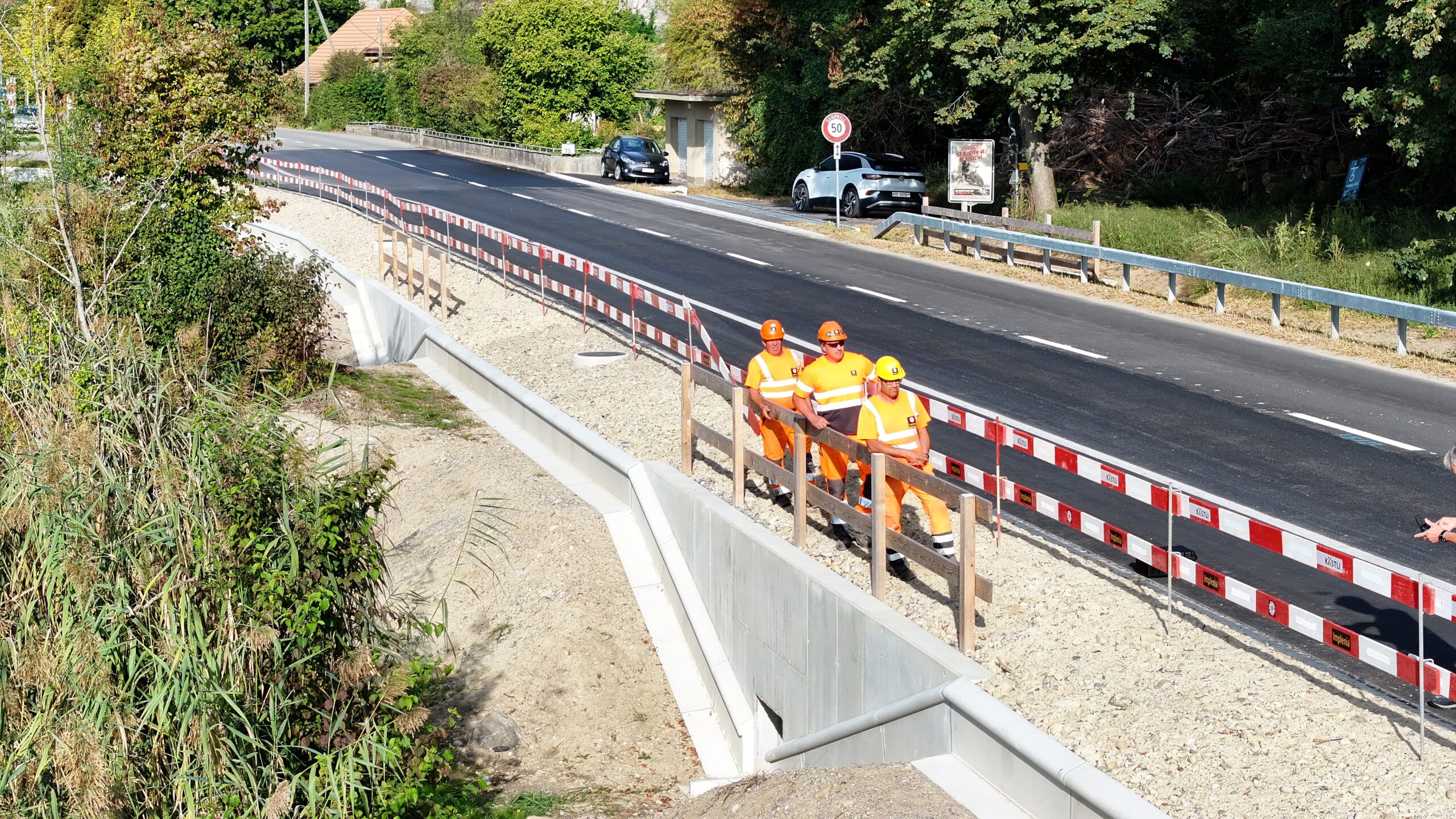

Bauumfahrung Stedtli
Erstellung vor Sanierung Ortsdurchfahrt Stedtli.
Baubeginn: 16.1.2024. Ausserbetriebnahme BU: 27.7.2025, danach Baupiste und Material-Lagerplatz Neubau Sensebrücke

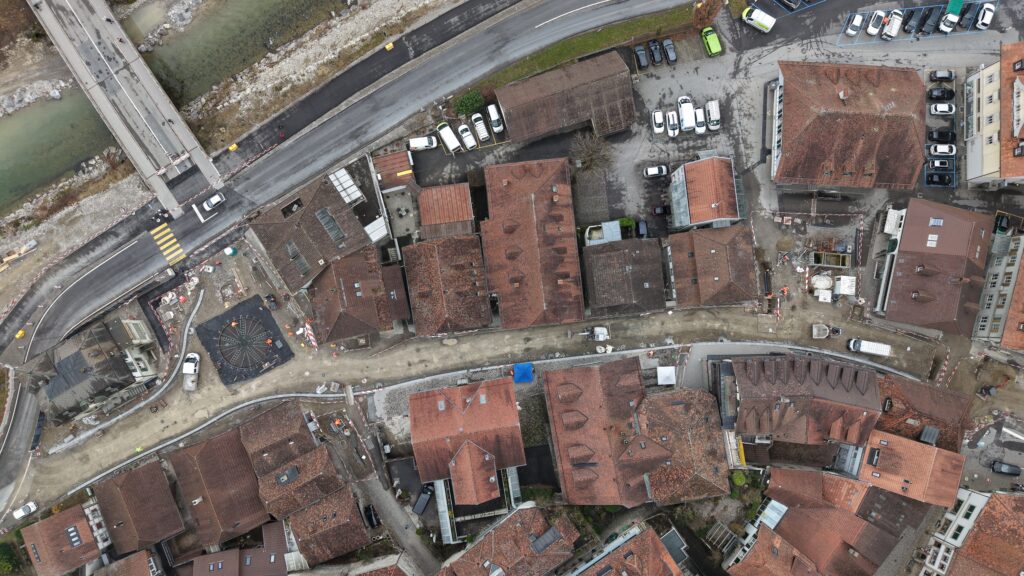

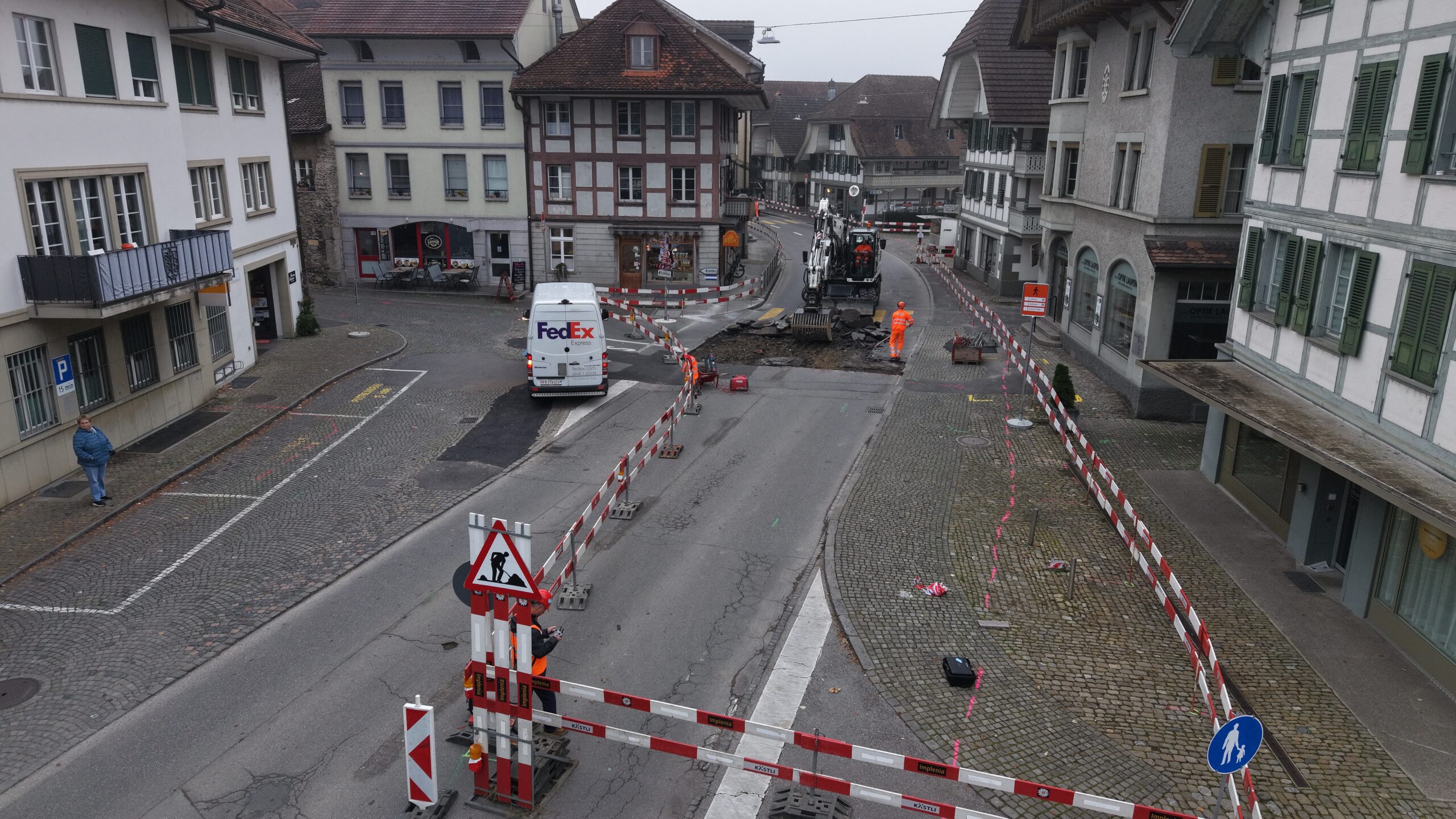

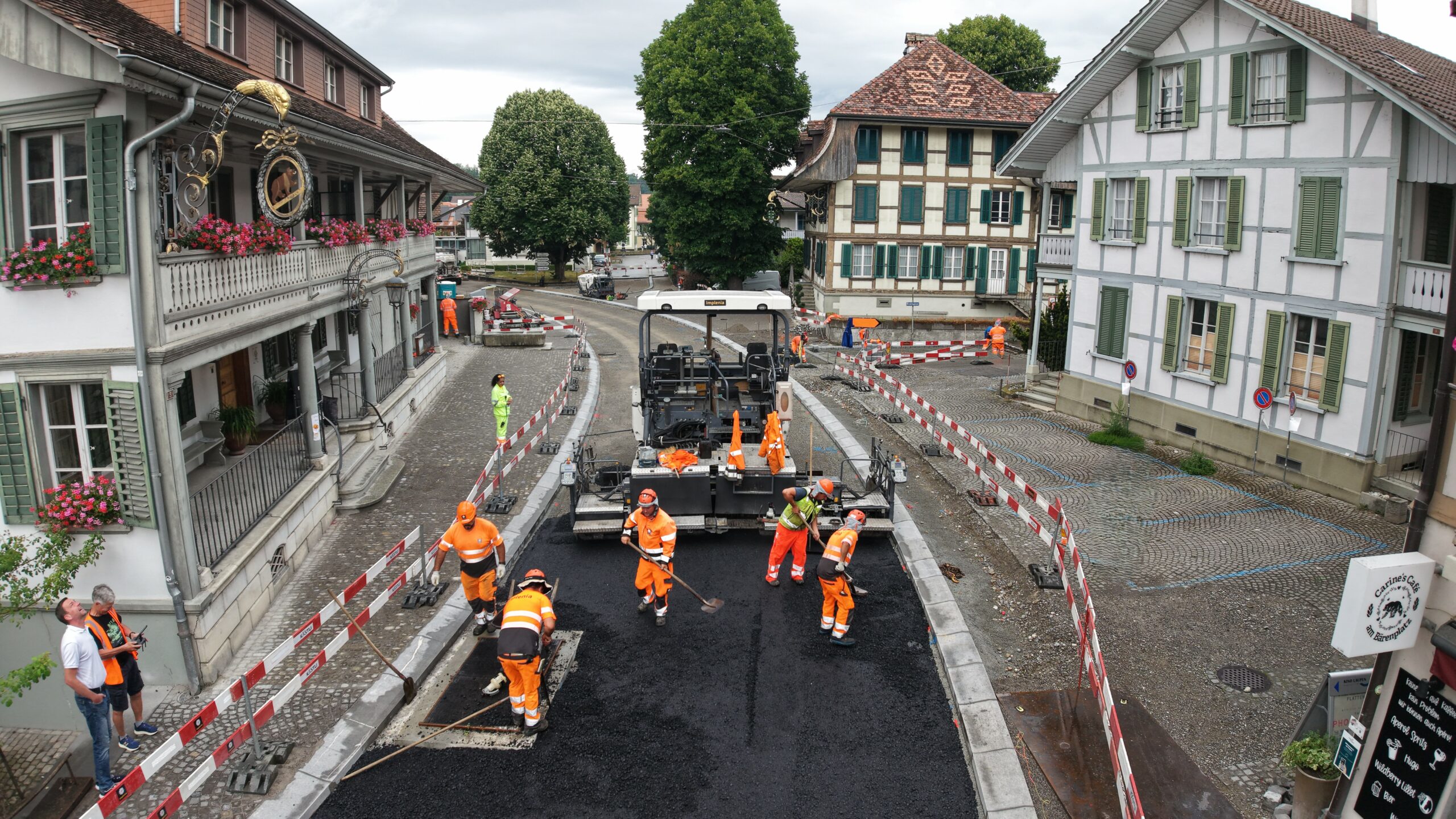

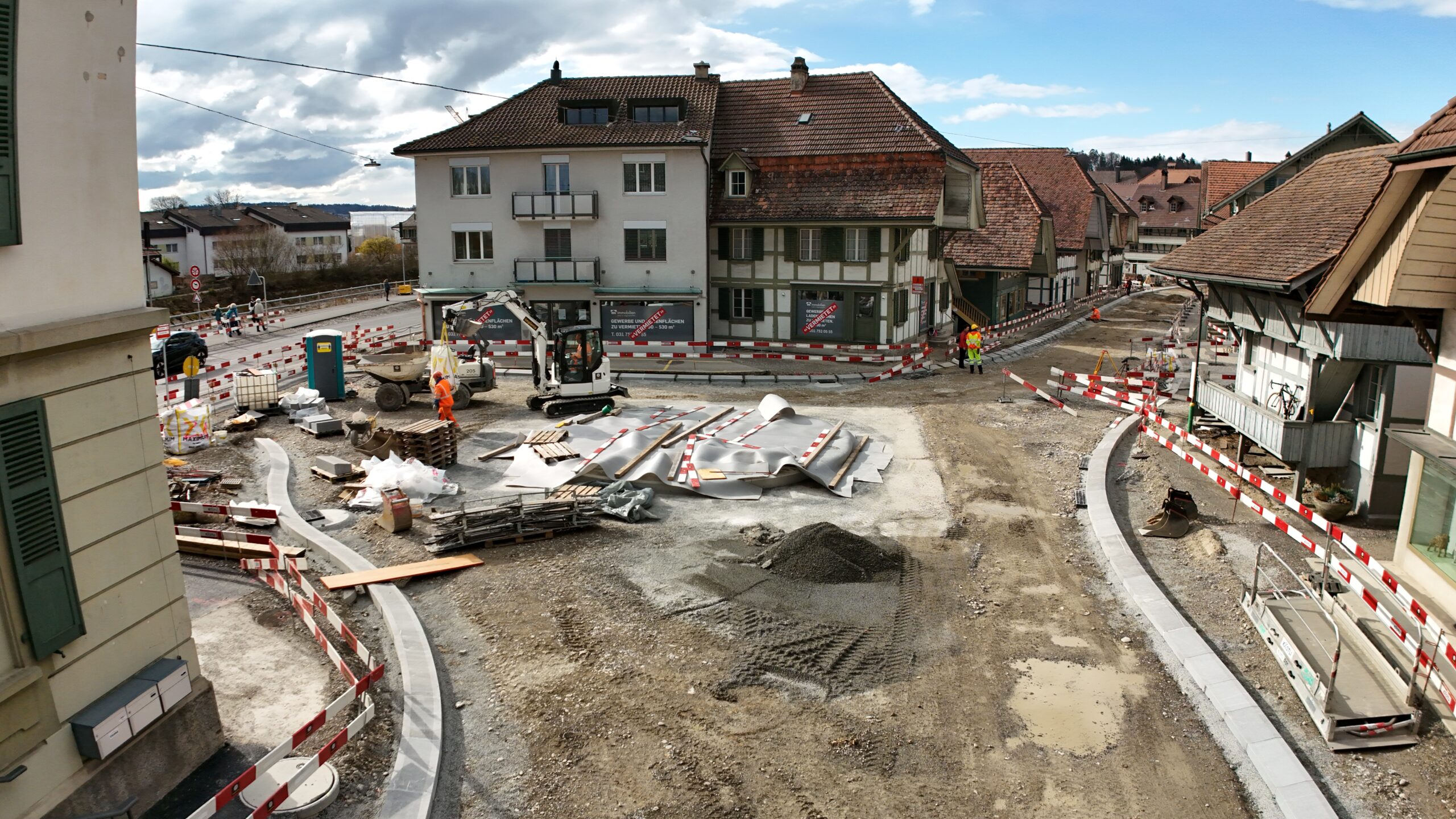

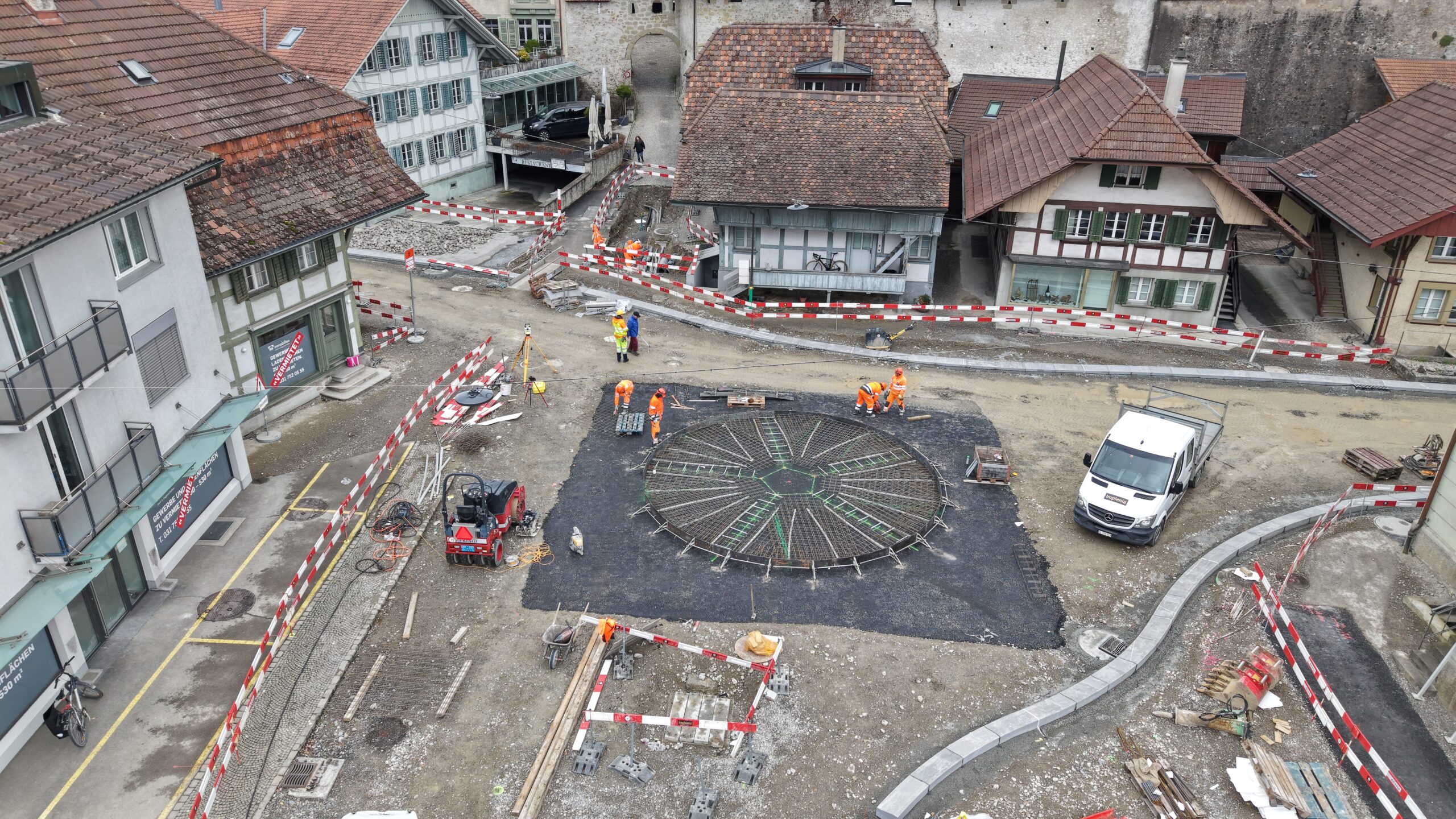

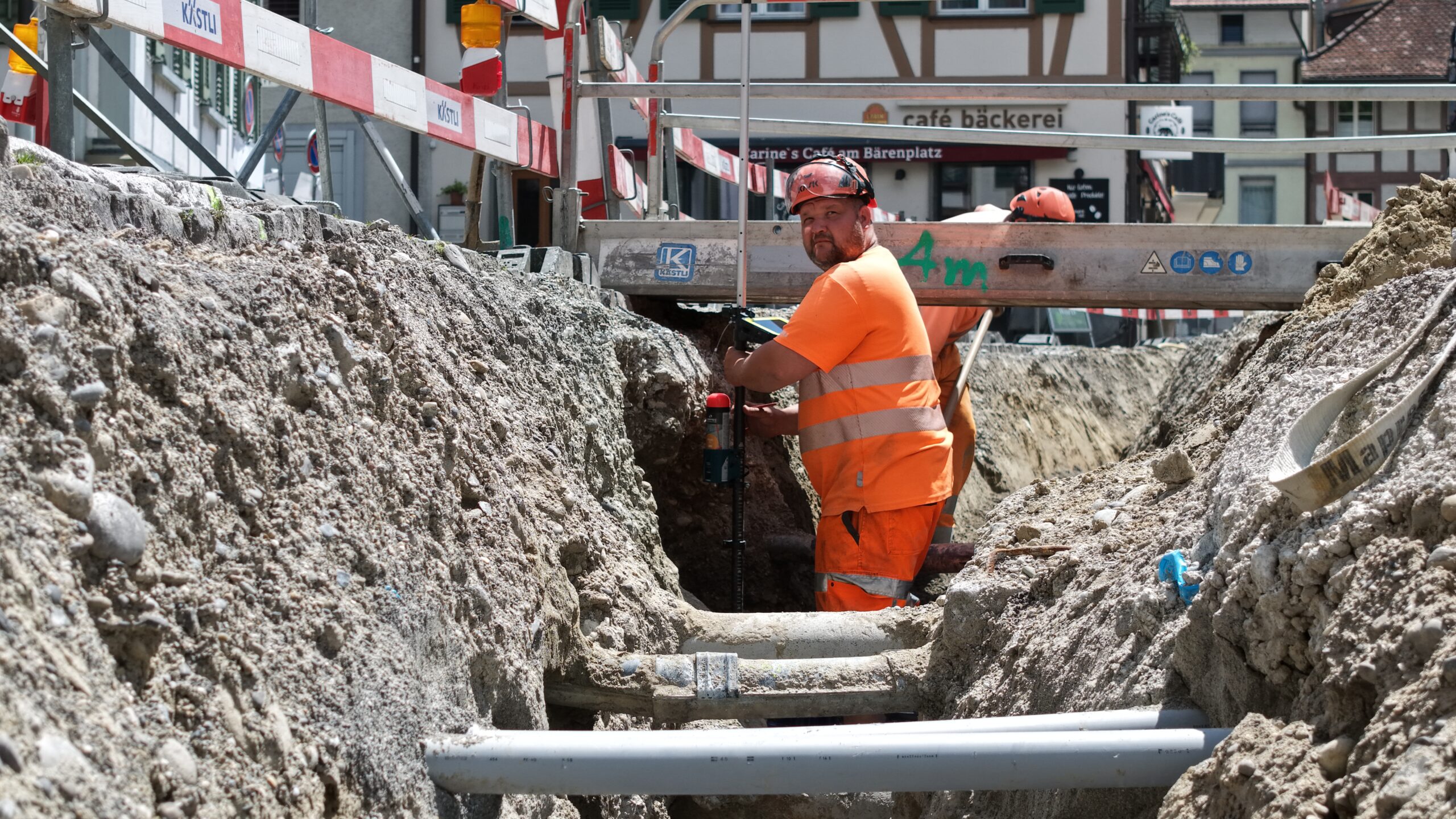

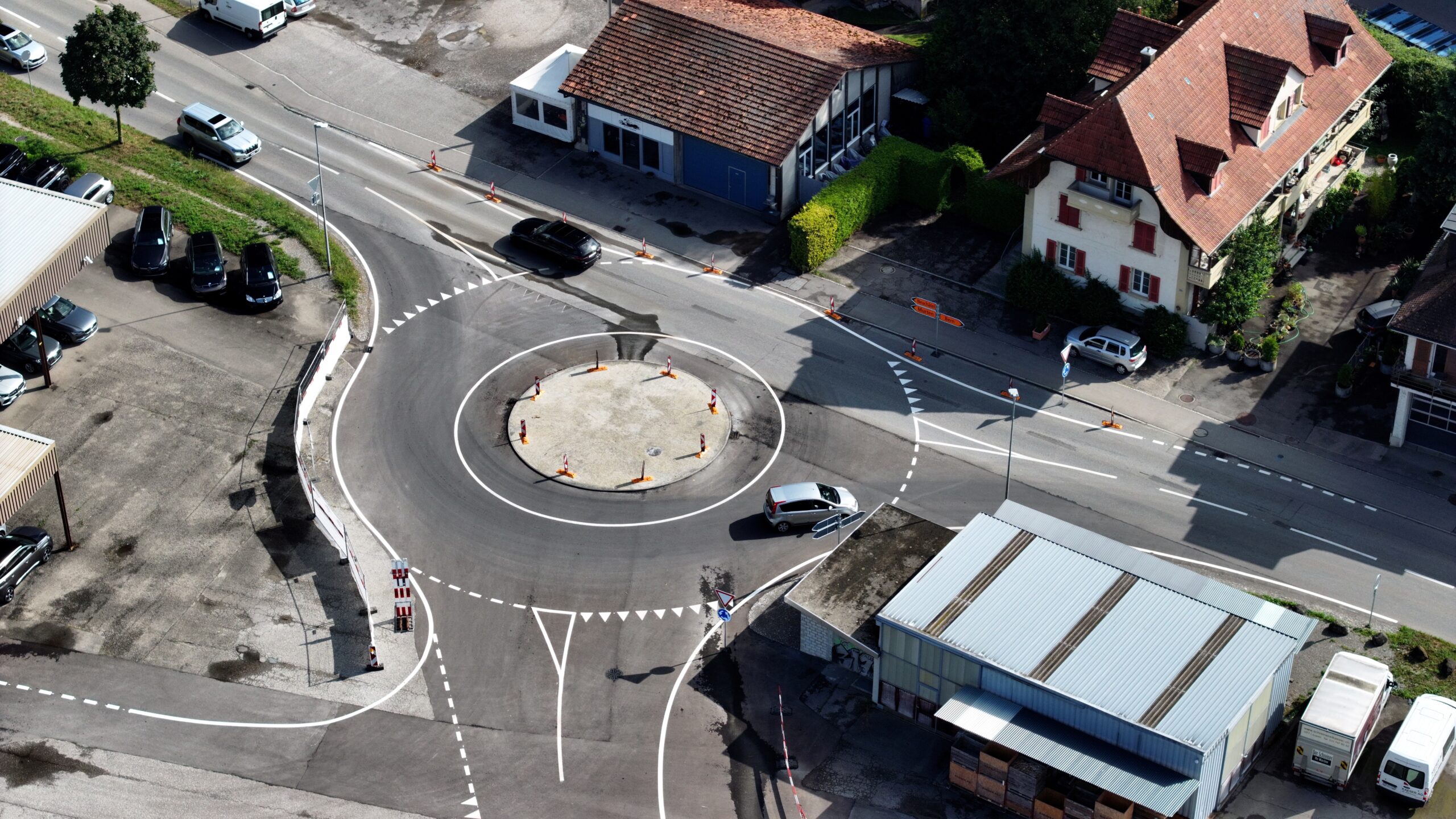

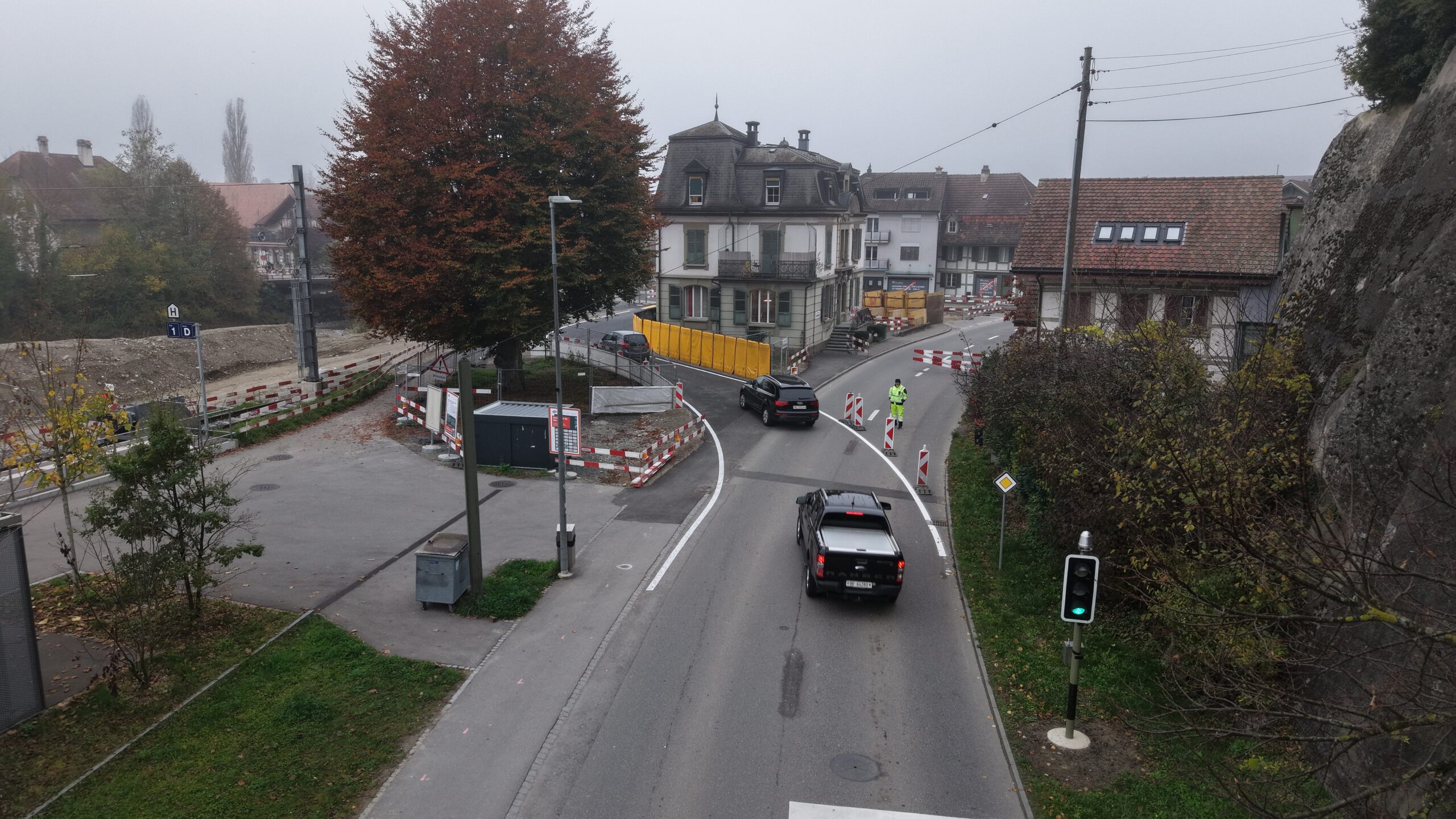

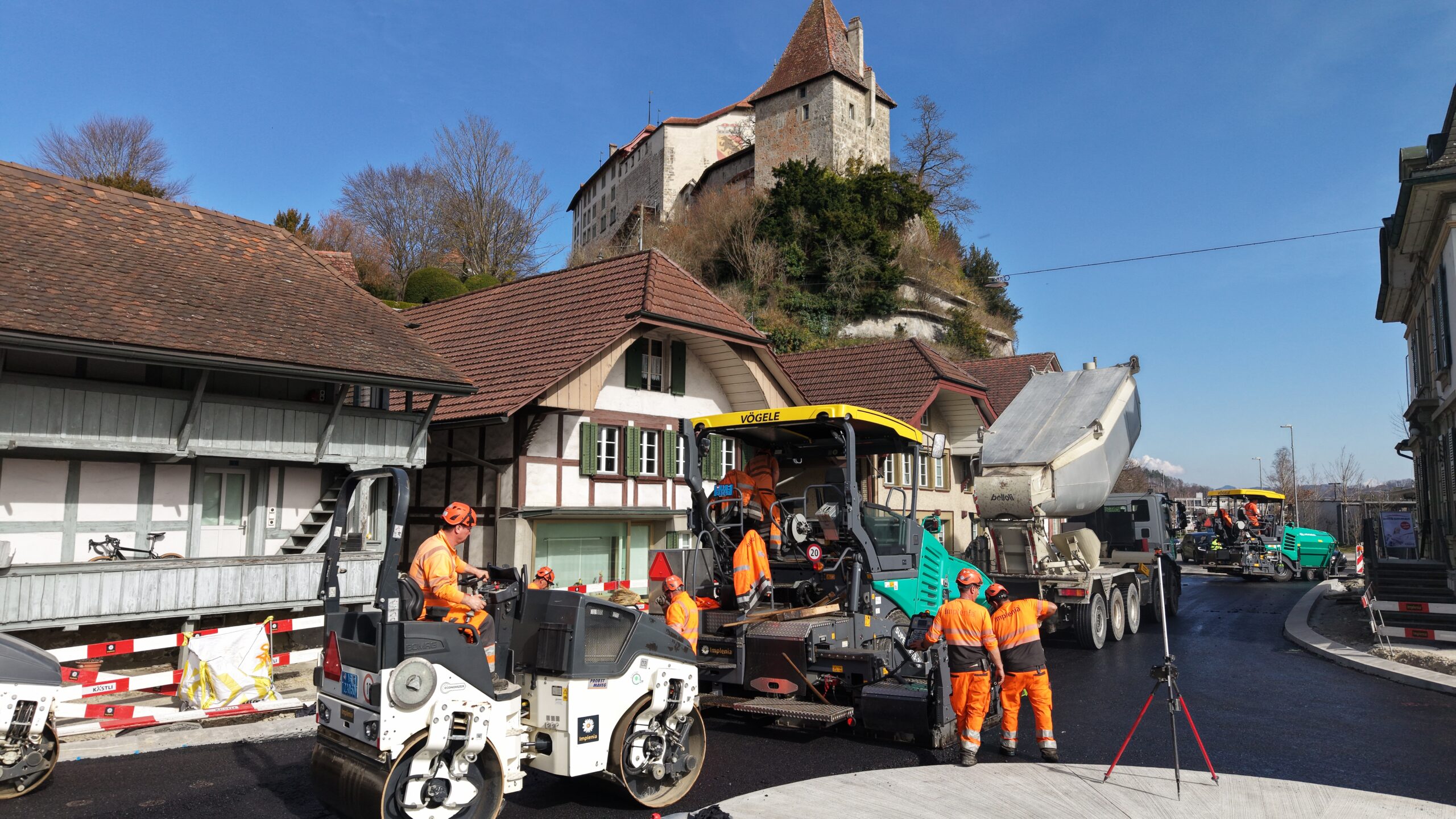

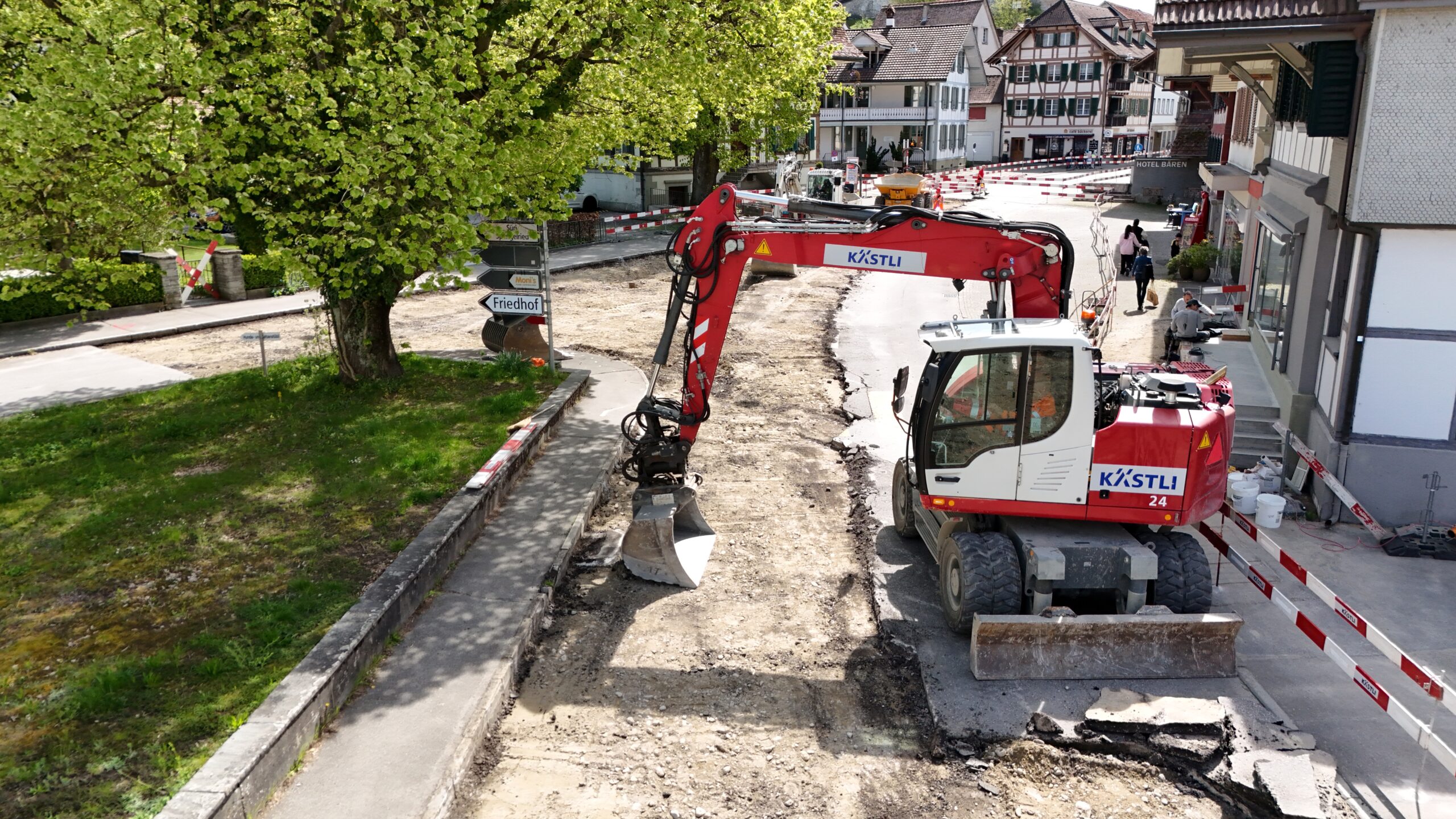

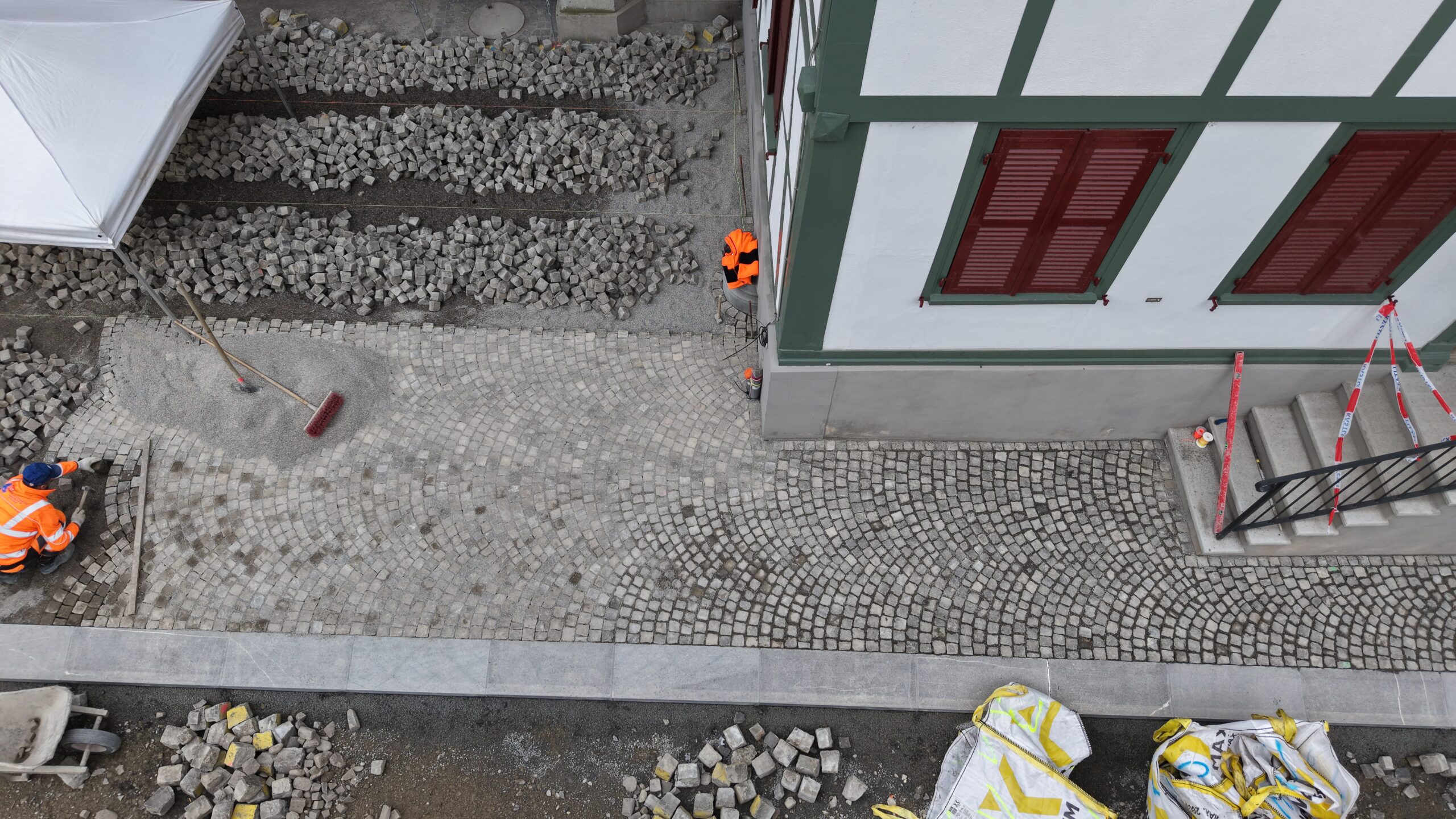

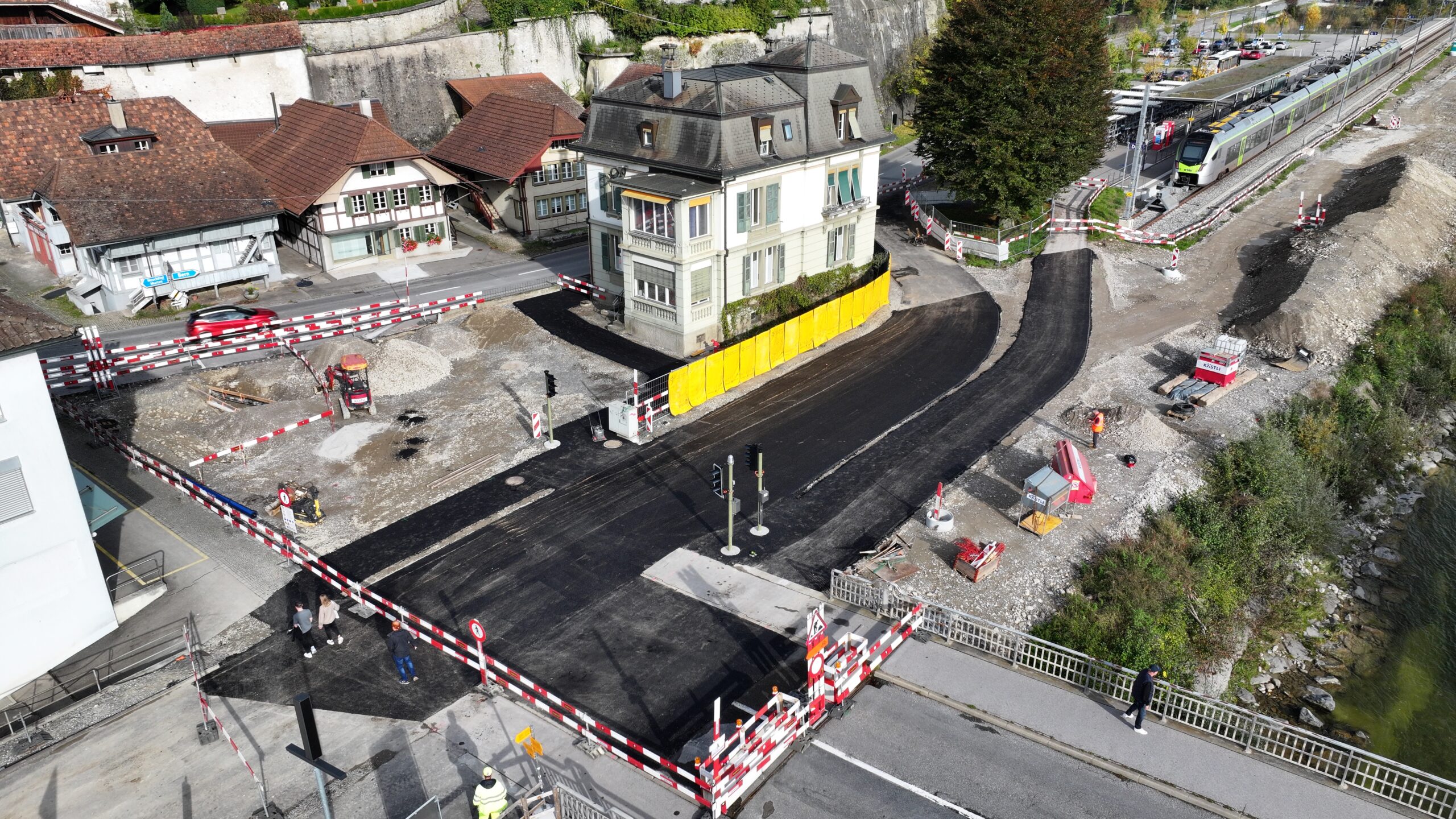

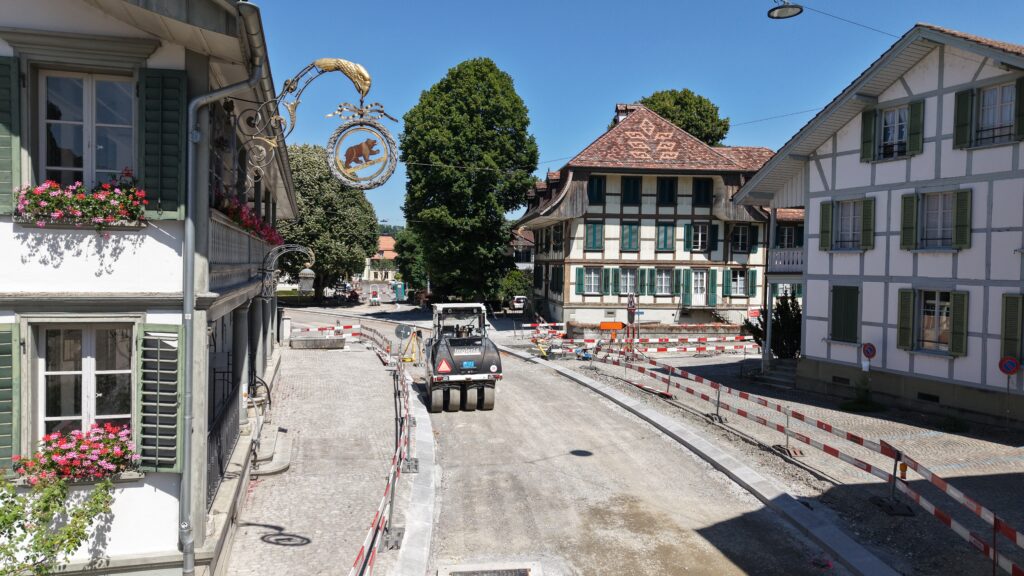

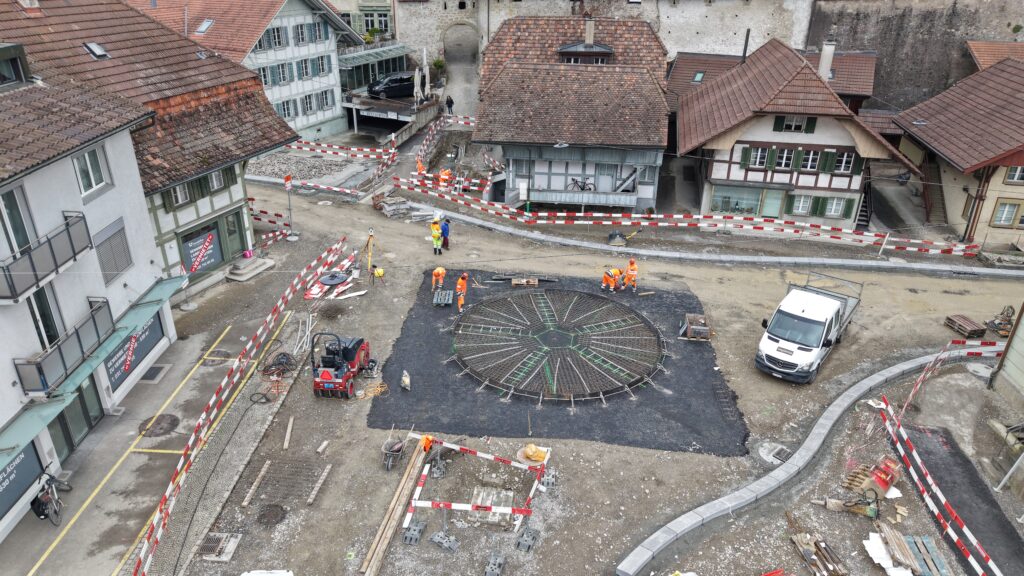

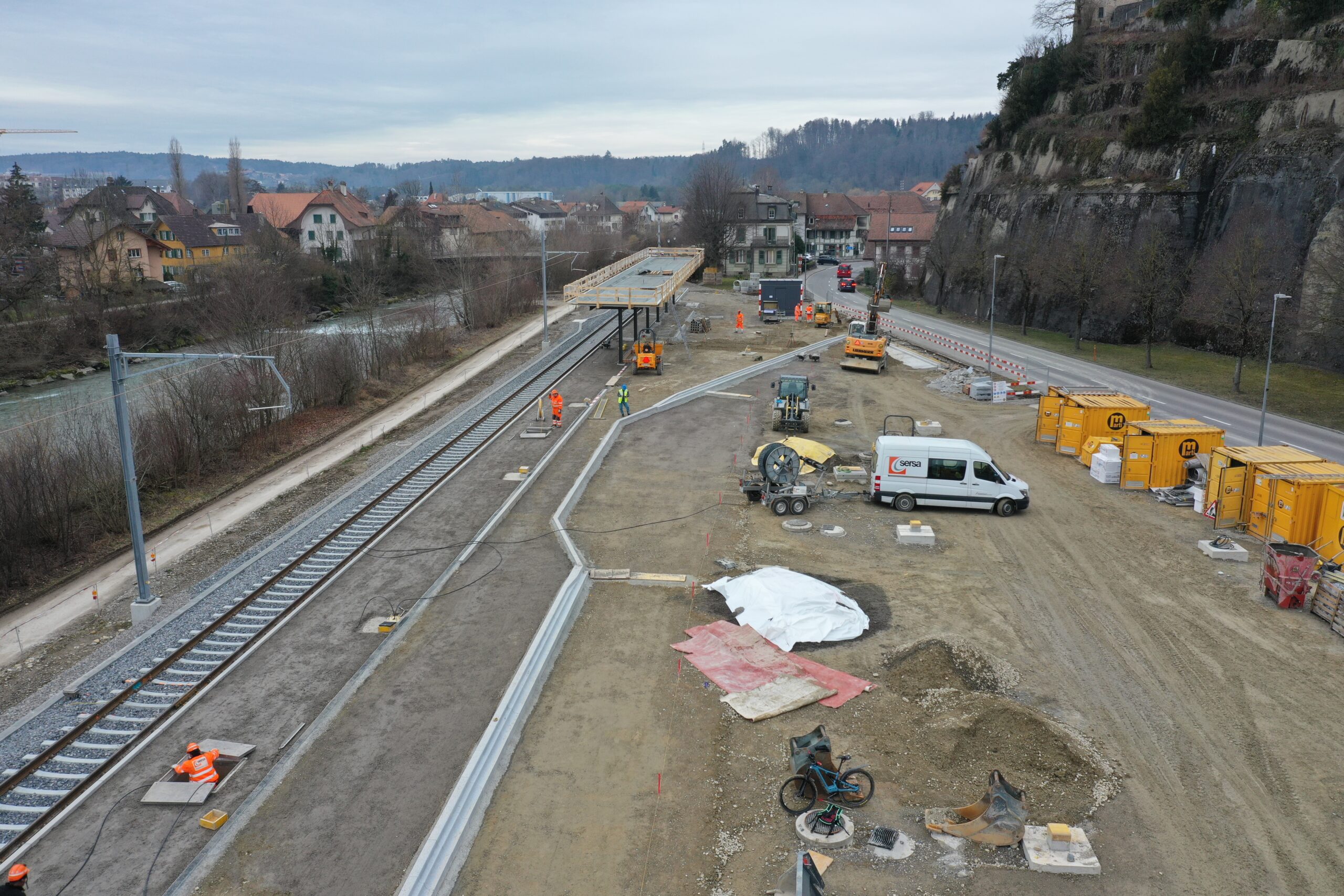

Sanierung Ortsdurchfahrt Stedtli. Bauphase 5.1 (Neuengasse)
Die Sanierung der Ortsdurchfahrt gliedert sich in zwei Teile. Der erste Teil (5.1) betrifft einen Teil der Neuengasse (ab Liegenschaft “Villa Freiburghaus), die Neuengasse und den Kreisel. In Phase 5.1 wird im Zweischichtbetrieb, jeweils von 6 – 22 Uhr, gearbeitet.
Baubeginn mit Phase 5.1: 4.11.2024. Bauende Phase 5.1: Mitte April 2025. Bauende Phasen 5.1 und 5.2: 28.7.2025

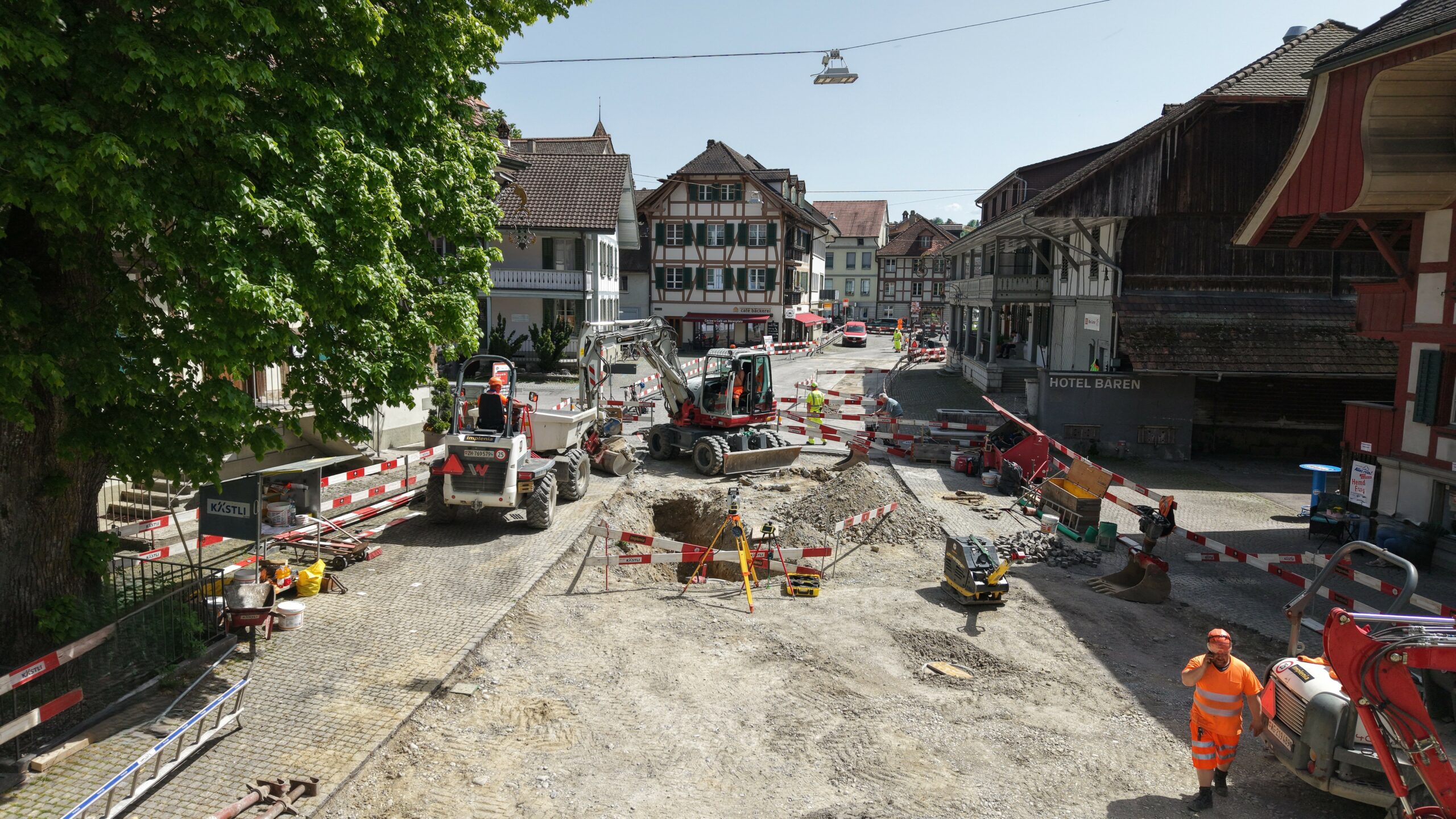

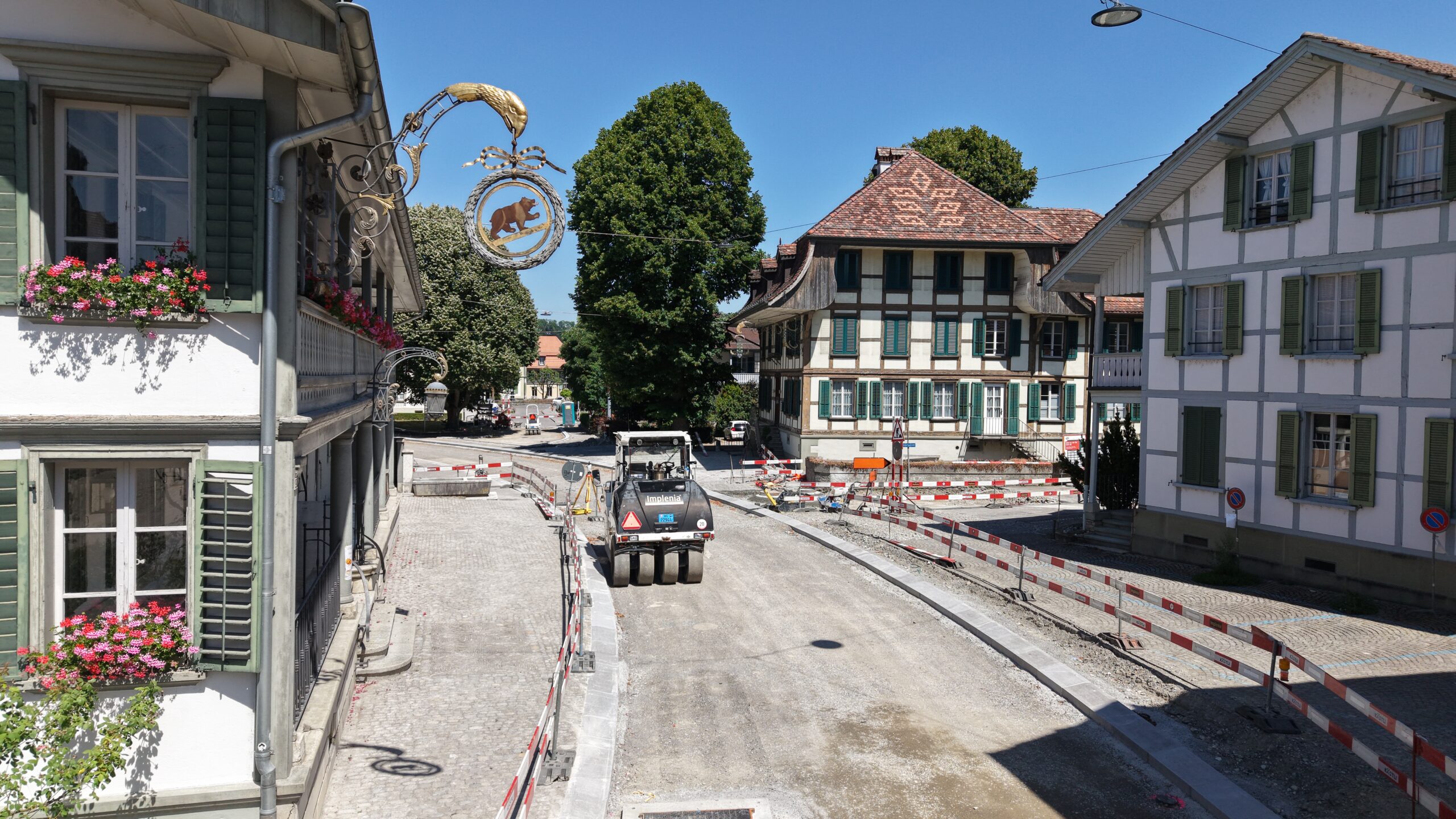

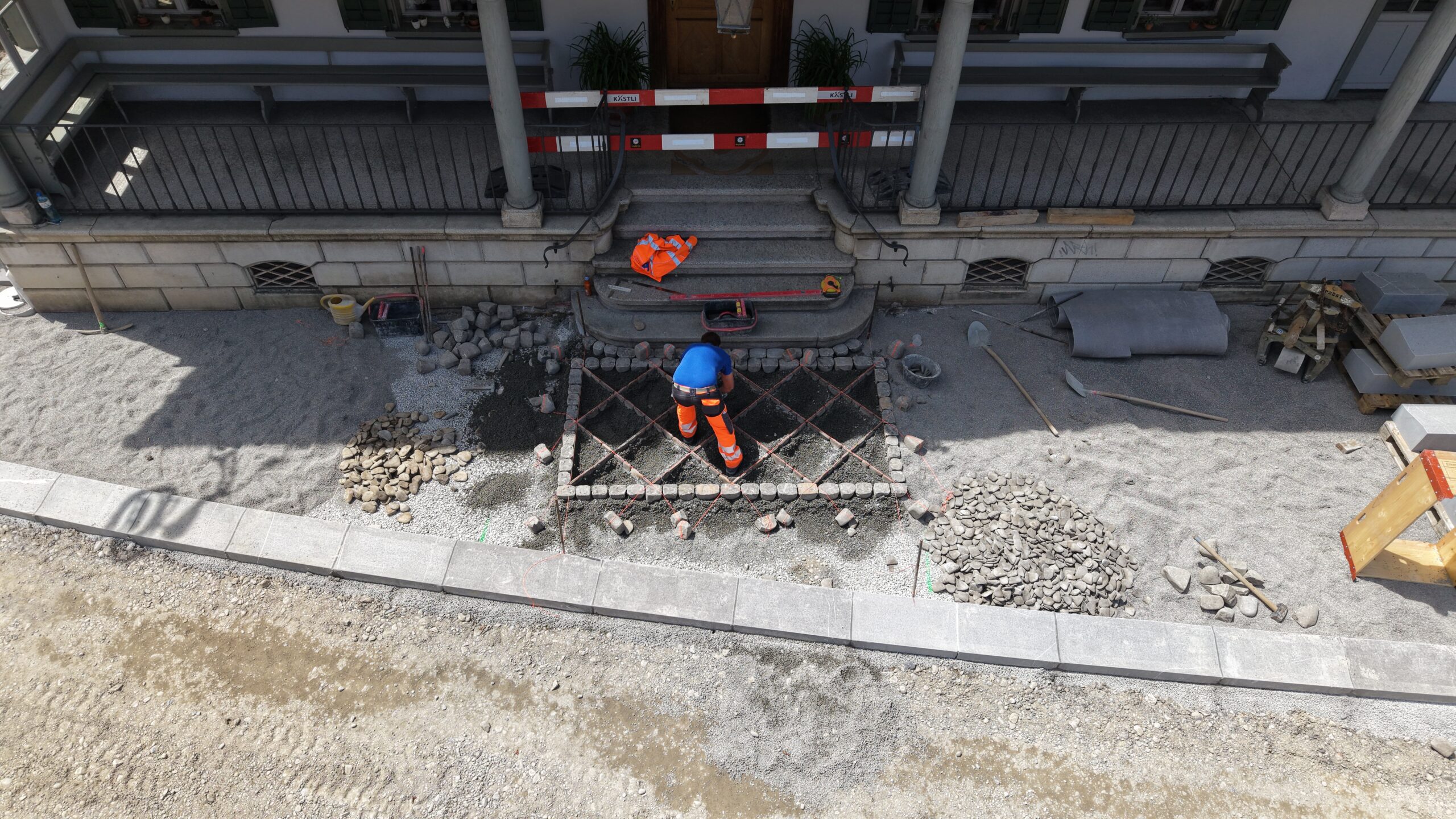

Sanierung Ortsdurchfahrt Stedtli. Bauphase 5.2 (Bärenplatz)
Die Phase 5.2 beginnt am 22. April 2025 und endet Ende Juli 2025. Es wird im Einschichtbetrieb gearbeitet.

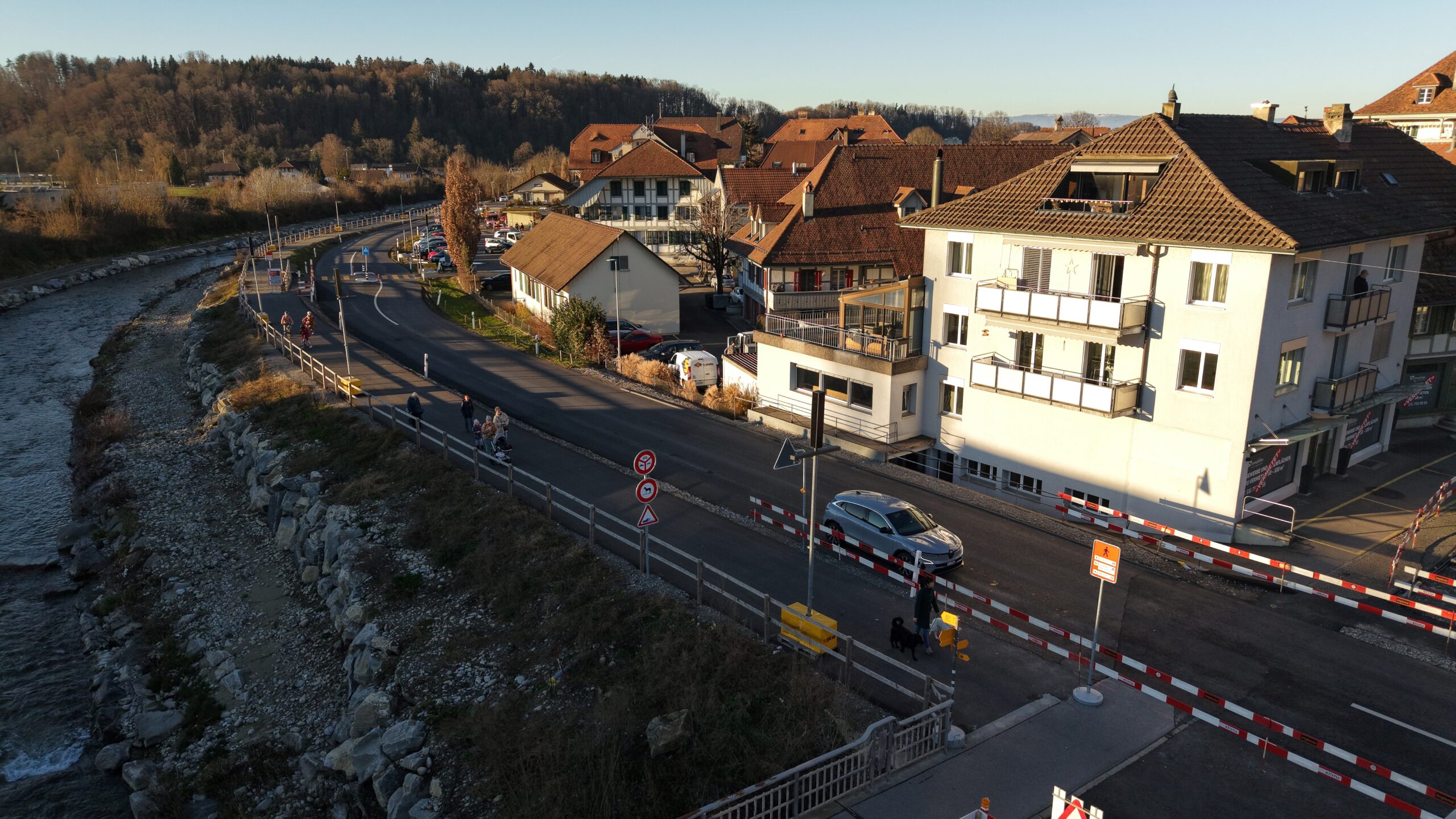

Die Ortsdurchfahrt ist ab 28. Juli 2025 wider offen.

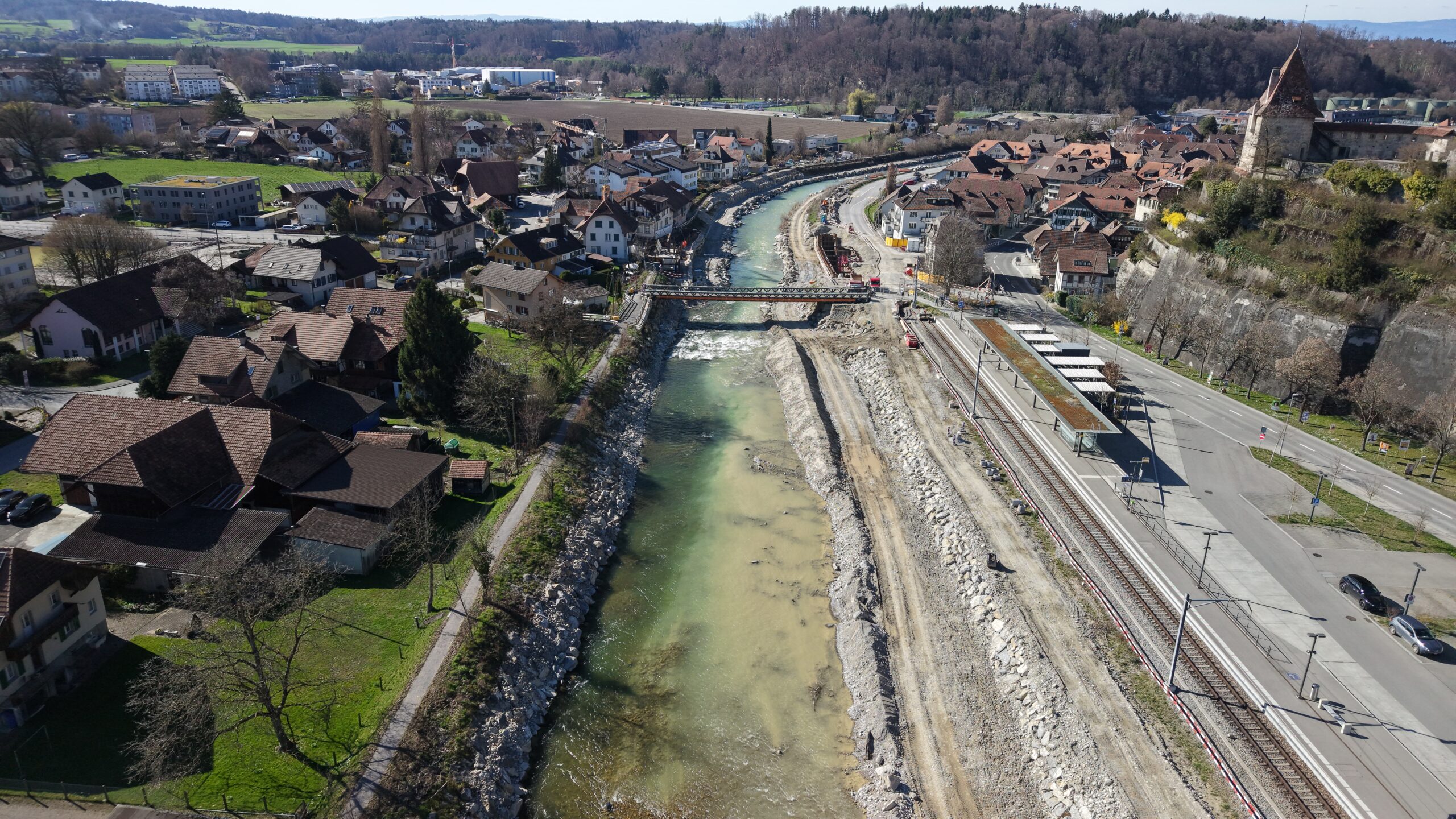

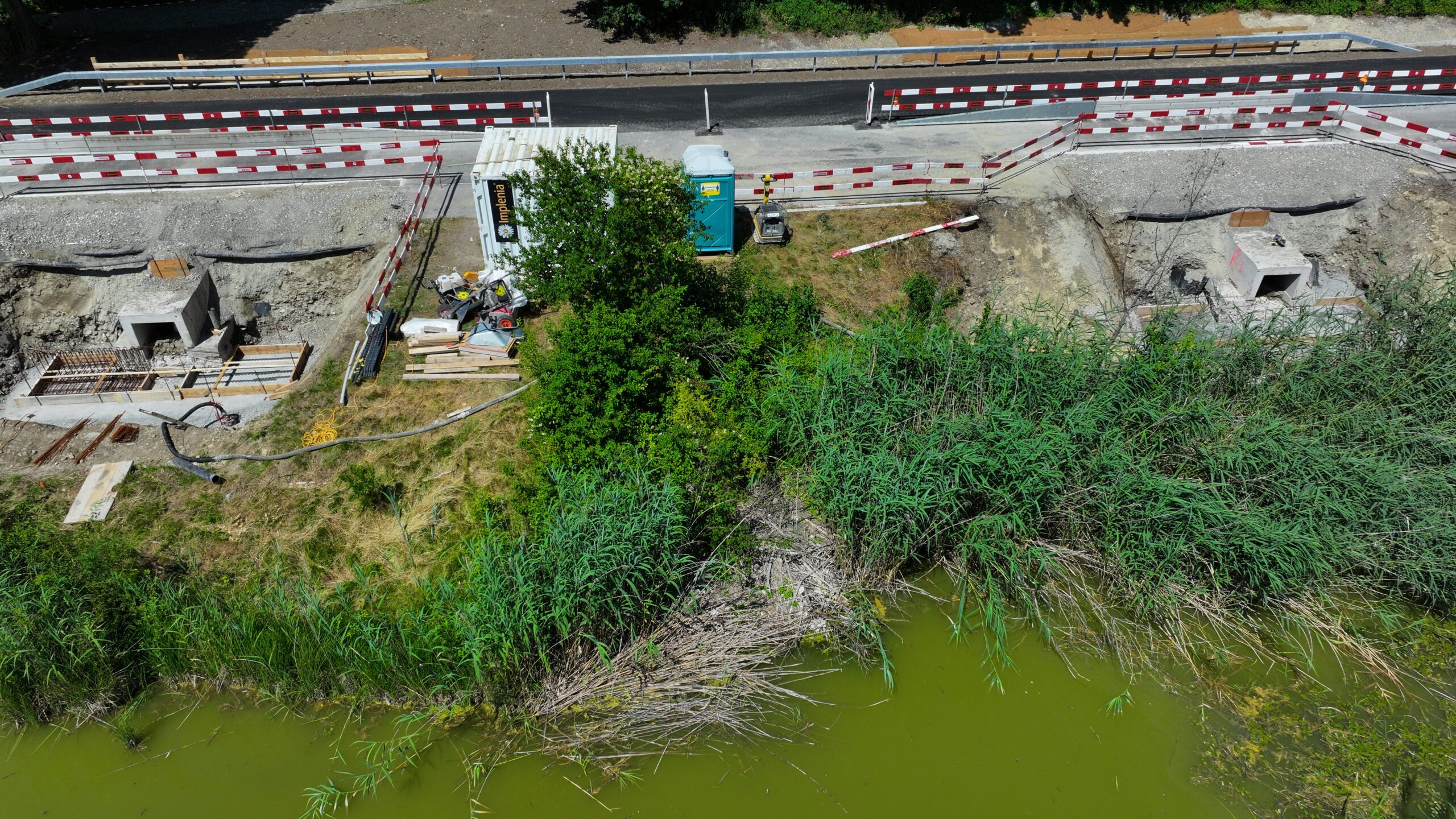

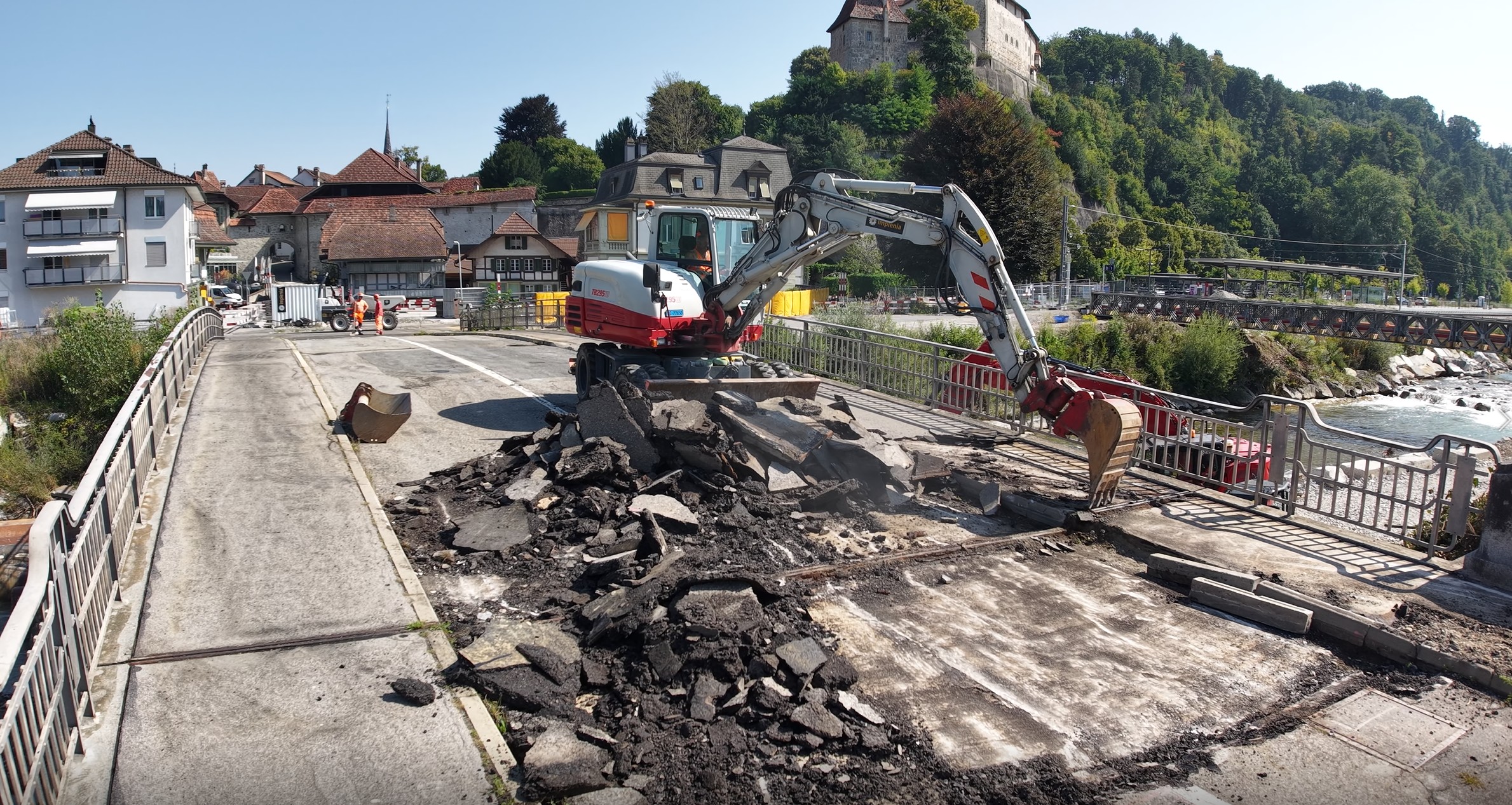

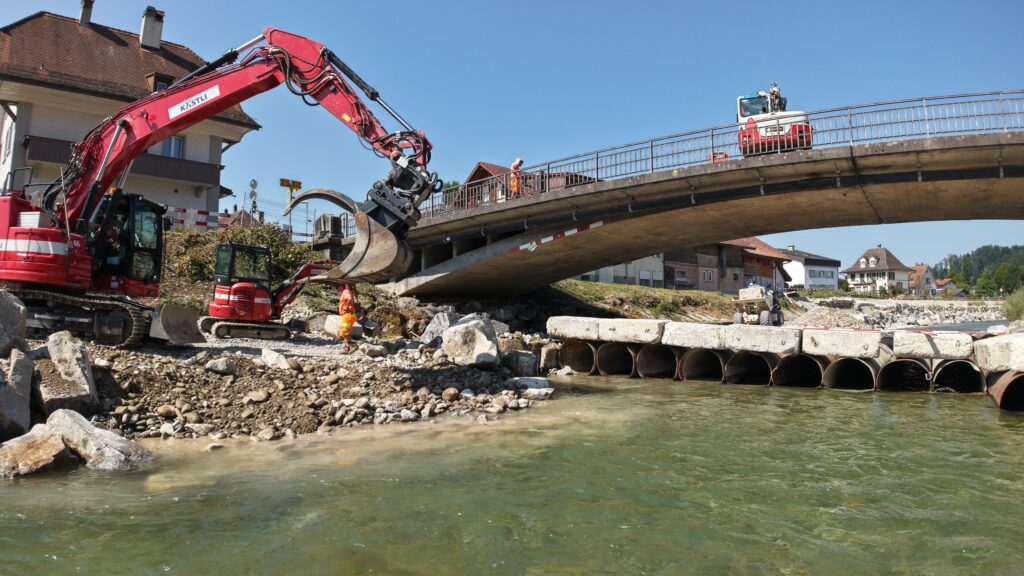

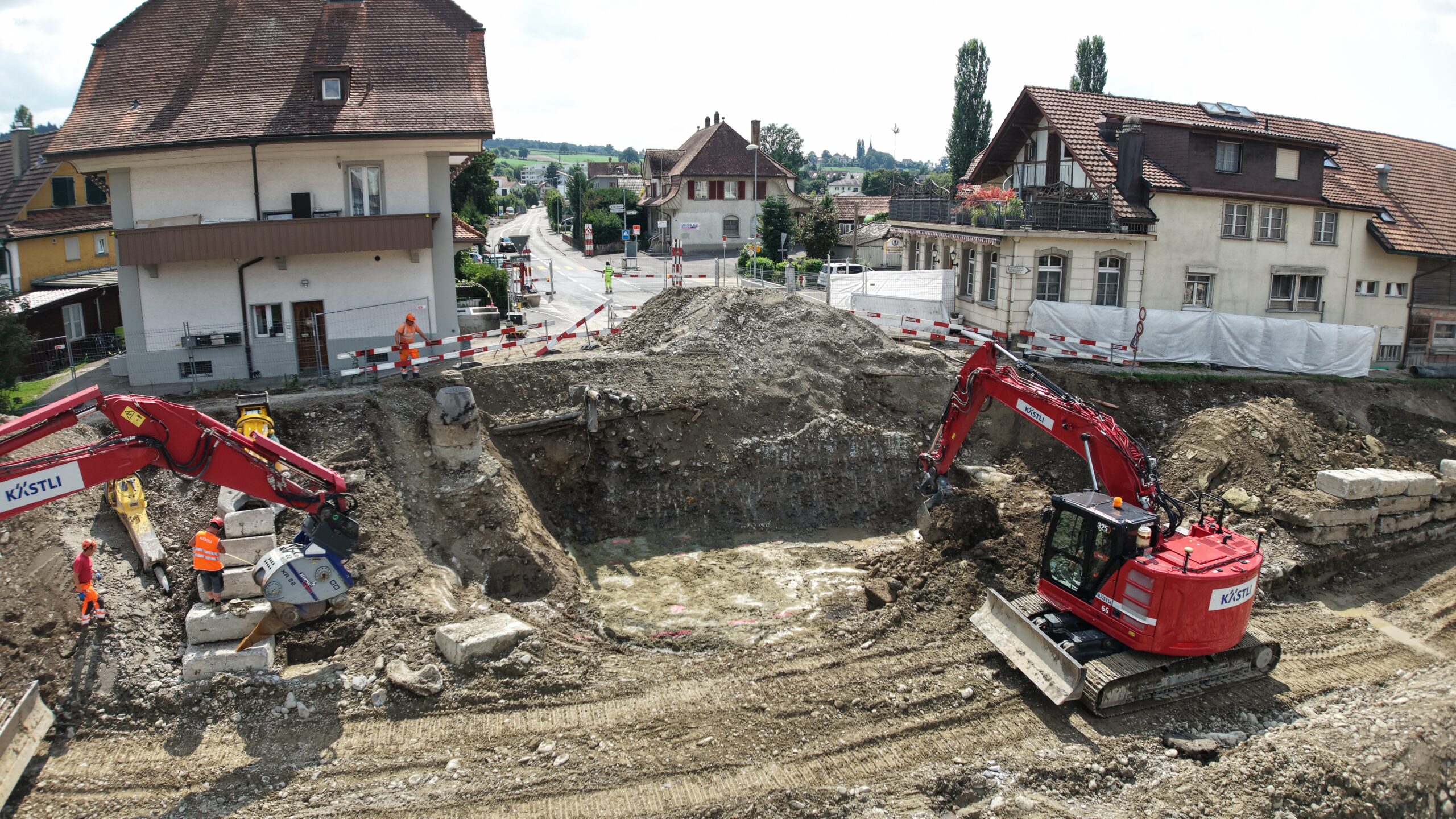

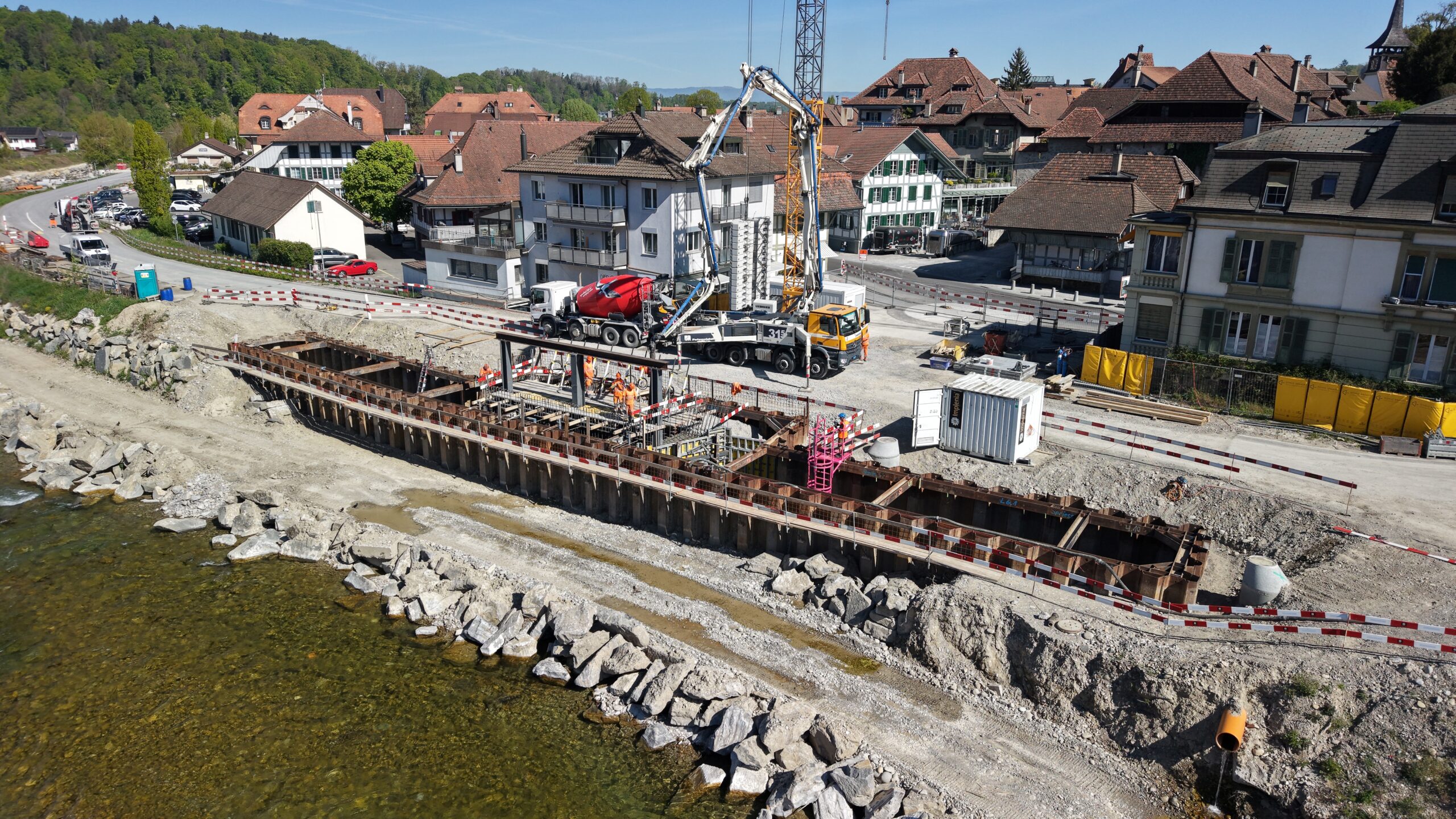

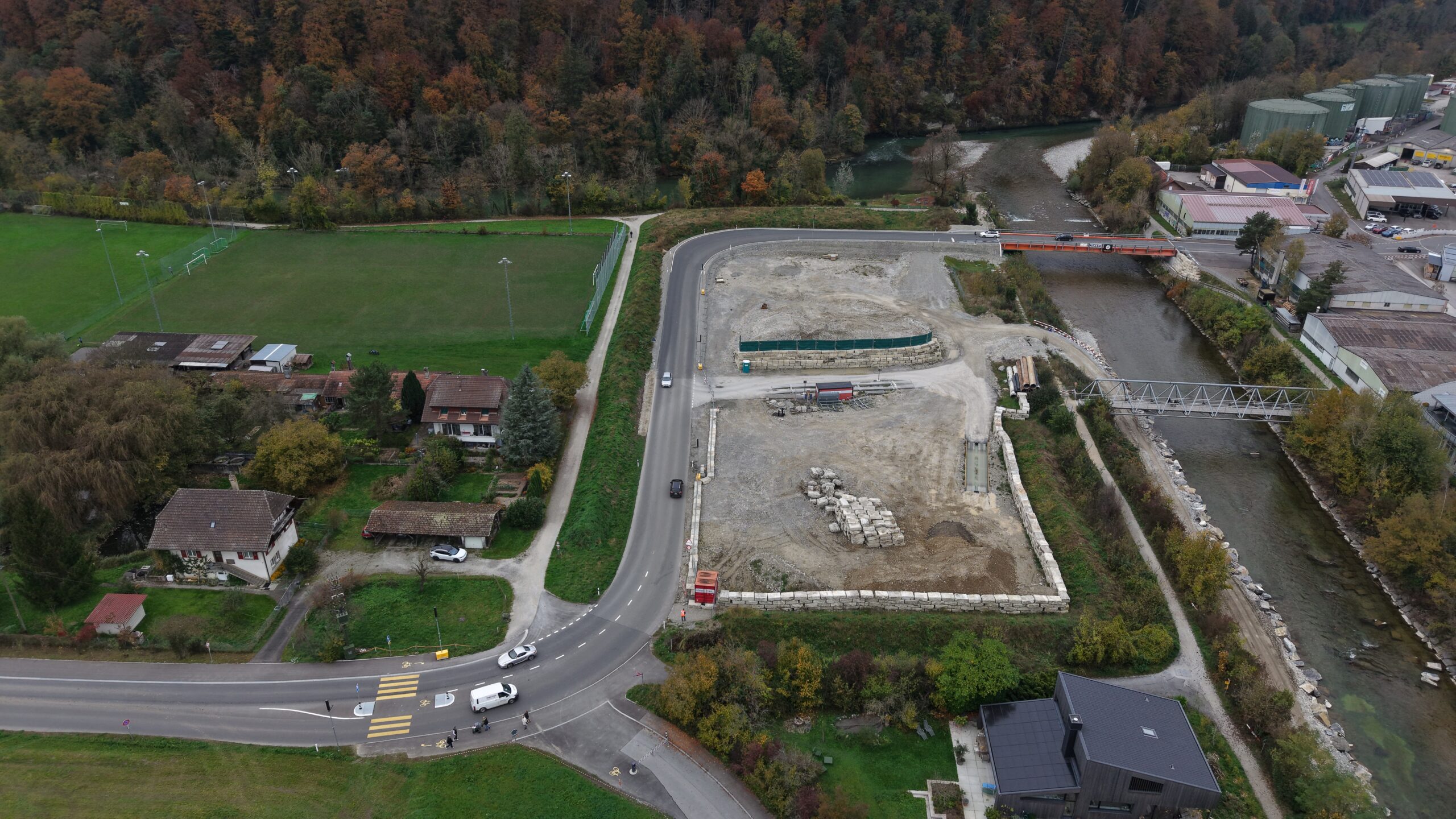

Neubau Sensebrücke

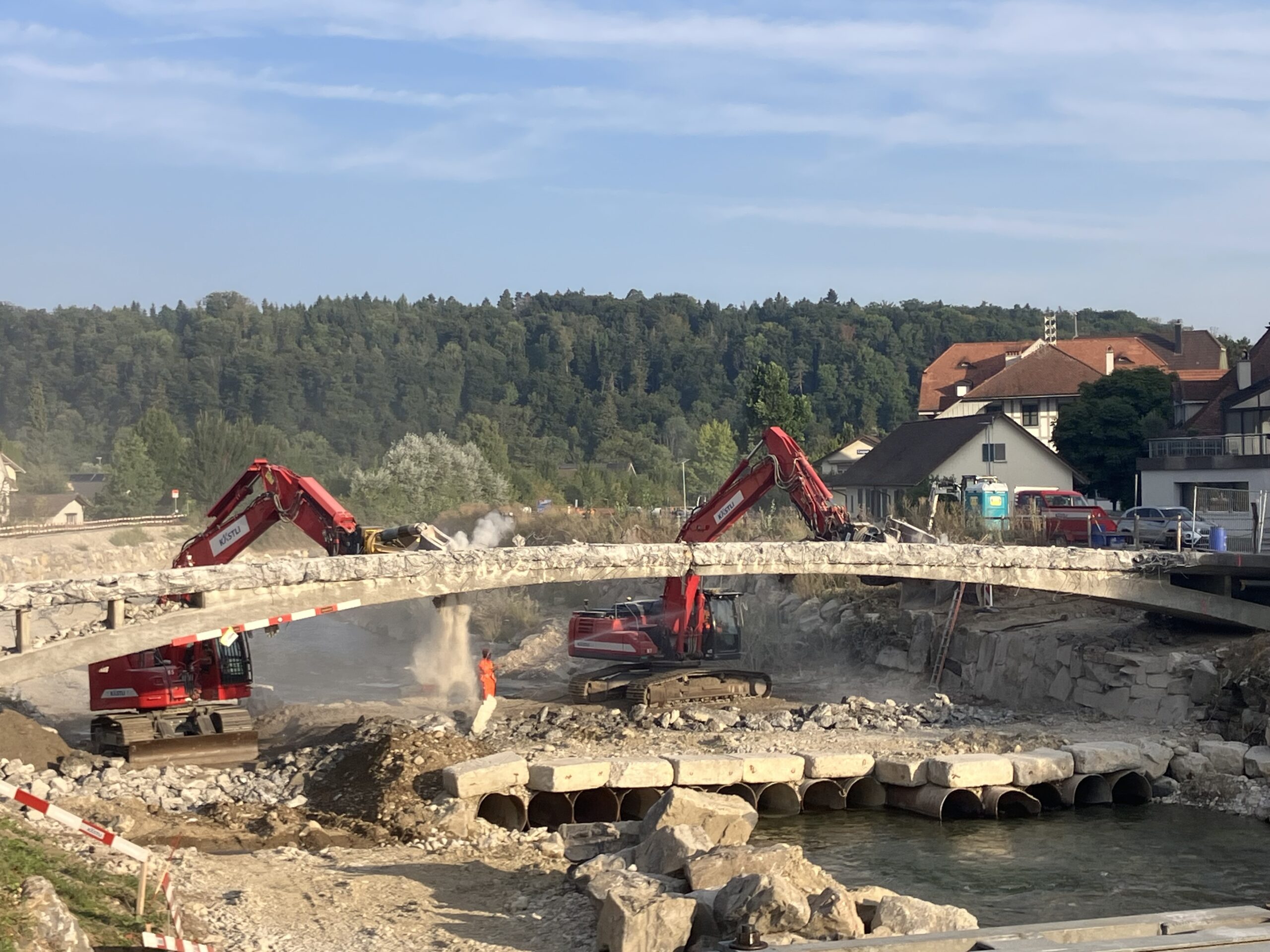

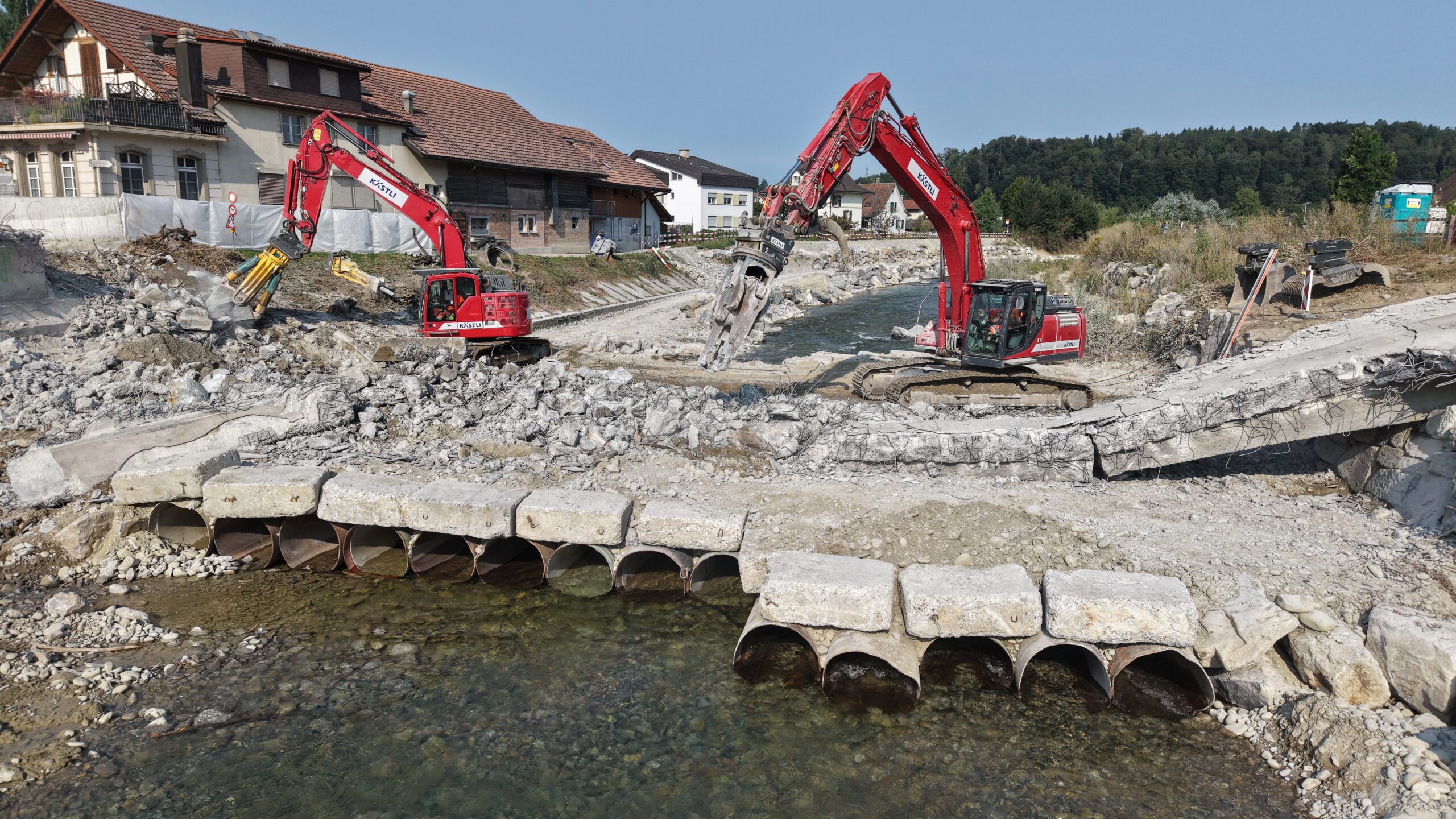

Beginn Rückbau Sensebrücke von 1908 am 11.8.2025 und erste Arbeiten an den neuen Brückenlagern links und rechts der Sense. Die neue Sensebrücke wird im Juli 2027 eröffnet

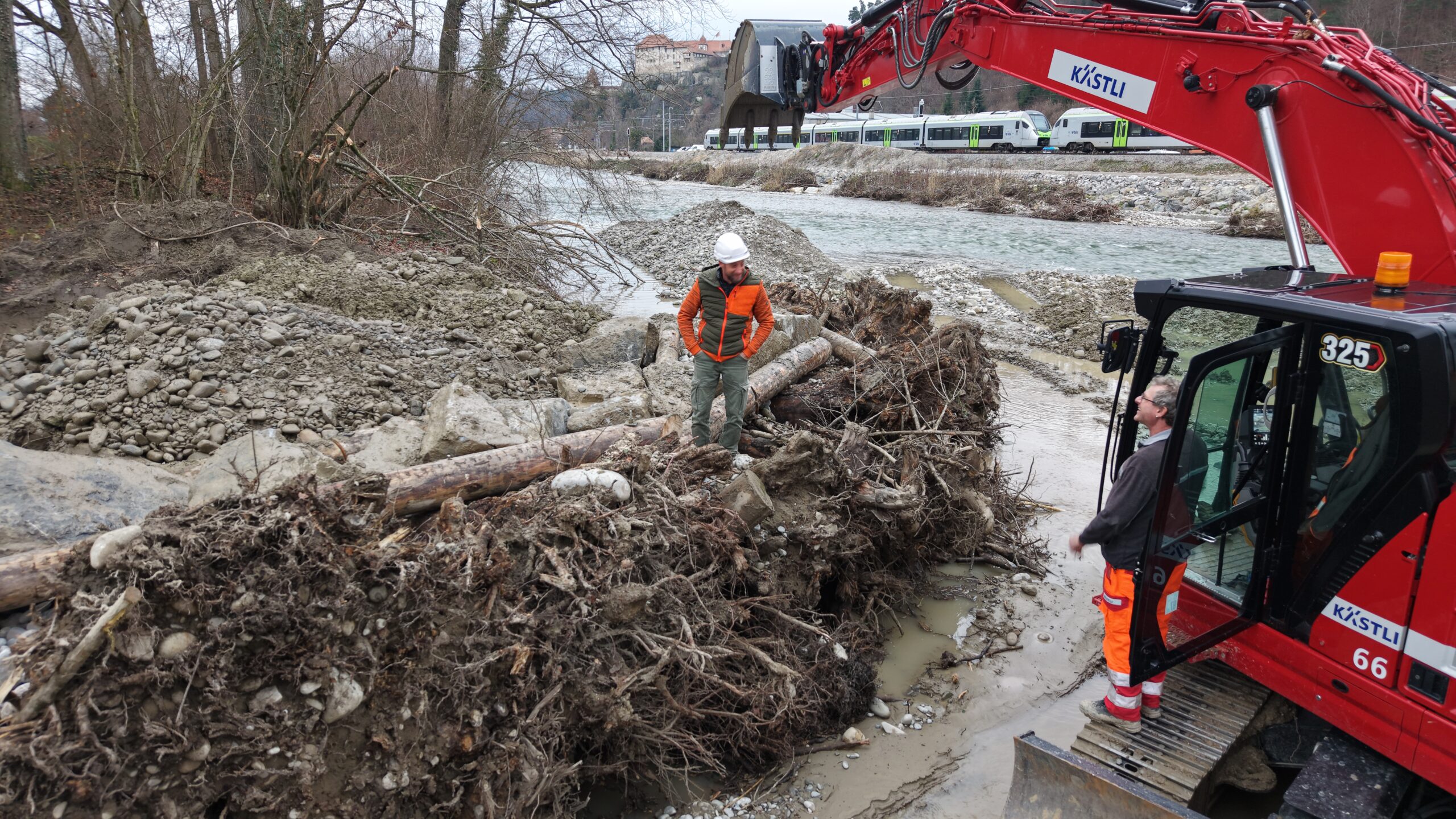

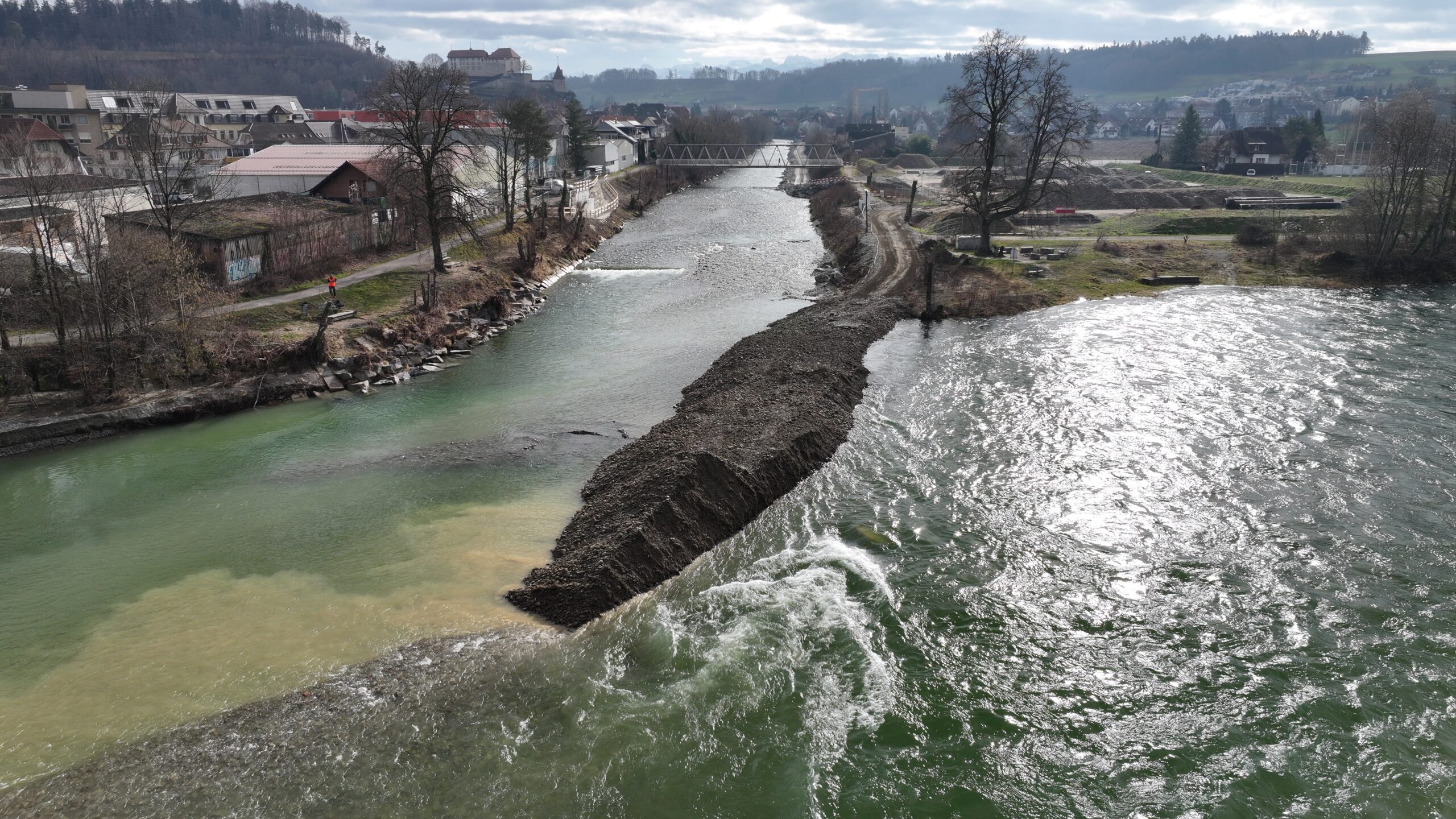

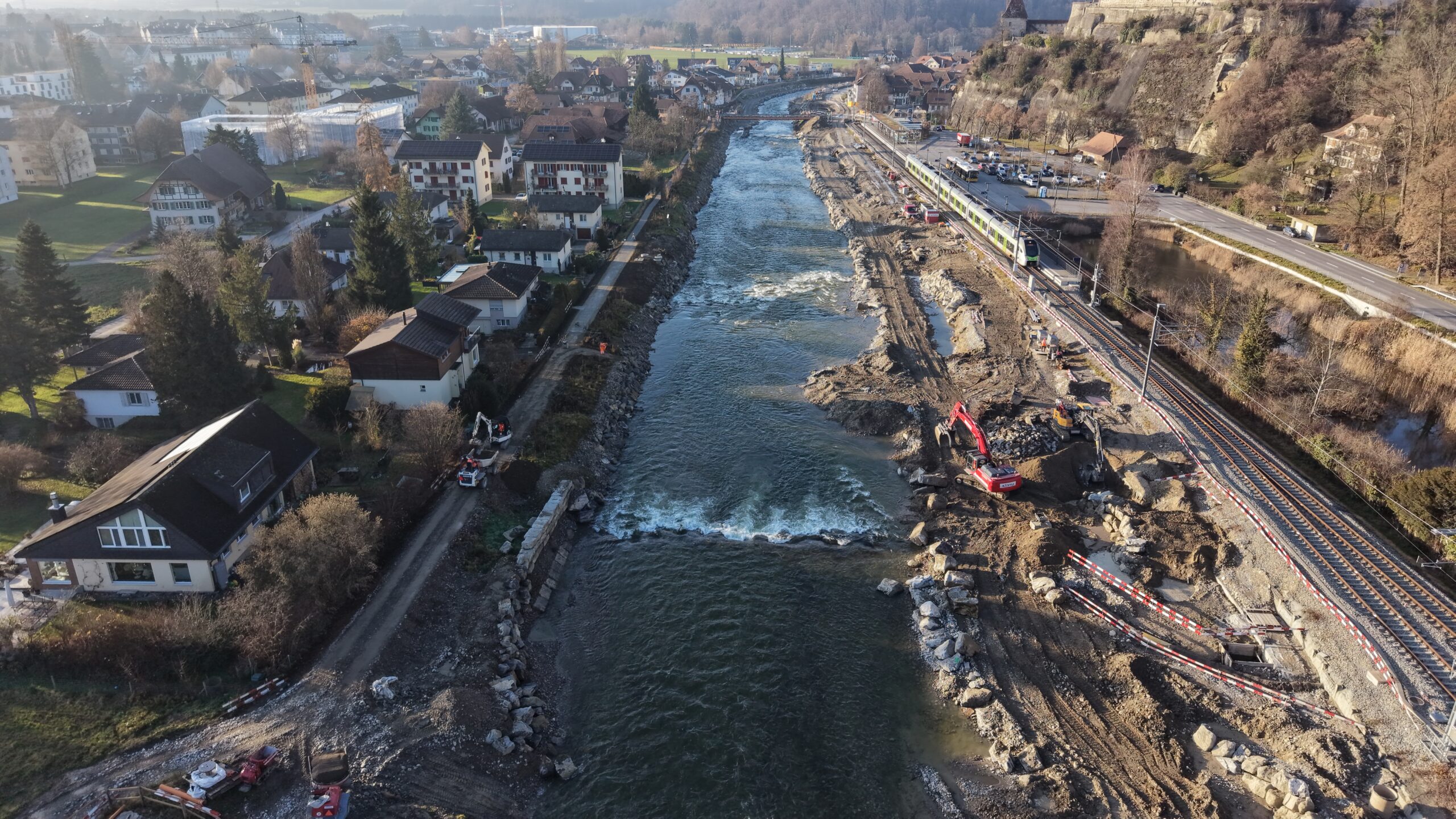

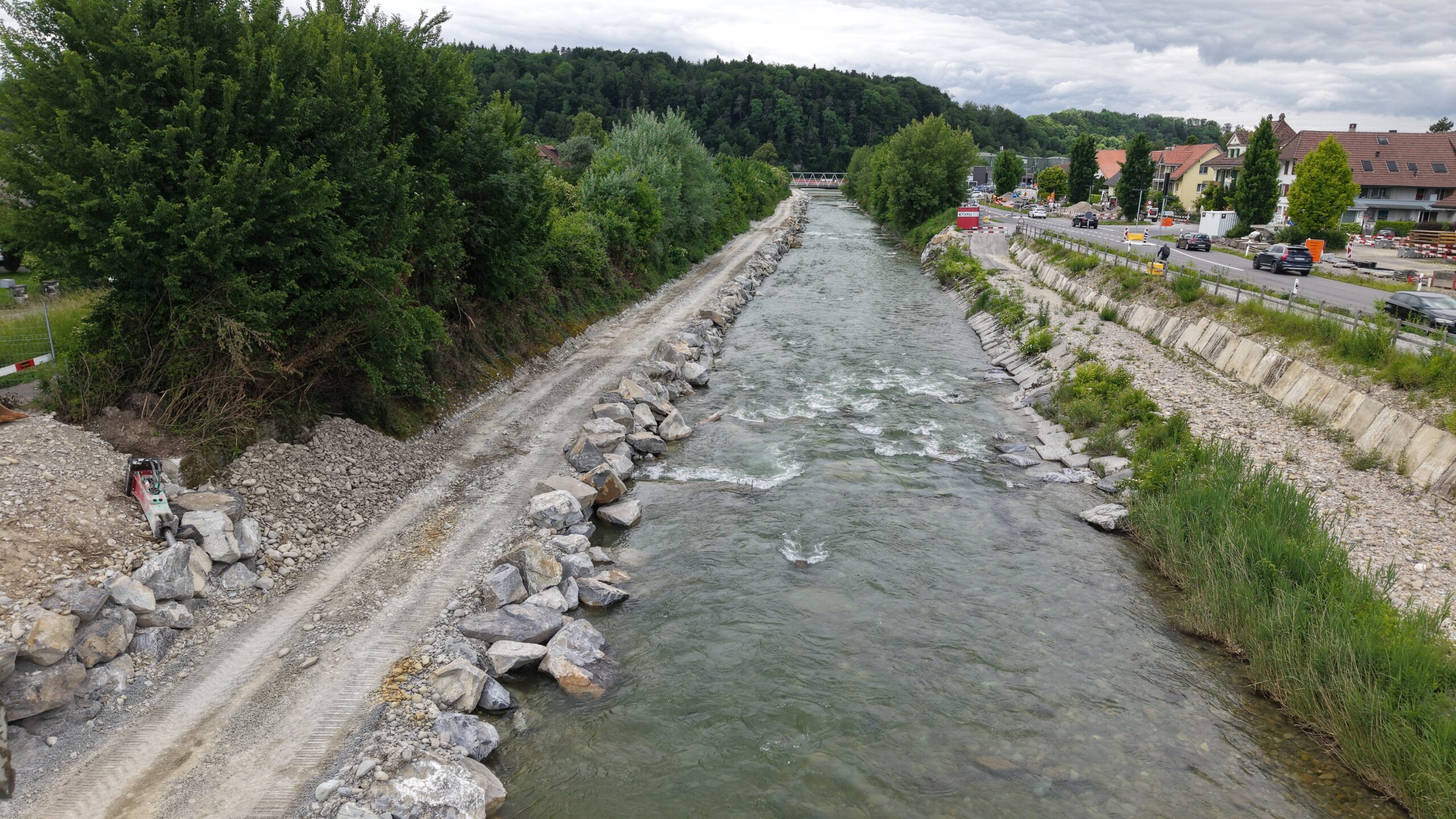

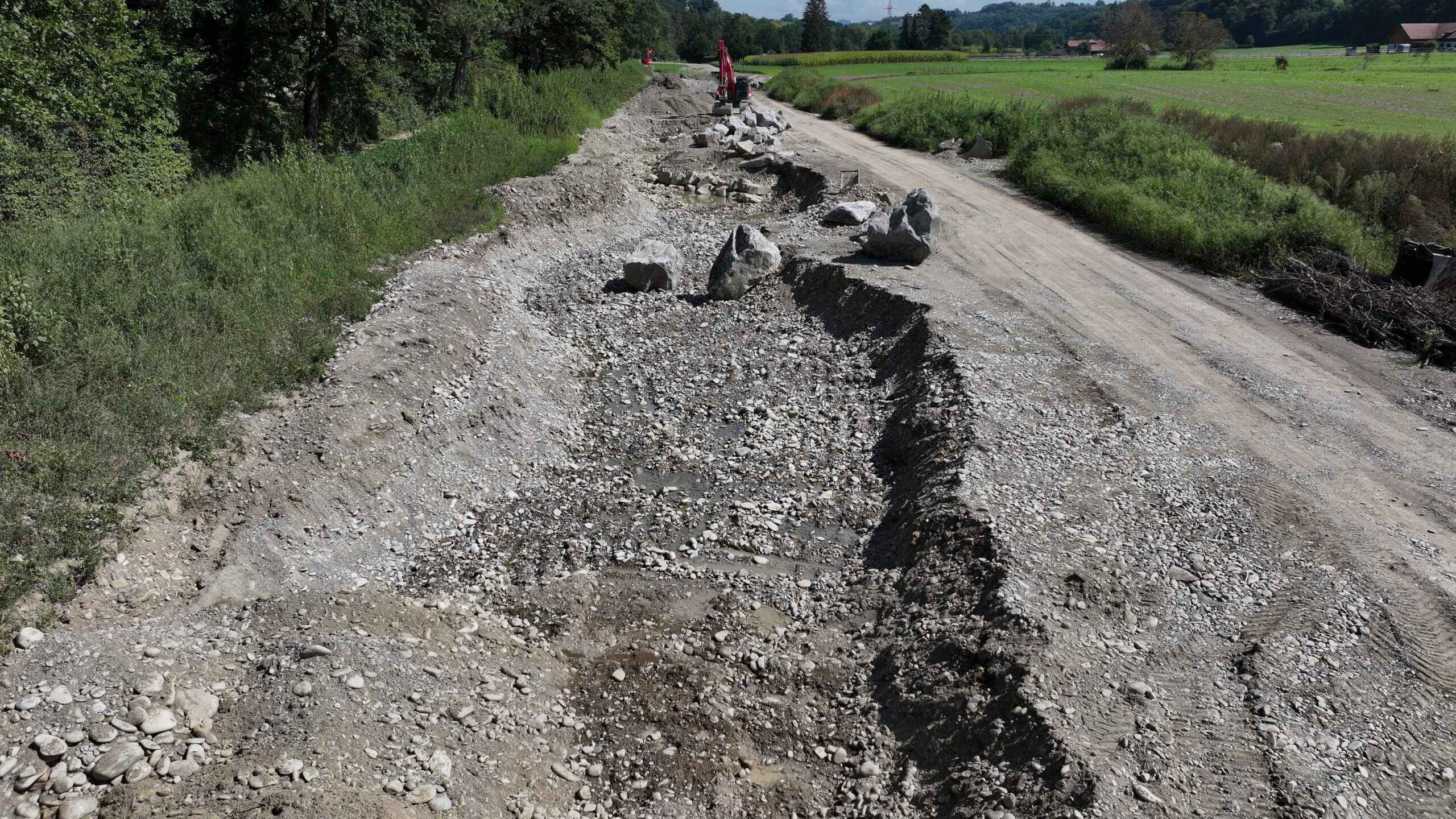

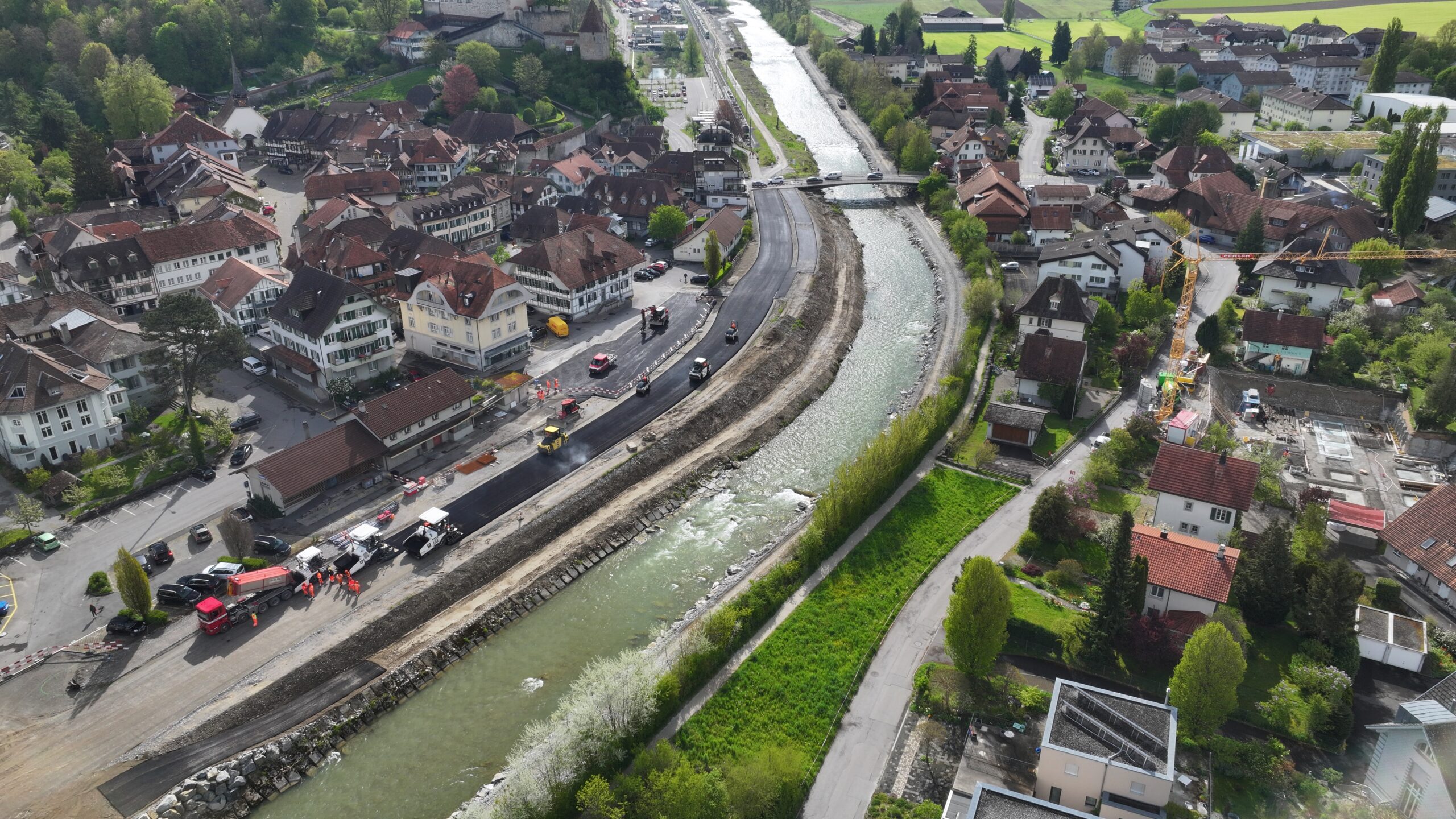

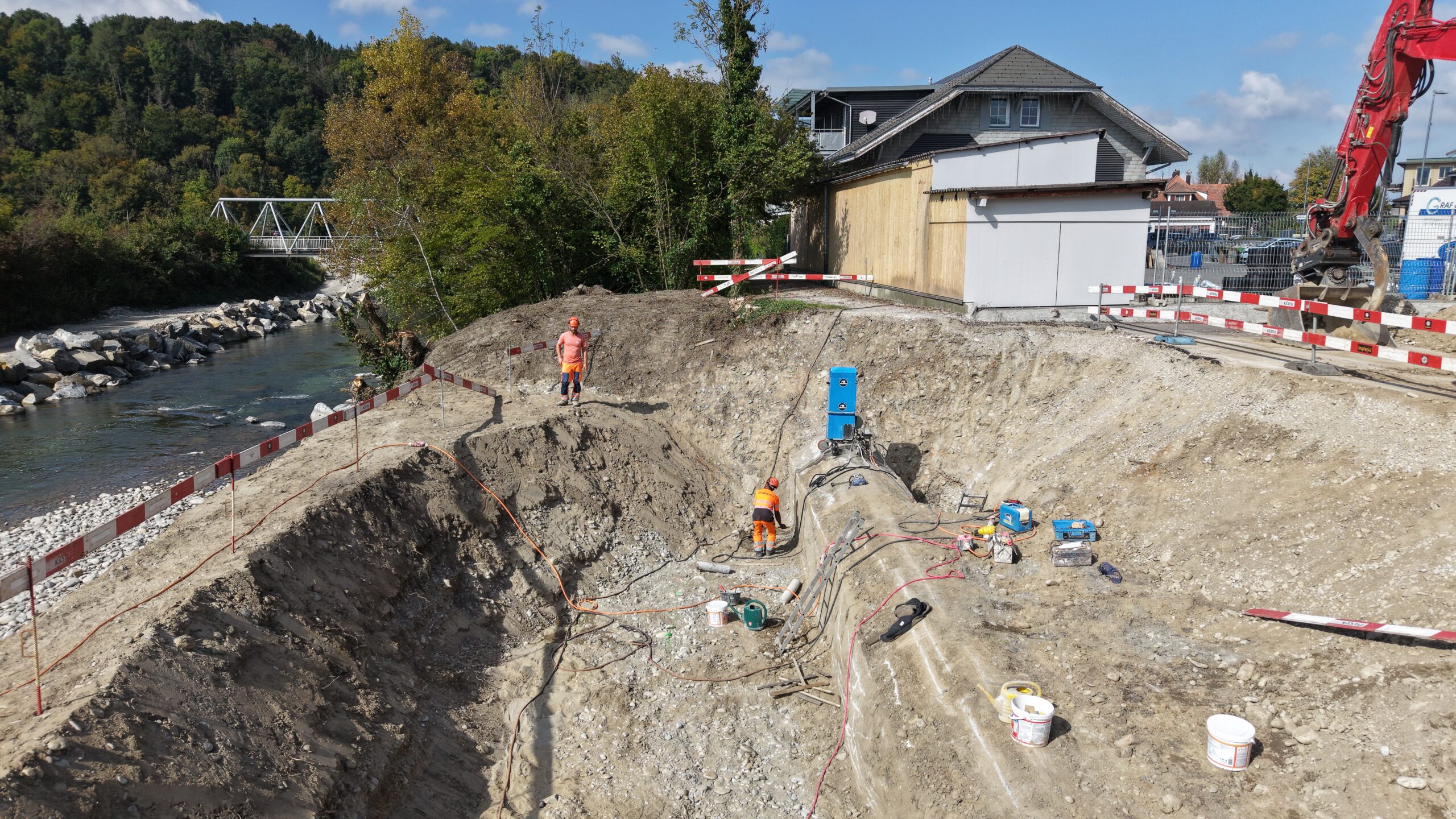

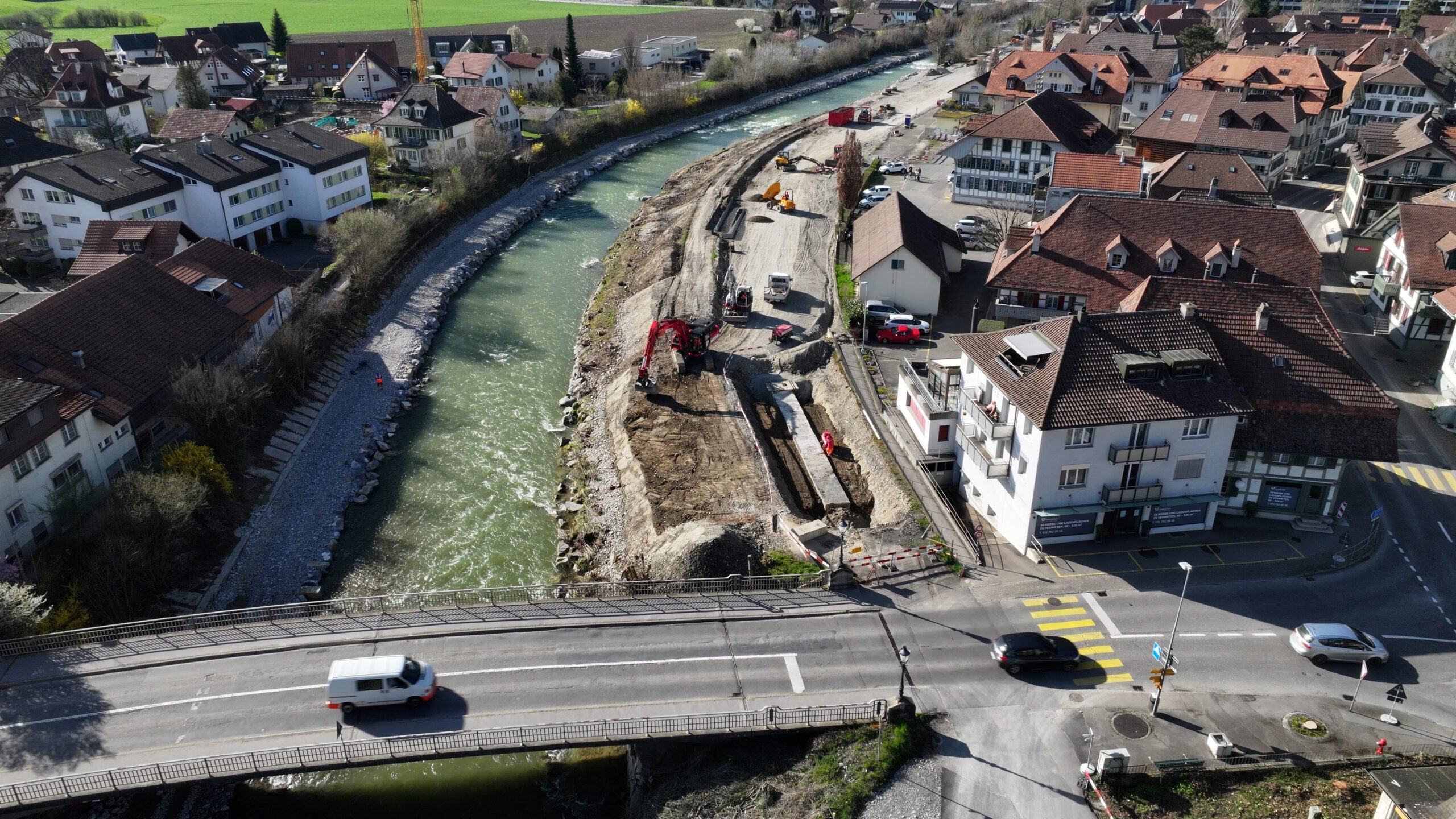

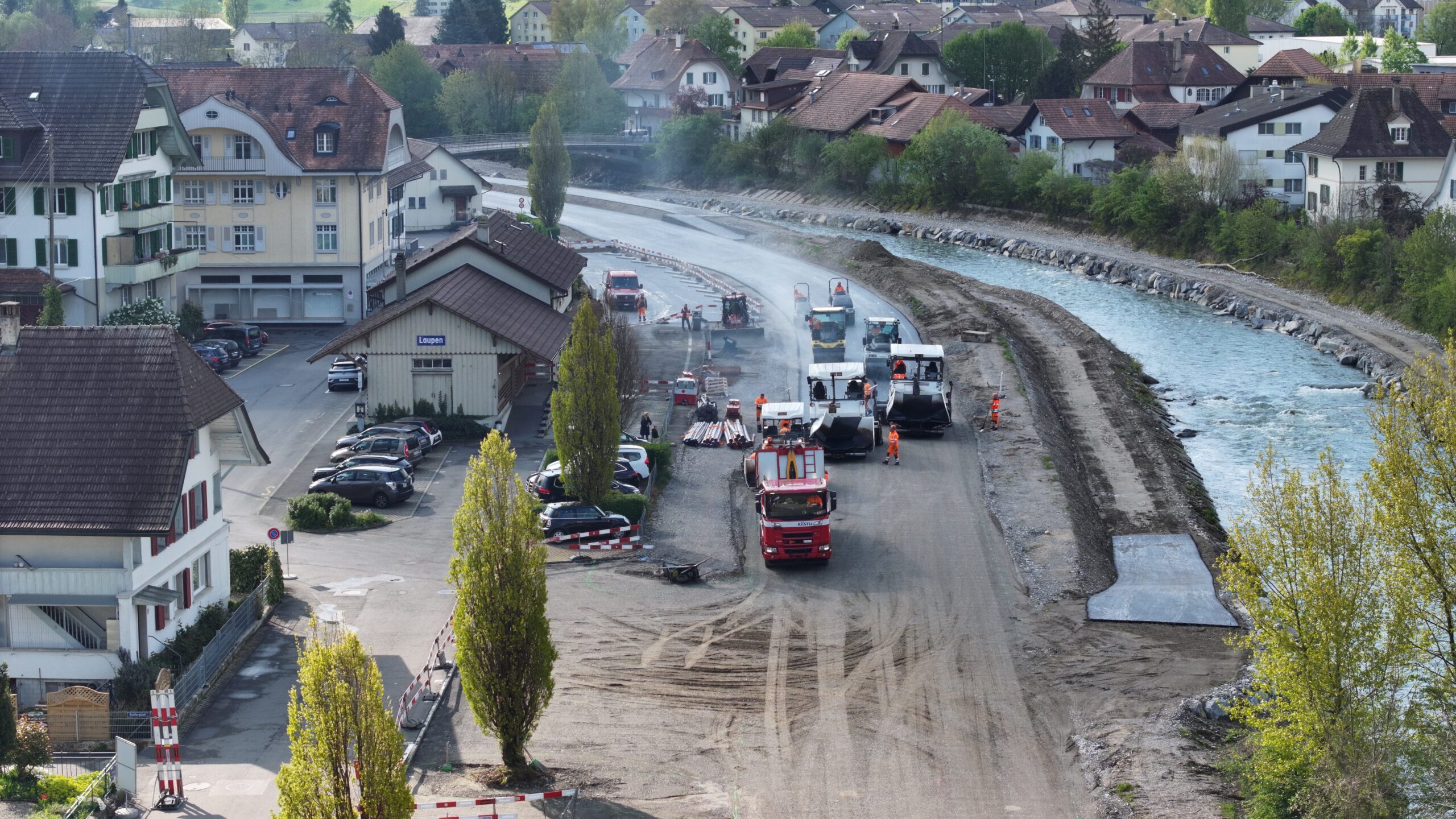

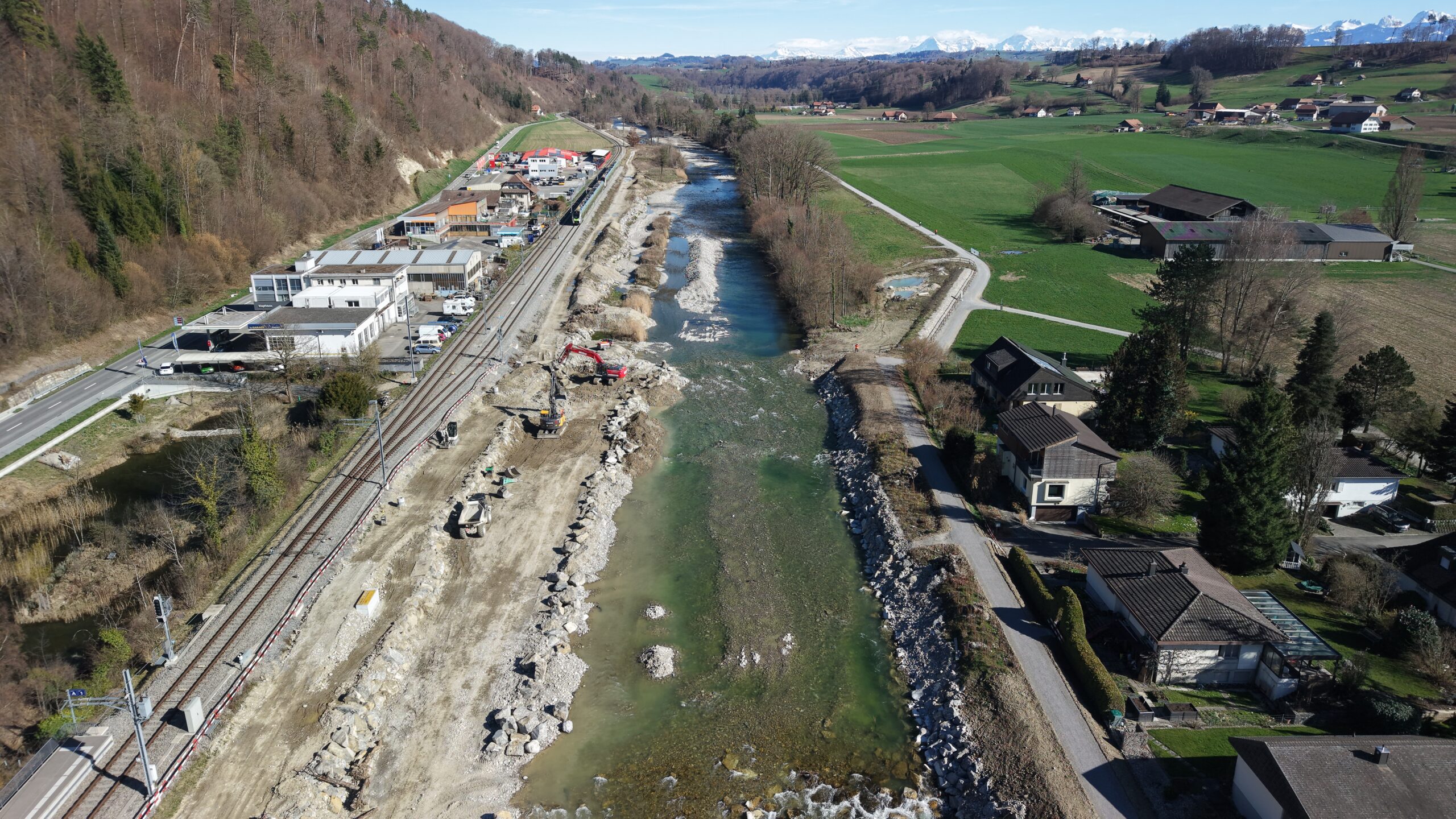

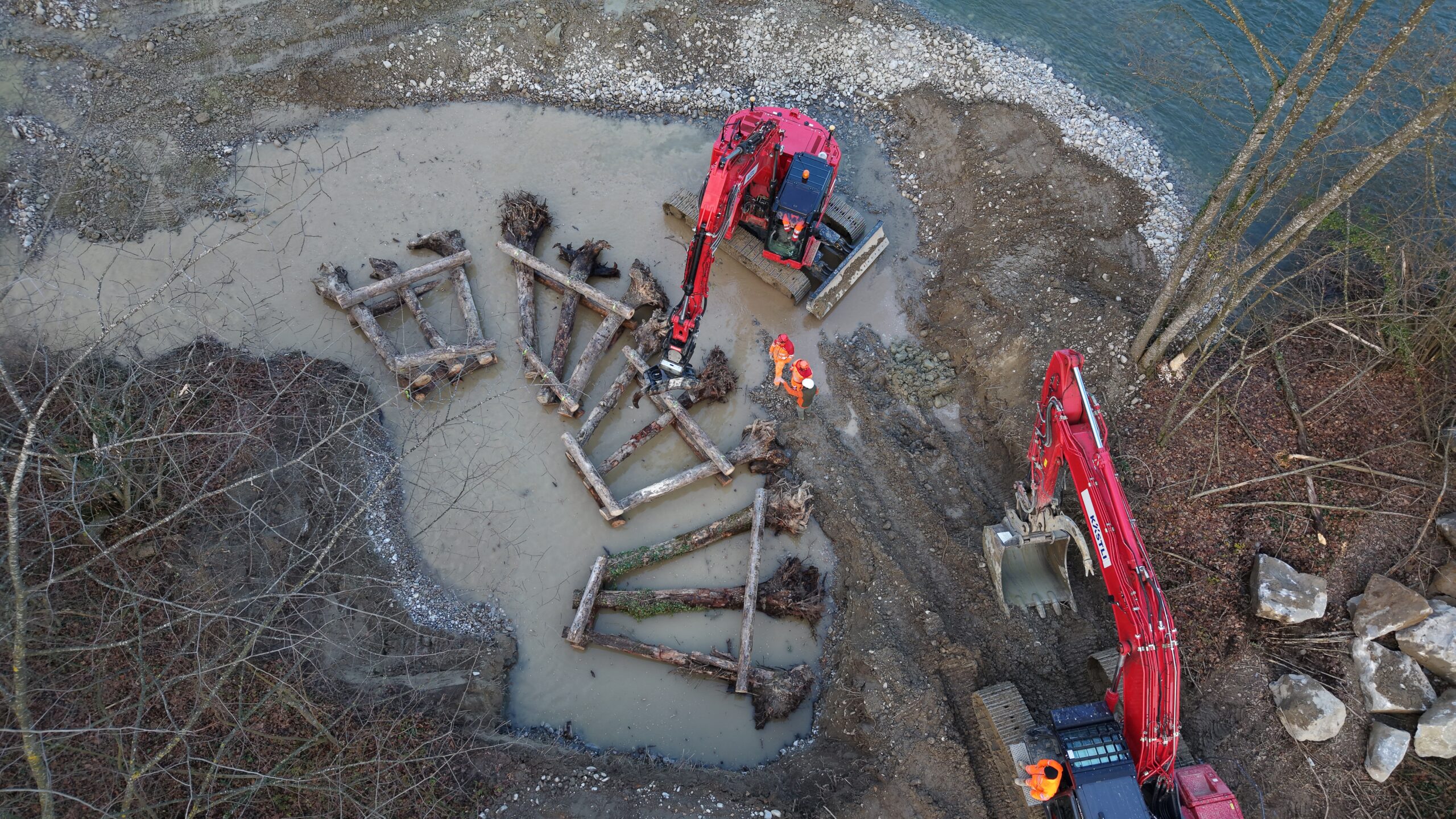

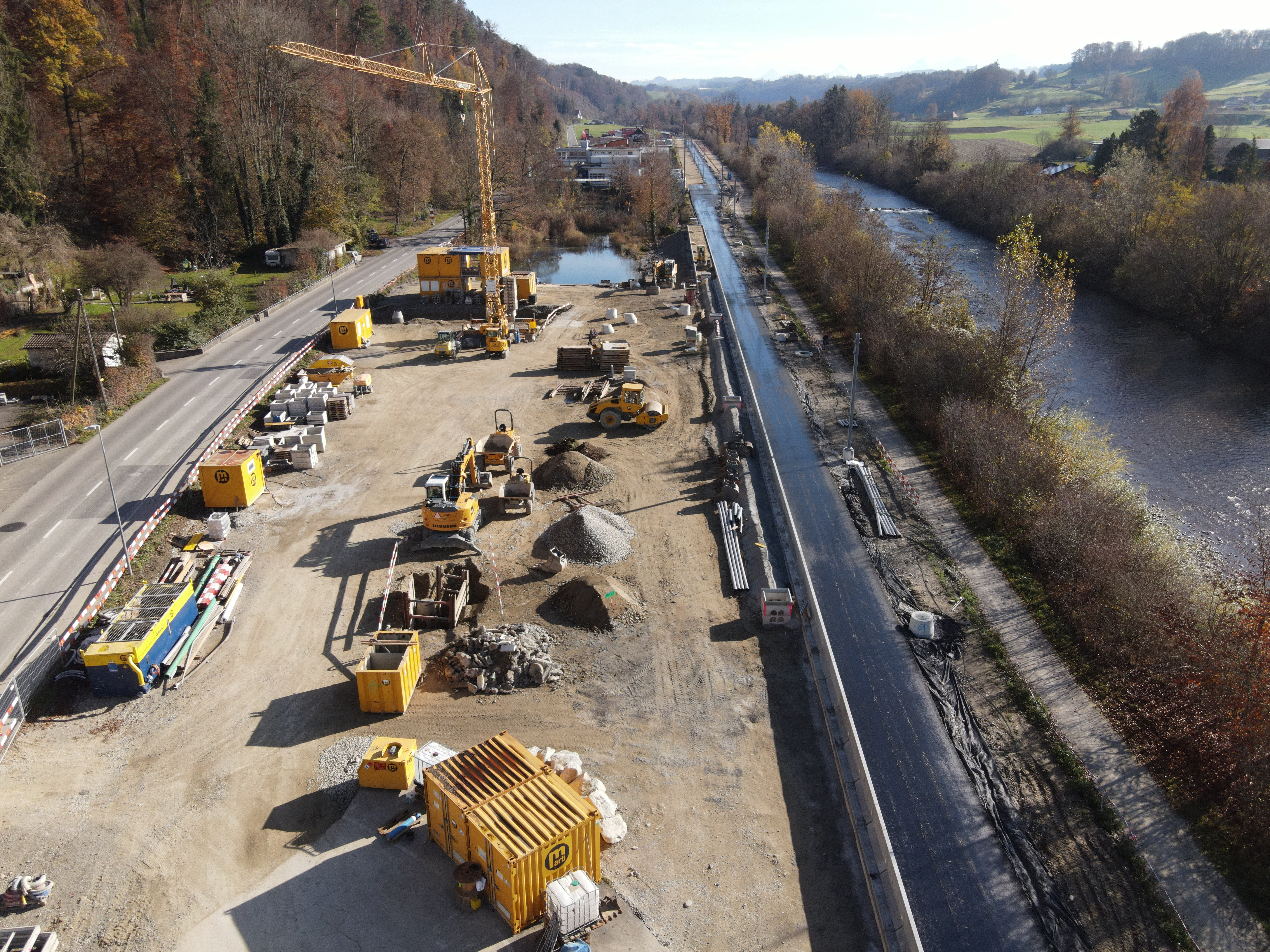

Hochwasserschutz und Revitalisierung Sense. Oberer und mittlerer Bereich. Rechte Senseseite

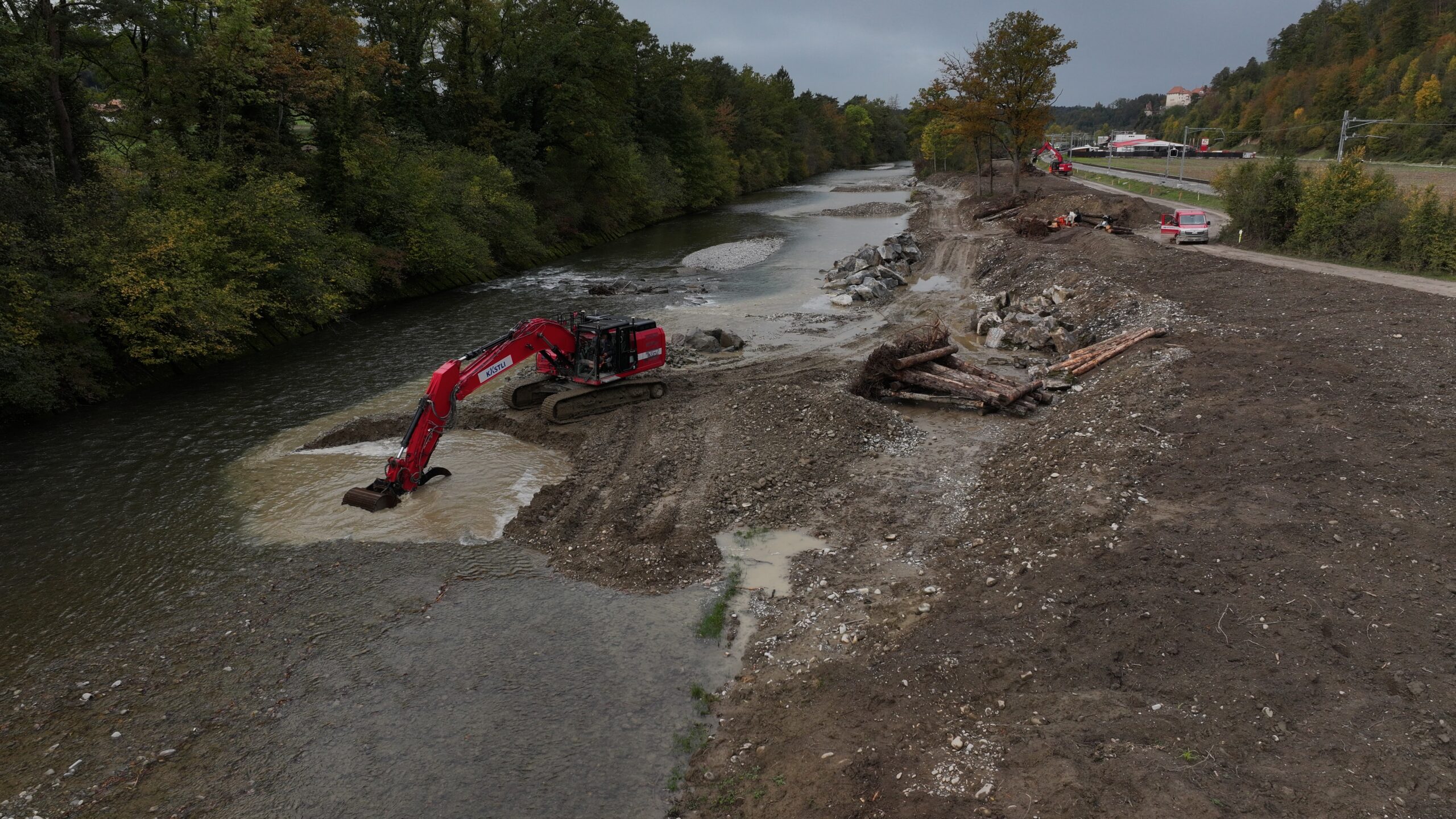

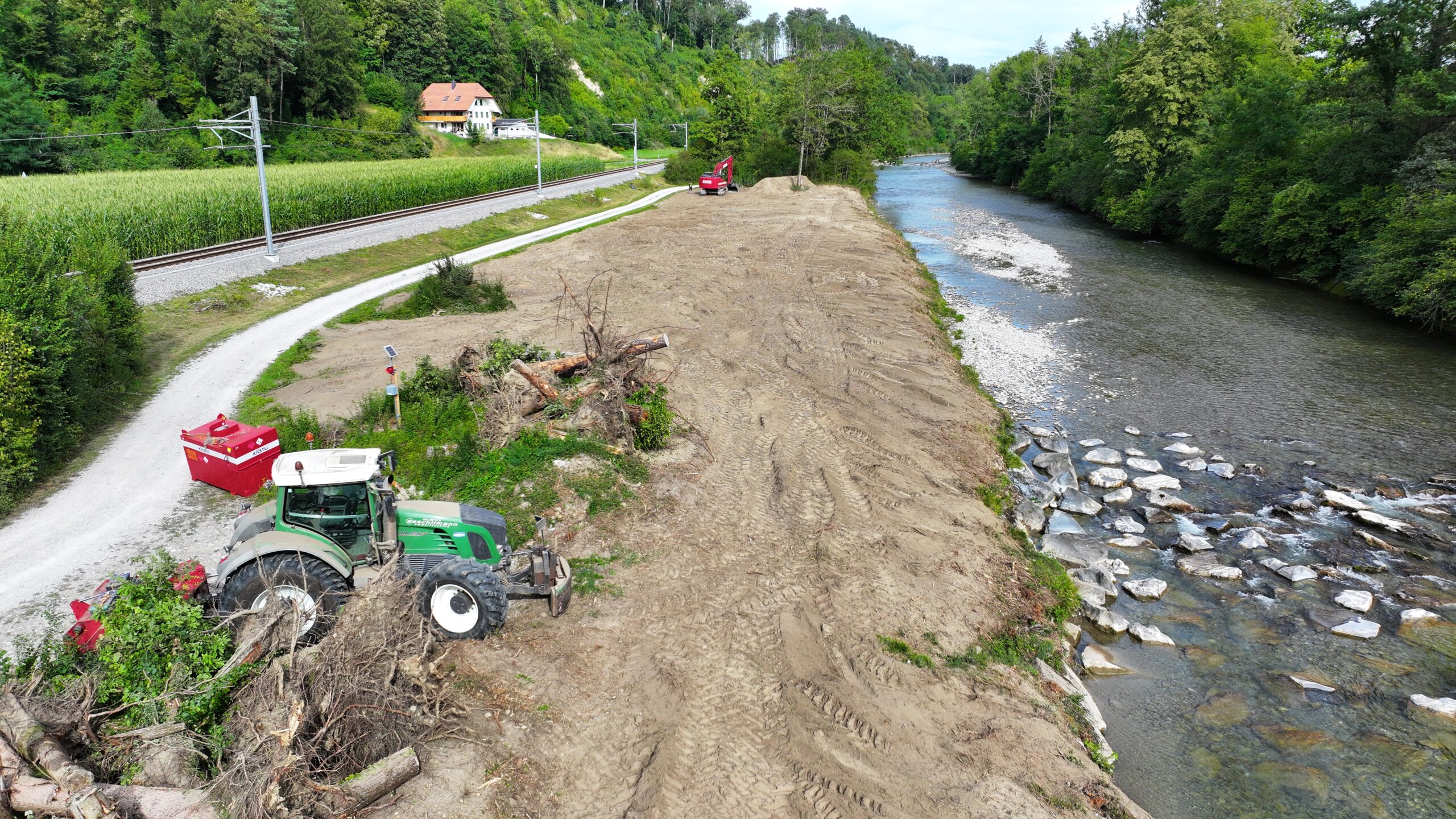

Der ca. 1,5 km lange obere Abschnitt liegt ab der Gemeindegrenze zu Neuenegg vollständig auf Laupener Boden. In diesem Abschnitt stehen die Revitalisierung und Aufweitung der Sense im Vordergrund.
Baubeginn: Anfang August 2023. Bauende: Ende Juli 2026

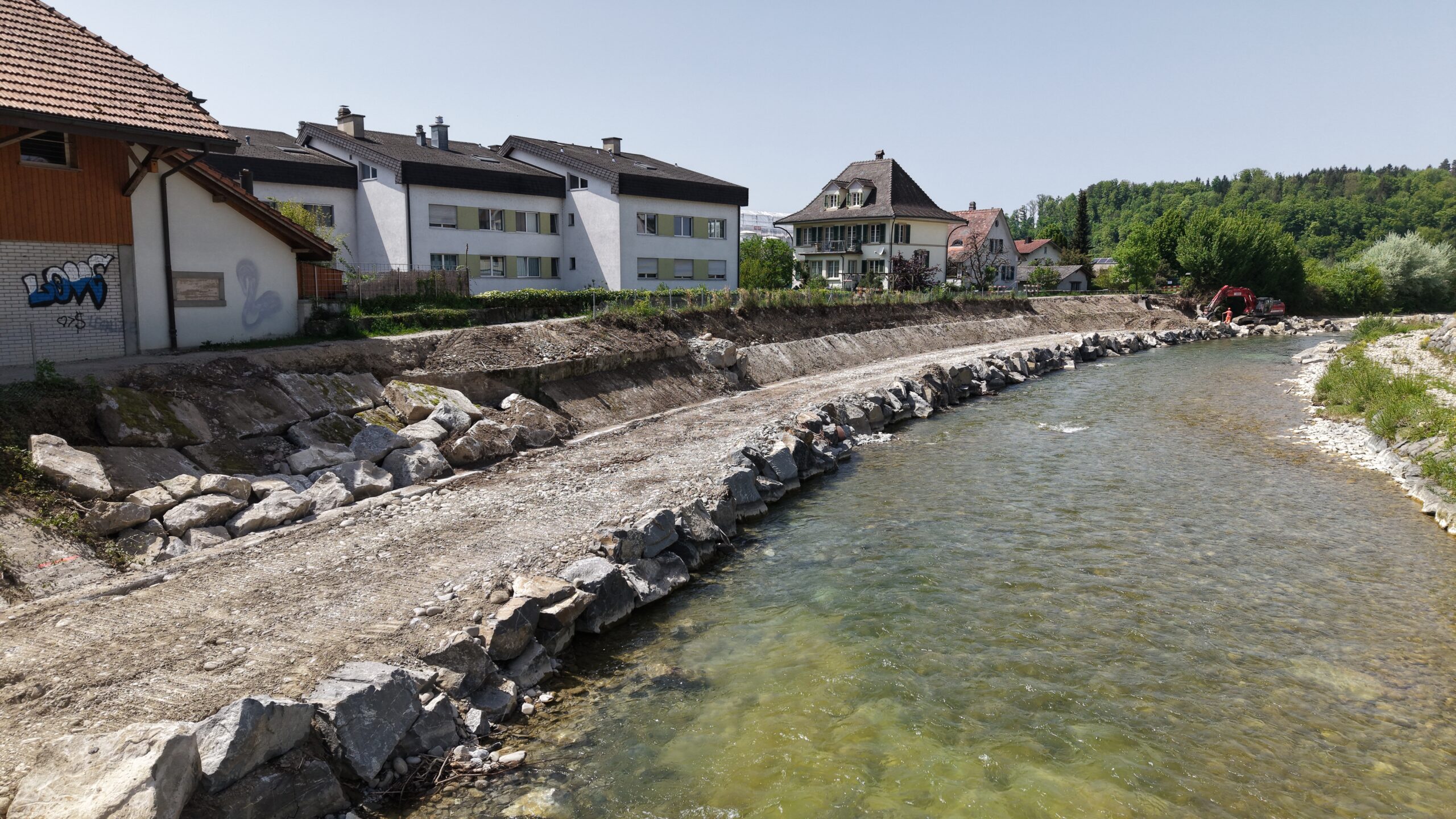

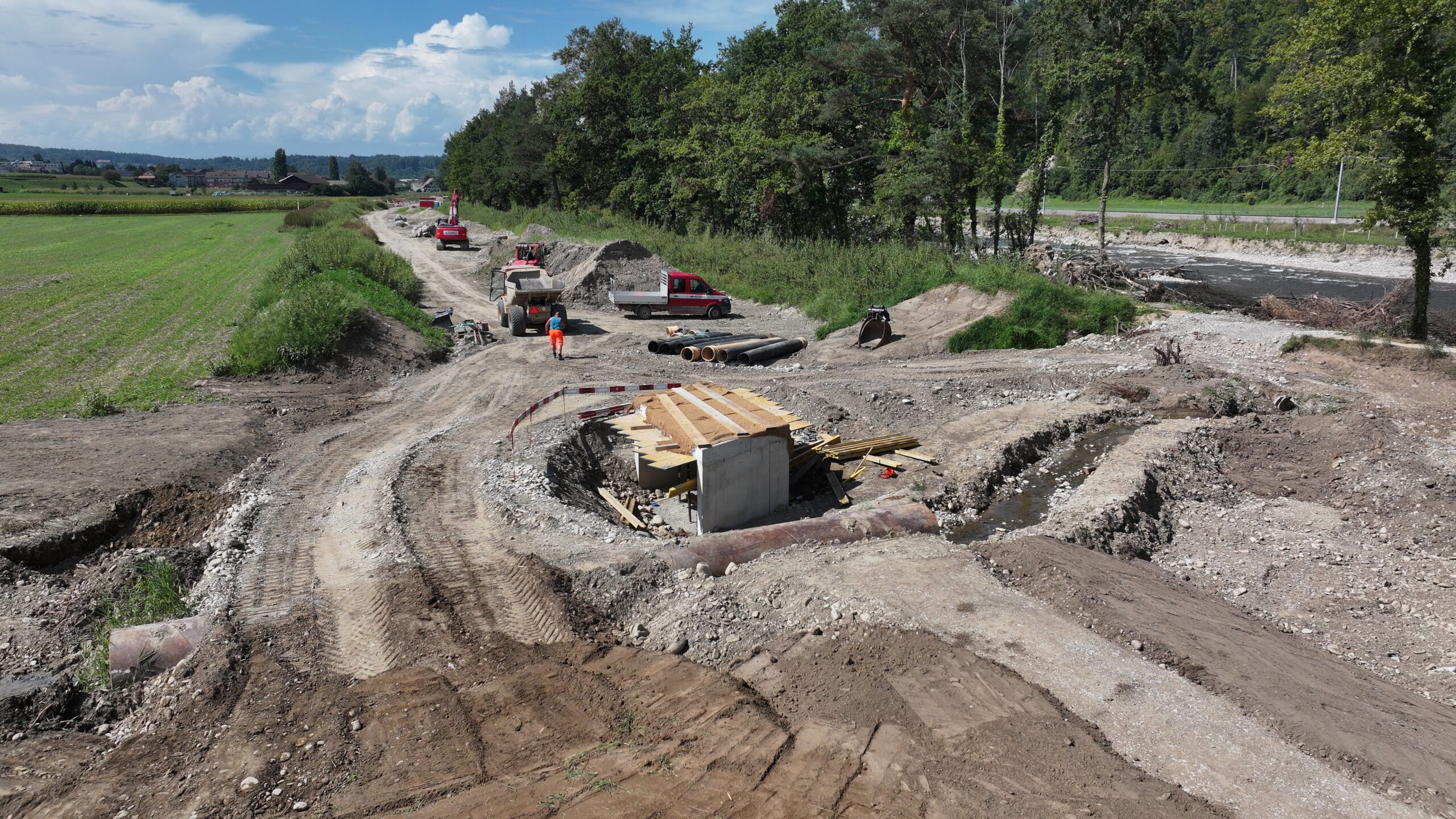

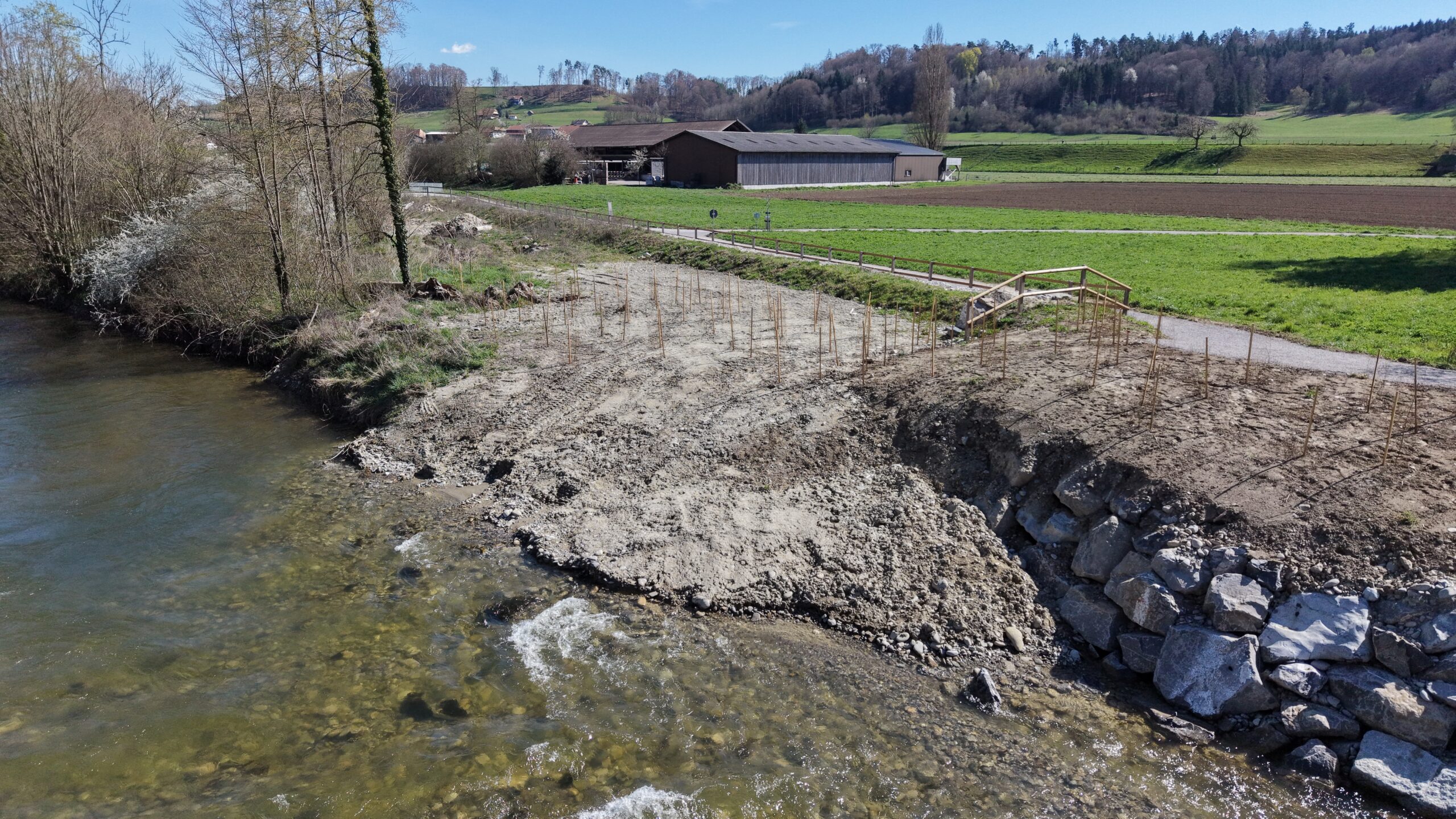

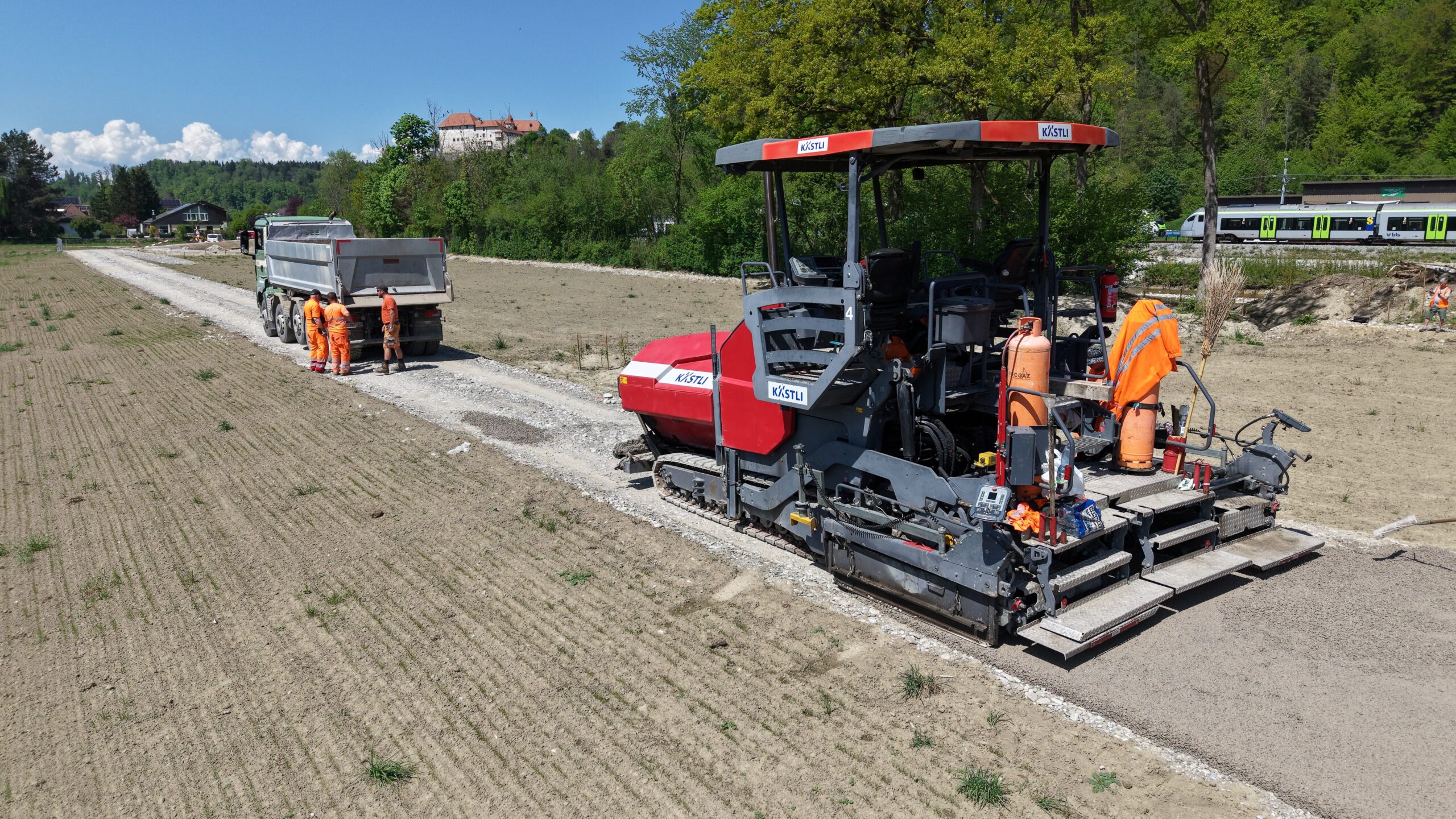

Hochwasserschutz und Revitalisierung Sense. Oberer und mittlerer Bereich. Linke Senseseite
Der ca. 1,5 km lange obere Abschnitt liegt zwischen den Gemeindegrenzen Neuenegg, Bösingen und der Sensebrücke. Auch in diesem Abschnitt stehen die Revitalisierung und Aufweitung der Sense im Vordergrund.
Baubeginn: Anfang August 2024. Bauende: Ende April 2026

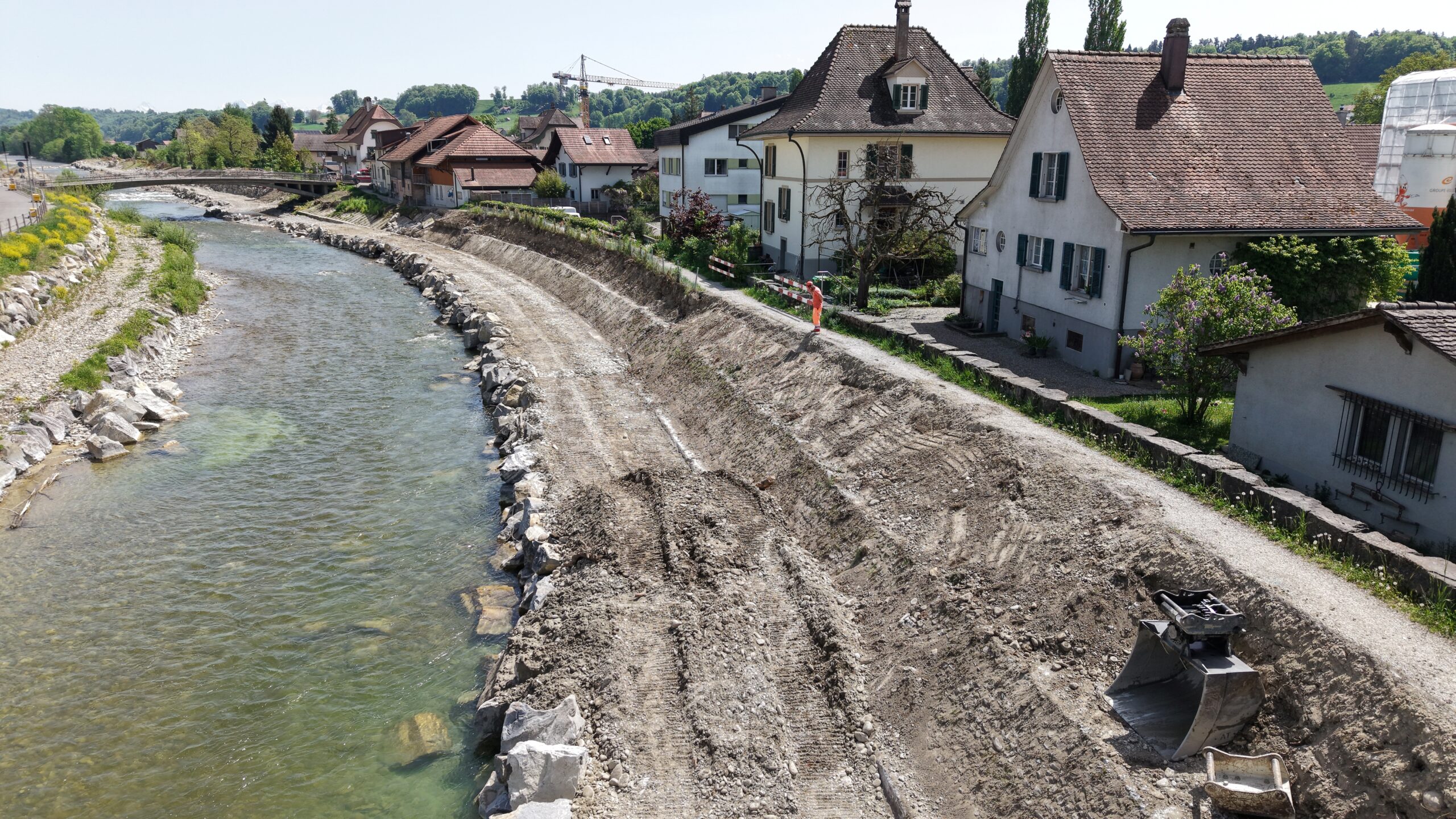

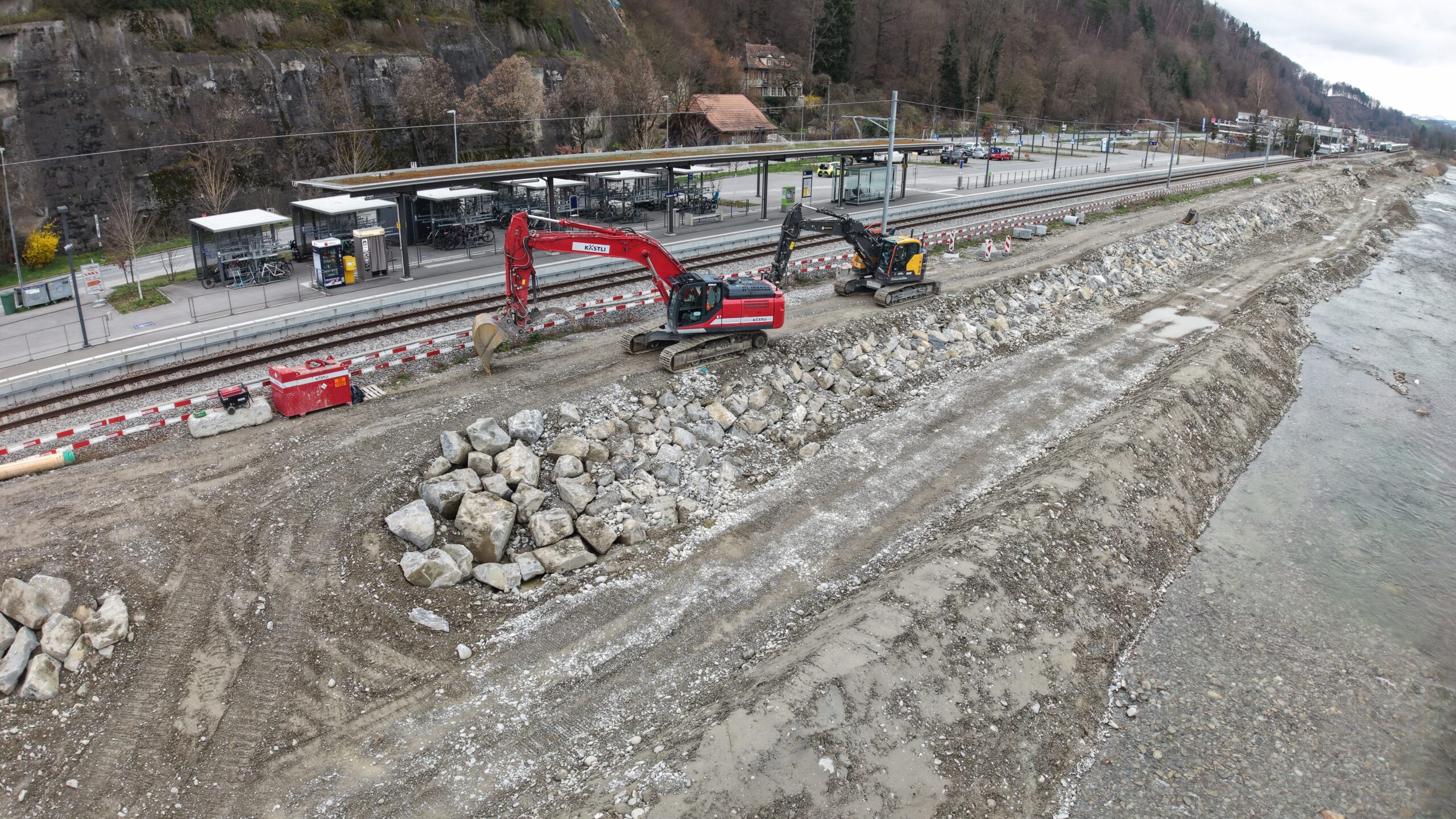

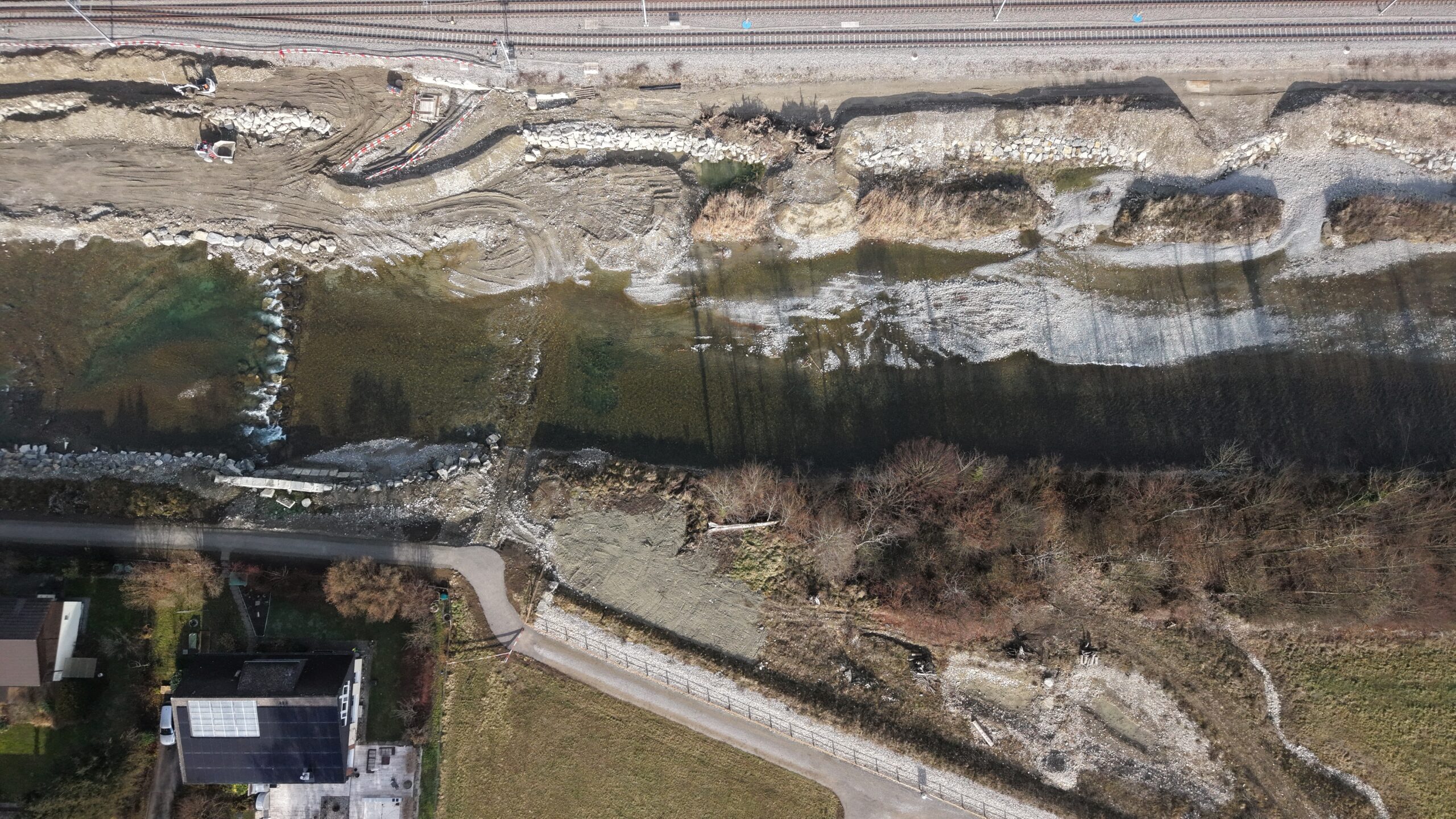

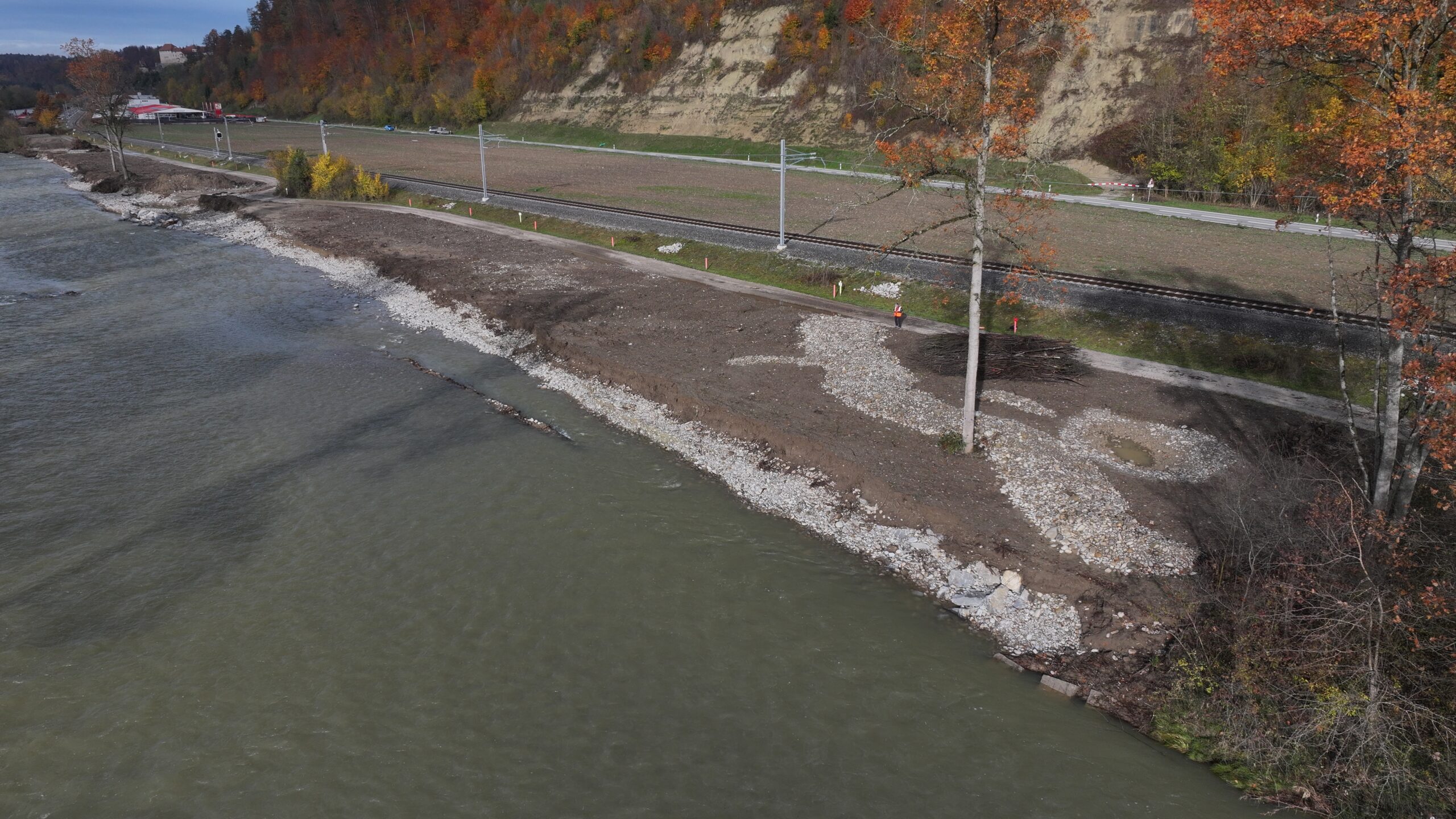

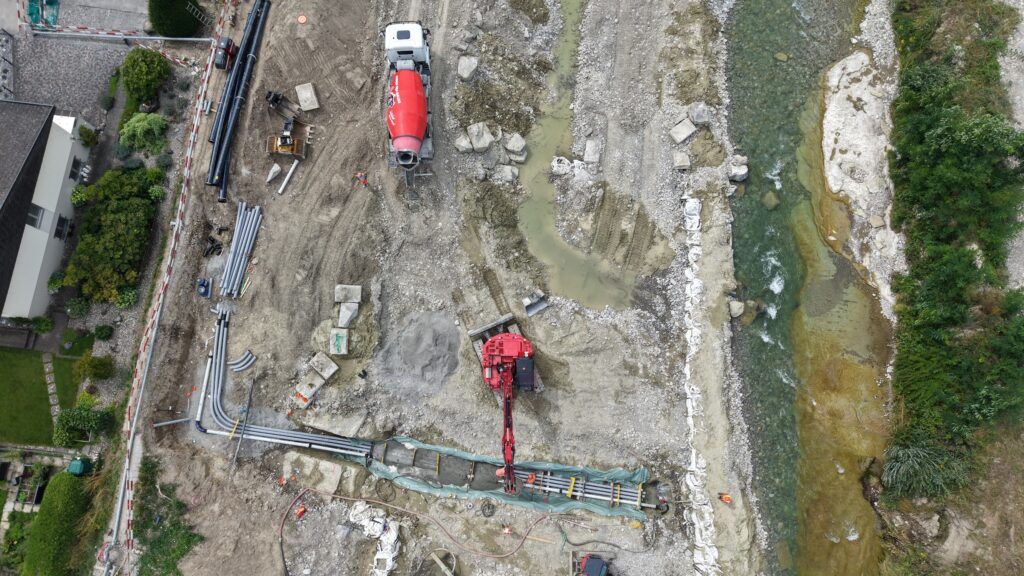

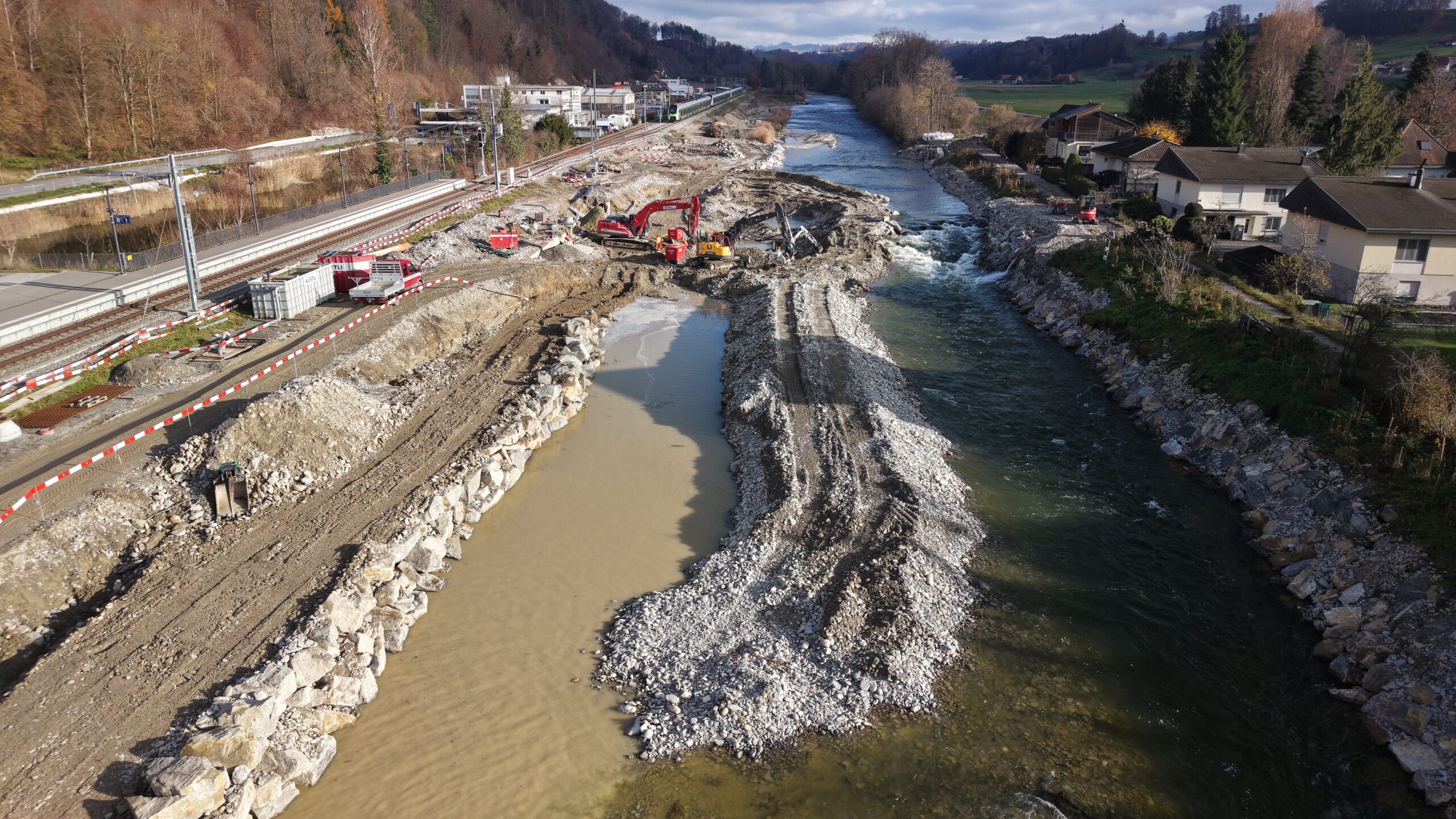

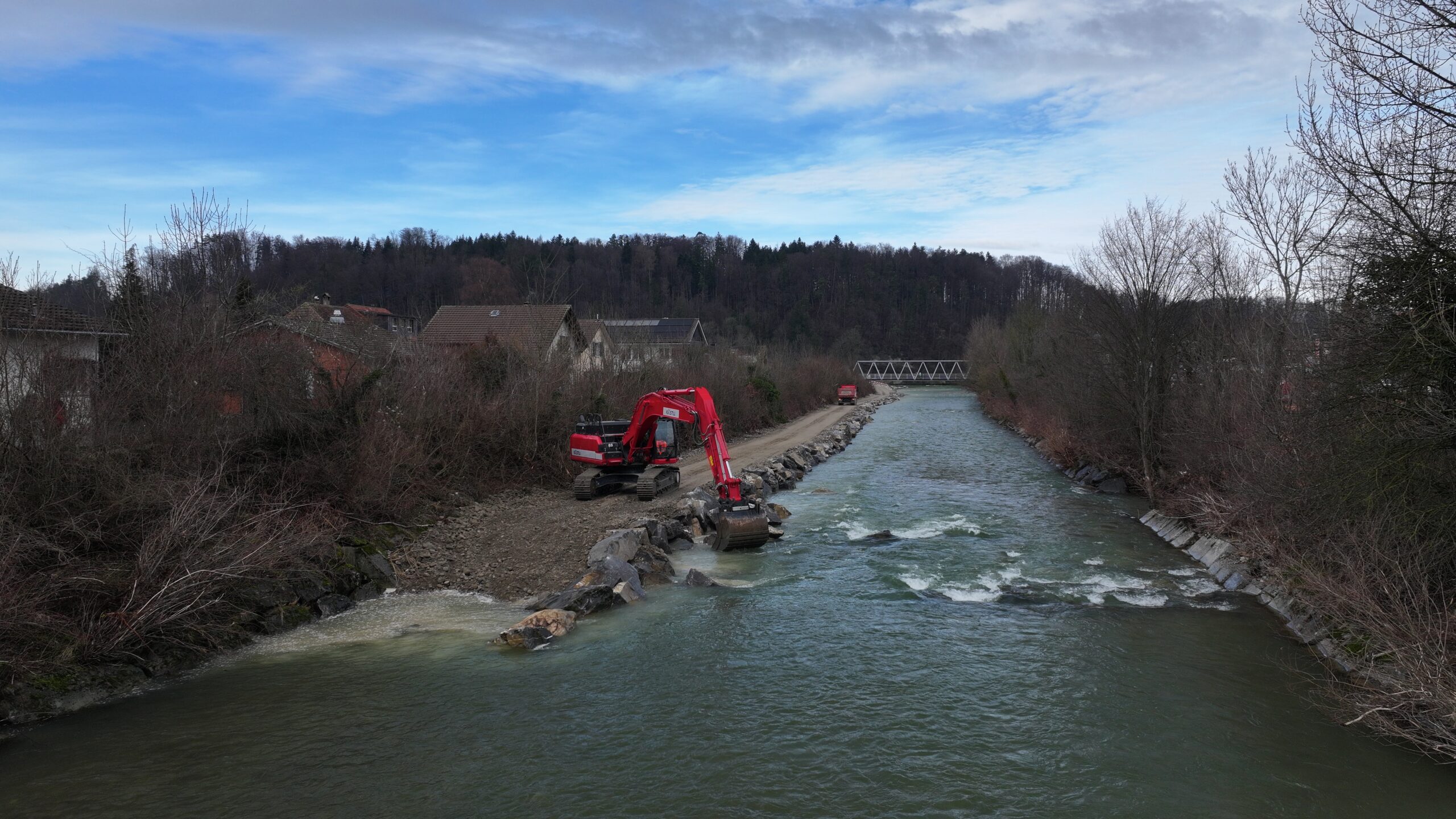

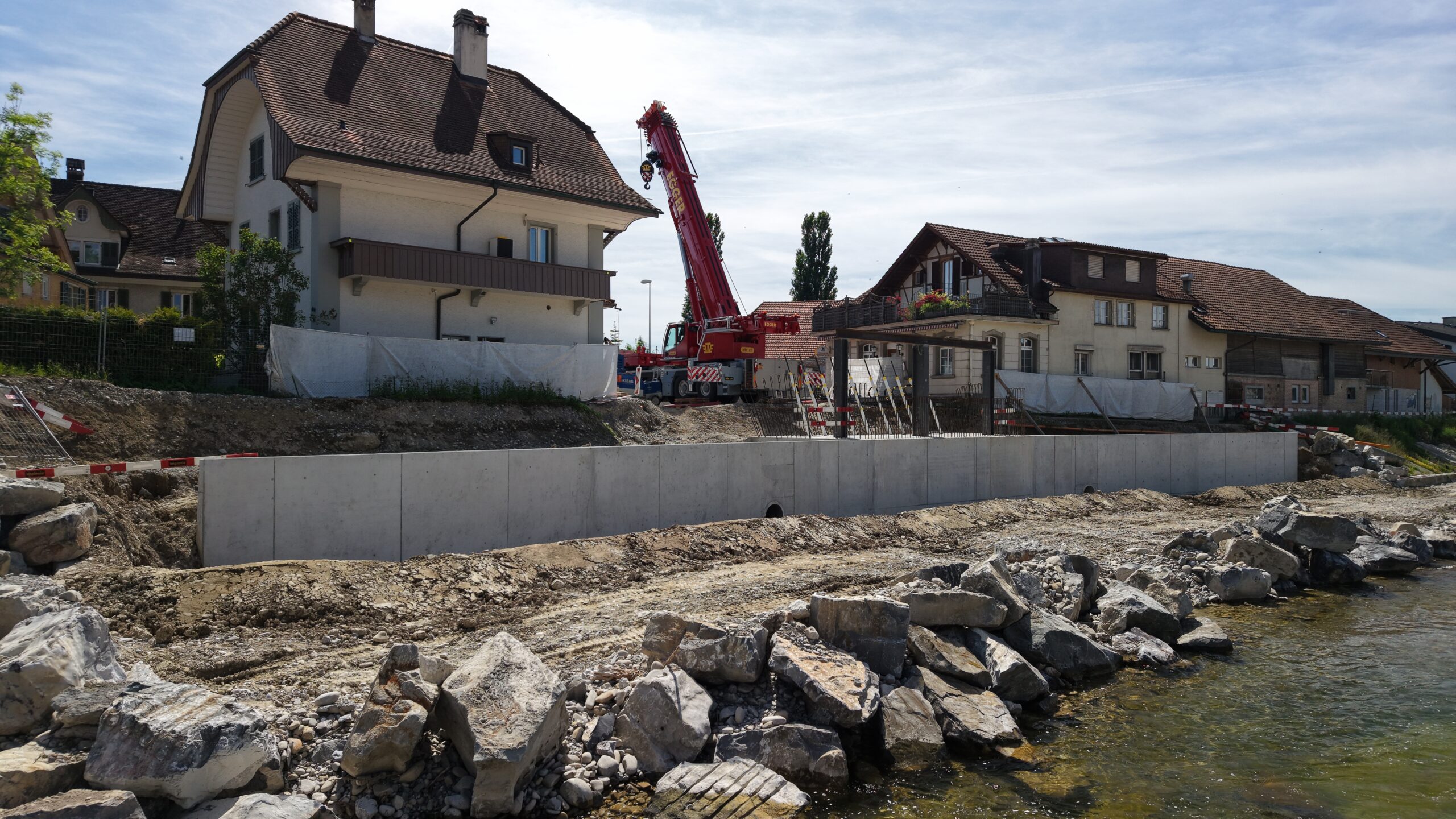

Hochwasserschutz und Revitalisierung. Unterer Bereich
Mit “unterem Bereich” ist projektseitig der rund 1000 Meter lange Bereich zwischen Mündungsbereich Sense/Saane und Sensebrücke gemeint. In diesem Bereich wurden links und rechts der Sense schon Arbeiten begonnen, hauptsächlich um die linksufrige Baupiste erstellen zu können.
Baubeginn: Anfang 2024. Bauende: Ende 2027.
